一、工程概况本工程2#焦炉防雨大棚安装工程,焦炉防雨大棚门形钢架共计16榀,屋面檩条为C型钢,屋面为单层彩钢板
门形钢架柱顶标高为18
64米,屋面坡度为1:10
钢柱在标高8
705米处为节点板焊接连接
钢柱为H600*200*11*17焊接H型钢,其中9榀屋面梁为变截面900(600)*200*6*8焊接H型钢,7榀为H400*200*8*13,柱间支撑在1-2、8-9、15-16间安装,机、焦侧对称安装,其余柱间支撑焊接2*L75*5横向拉杆
防雨大棚总重约为98吨
工程安装难点是焦炉大棚钢柱单体较长,单体吊装,机侧有推焦平台和烟道障碍;焦侧熄焦道与南分烟道障碍,使得吊装半径增大

二、施工准备1、劳动力配备:2、施工机具:序号机械设备名称规格、型单位数量预计使用时间1汽车吊50t台12台班2汽车吊25t台14台班3电焊机(交流)BXI-500台46台班4气割设备套25手拉葫芦3吨个46手拉葫芦5吨个27棕绳4”米200工种人数工种人数气焊工2起重工1电焊工4力工2电工1合计103、施工前,技术人员应认真做好施工图纸交底和技术交底工作,对存在的问题和疑点及时与项目部管理人员沟通解决
4、认真检查吊装机具的安全性能,对吊车大小钩头,钢丝绳、安全带及夹具进行检查,保证施工过程中的安全使用
三、施工方法1、施工步骤预埋件安装-----钢柱吊装-----钢柱安装-----柱间支撑及拉杆安装----1-9榀屋架安装-----10-16榀屋架安装-----屋面檩条安装-----机焦侧檩条安装-----屋面彩钢板安装-----机焦侧壁彩钢板安装

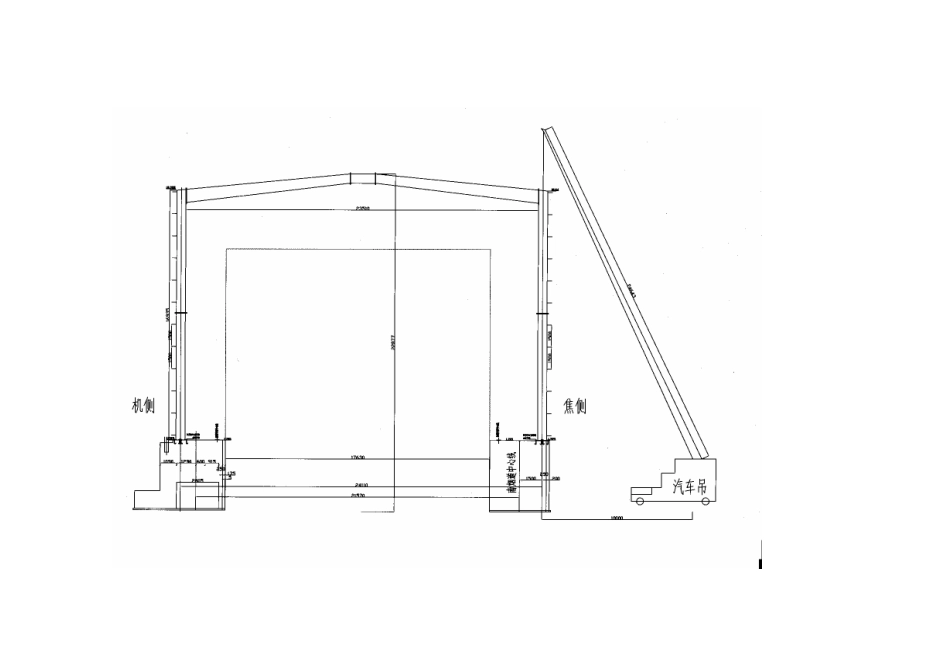

2、结构安装吊车及吊具的选择使用25吨汽车吊在焦侧吊装,焦侧钢柱吊装回转半径为10
00米,杆长为31
5米,额定起重量为4
40吨,每根钢柱重约2
0吨;使用50吨汽车吊在机侧吊装,机侧钢柱吊装回转半径为7米,杆长31
5米,额定起重量为5
