钢筋制作与安装施工方案1工程概况荆岳长江公路大桥第二合同段为跨江滩桥部分,起点桩号K1+745
00,终点桩号K2+715,全长970
采用100m+5×154m+100m七跨一联预应力混凝土变截面连续箱梁
下部构造共有7个墩(19#~25#墩),共76根钻孔灌注桩,其中8根φ2
0m钻孔灌注桩和68根φ2
8m钻孔灌注桩,桩基钢筋工程数量表如下:桩基钢筋工程数量表项目单位合计钢筋Φ32kg1265266
7Φ25kg136032
1Φ22Kg4363
8φ12kg160660
3声测管φ60×3kg62091
4非金属定位块块70082施工总体组织2

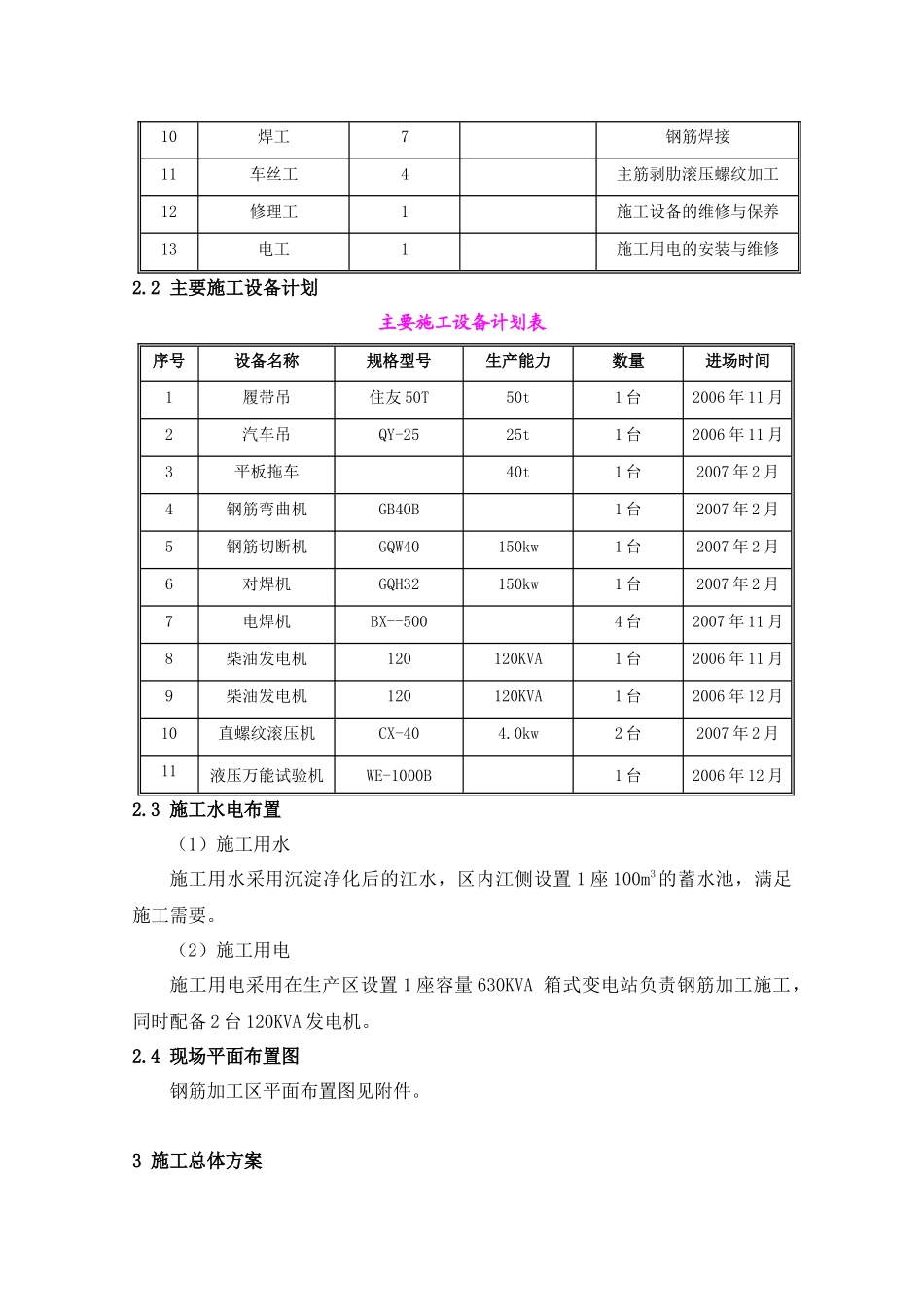

1人员配置计划人员配置计划表序号人员或工种人员安排姓名工作内容1单项工程负责人1吴勇全面管理2质检工程师2胡世浩、袁公益质量检查、监督3现场工程师2张文远、刘振阳现场技术指导4试验工程师1戴传良、胥林凤试验检测6现场安全员1时开贵、黎昌华现场安全监督与指导7调度员1彭银河施工设备与材料安排8起重工2吊装工作9钢筋工20钢筋加工与绑扎10焊工7钢筋焊接11车丝工4主筋剥肋滚压螺纹加工12修理工1施工设备的维修与保养13电工1施工用电的安装与维修2
2主要施工设备计划主要施工设备计划表序号设备名称规格型号生产能力数量进场时间1履带吊住友50T50t1台2006年11月2汽车吊QY-2525t1台2006年11月3平板拖车40t1台2007年2月4钢筋弯曲机GB40B1台2007年2月5钢筋切断机GQW40150kw1台2007年2月6对焊机GQH32150kw1台2007年2月7电焊机BX--5004台2007年11月8柴油发电机120120KVA1台2006年11月9柴油发电机120120KVA1台2006年12月10直螺纹滚压机CX-404
