彭州市丹景山灾后重建石洞埝新型社区二期工程施工方案编制人:审核人:编制单位:成都建筑工程集团总公司2010年4月1号塑钢门窗施工方案一、工程概况:1、“彭州市丹景山灾后重建石洞埝新型社区二期工程”为塑钢门窗安装工程
门窗方案确定:由本工程项目经理部会同甲方、监理方共同确定塑钢窗设计方案,并由相关方认可
2、本工程项目经理部的技术部向本项目负责人提供该项目的技术通知书,其内容包括塑钢窗设计图、洞口尺寸表、安装工艺要求、技术要求及检验达标规范等

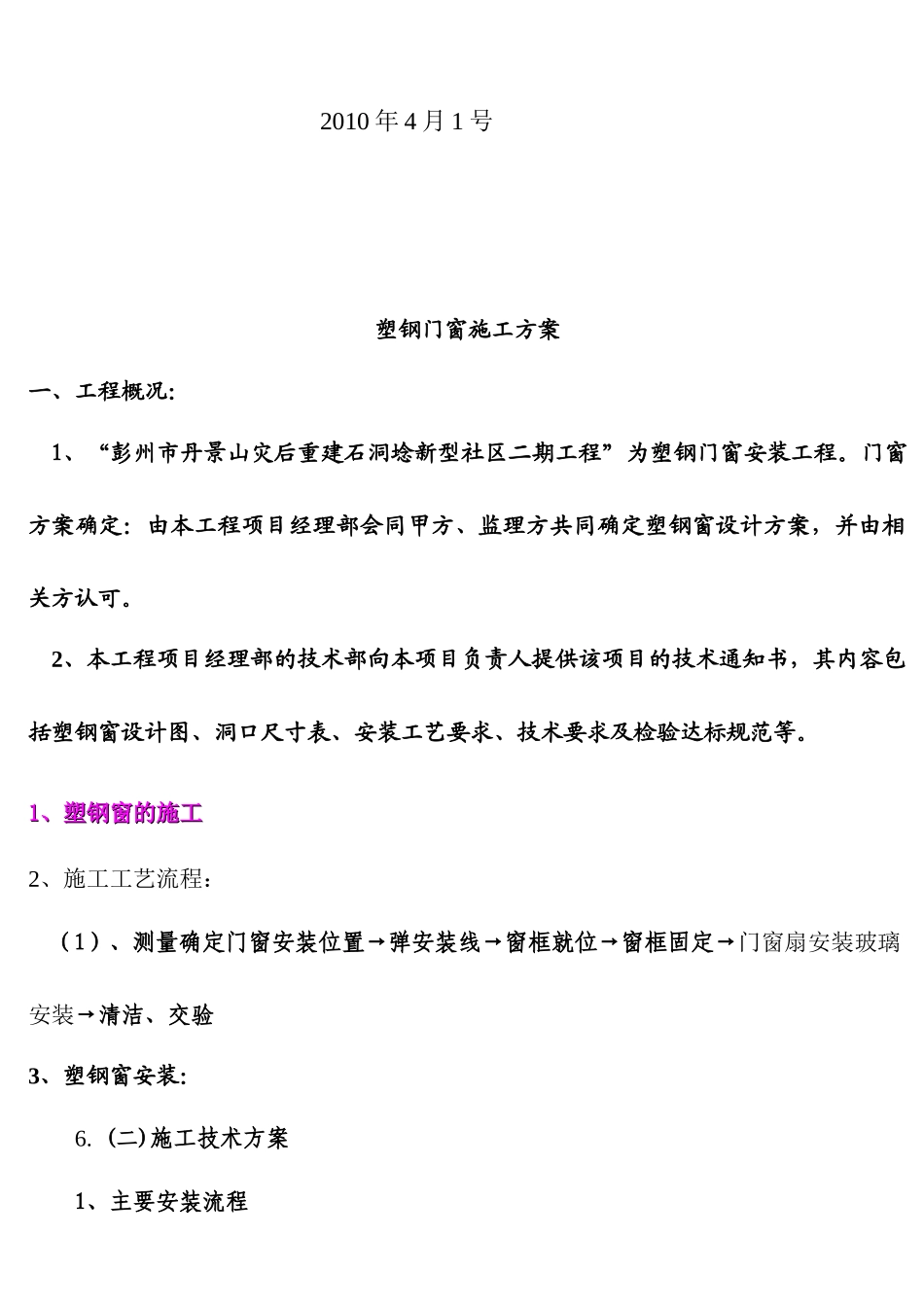

11、塑钢窗的施工、塑钢窗的施工2、施工工艺流程:(1)、测量确定门窗安装位置→弹安装线→窗框就位→窗框固定→门窗扇安装玻璃安装→清洁、交验3、塑钢窗安装:6

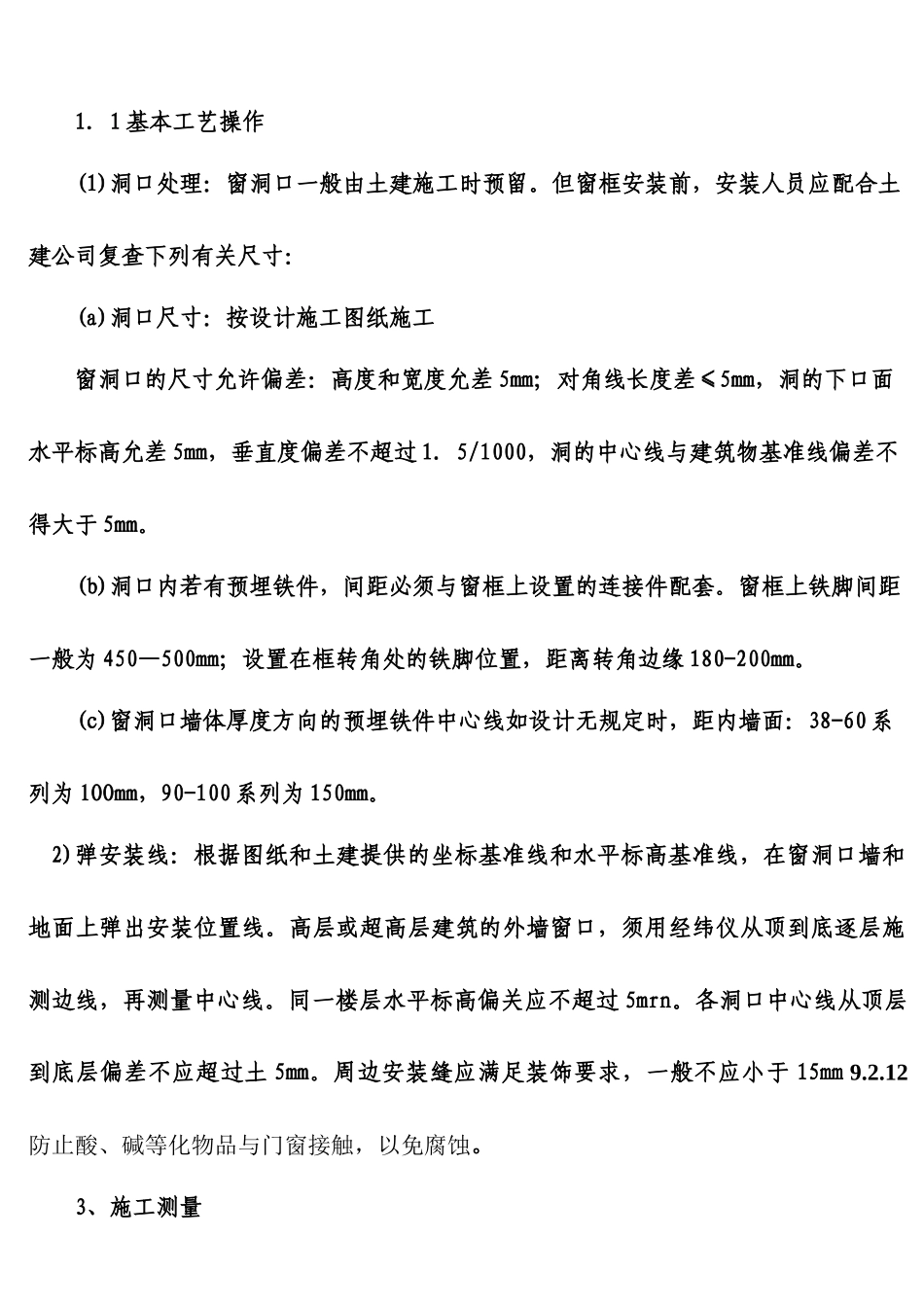

(二)施工技术方案1、主要安装流程1.1基本工艺操作(1)洞口处理:窗洞口一般由土建施工时预留
但窗框安装前,安装人员应配合土建公司复查下列有关尺寸:(a)洞口尺寸:按设计施工图纸施工窗洞口的尺寸允许偏差:高度和宽度允差5mm;对角线长度差≤5mm,洞的下口面水平标高允差5mm,垂直度偏差不超过1
5/1000,洞的中心线与建筑物基准线偏差不得大于5mm
(b)洞口内若有预埋铁件,间距必须与窗框上设置的连接件配套
窗框上铁脚间距一般为450—500mm;设置在框转角处的铁脚位置,距离转角边缘180-200mm
(c)窗洞口墙体厚度方向的预埋铁件中心线如设计无规定时,距内墙面:38-60系列为lOOmm,90-100系列为150mm
2)弹安装线:根据图纸和土建提供的坐标基准线和水平标高基准线,在窗洞口墙和地面上弹出安装位置线
高层或超高层建筑的外墙窗口,须用经纬仪从顶到底逐层施测边线,再测量中心线
同一楼层水平标高偏关应不超过5mrn
各洞口中心线从顶层到底层偏差不应超过土5mm
周边安装缝应满足装饰要求,一般不应小于15mm9
12防止酸、碱等化物品与门窗接触,以免腐蚀
