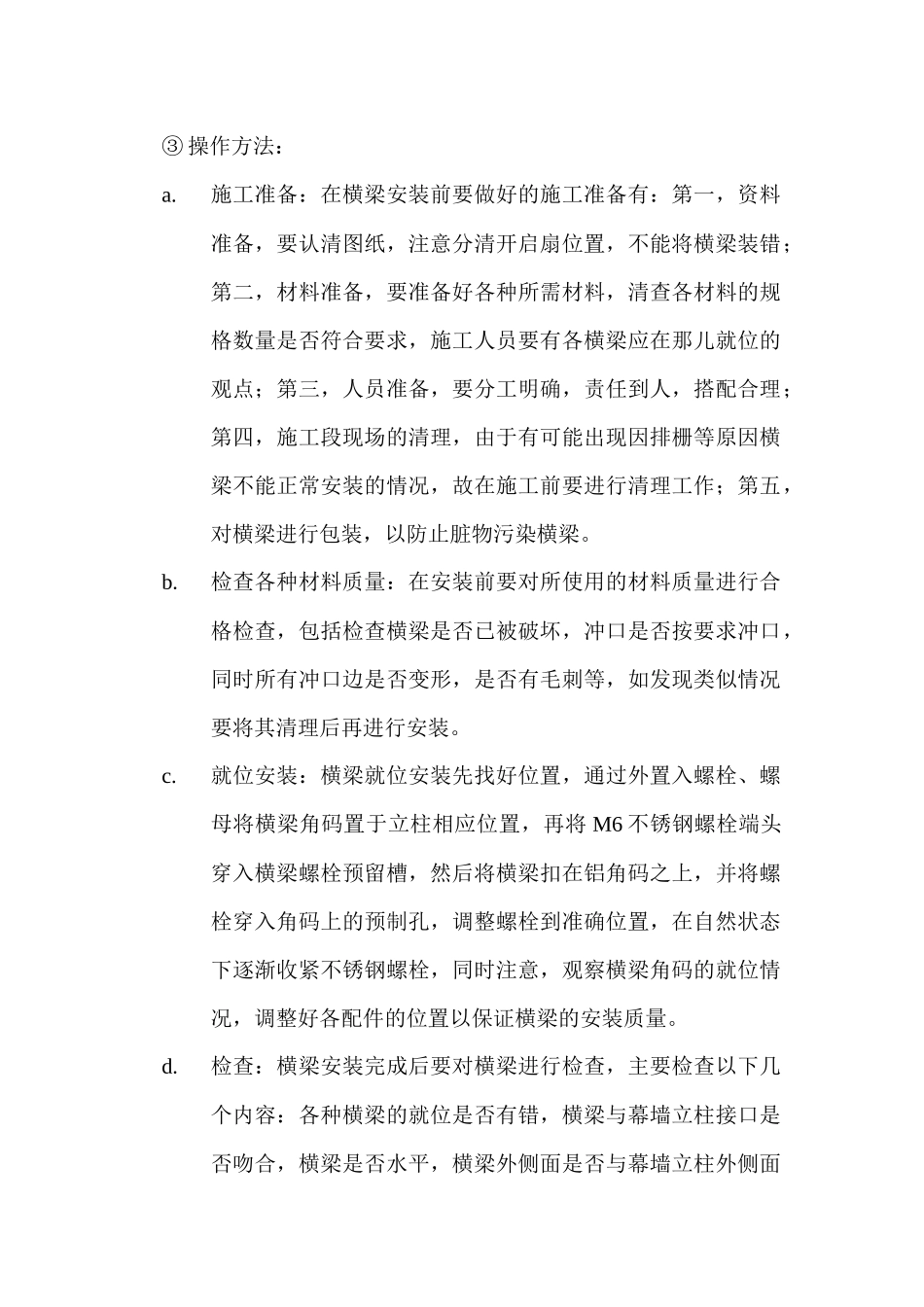

③操作方法:a
施工准备:在横梁安装前要做好的施工准备有:第一,资料准备,要认清图纸,注意分清开启扇位置,不能将横梁装错;第二,材料准备,要准备好各种所需材料,清查各材料的规格数量是否符合要求,施工人员要有各横梁应在那儿就位的观点;第三,人员准备,要分工明确,责任到人,搭配合理;第四,施工段现场的清理,由于有可能出现因排栅等原因横梁不能正常安装的情况,故在施工前要进行清理工作;第五,对横梁进行包装,以防止脏物污染横梁
检查各种材料质量:在安装前要对所使用的材料质量进行合格检查,包括检查横梁是否已被破坏,冲口是否按要求冲口,同时所有冲口边是否变形,是否有毛刺等,如发现类似情况要将其清理后再进行安装
就位安装:横梁就位安装先找好位置,通过外置入螺栓、螺母将横梁角码置于立柱相应位置,再将M6不锈钢螺栓端头穿入横梁螺栓预留槽,然后将横梁扣在铝角码之上,并将螺栓穿入角码上的预制孔,调整螺栓到准确位置,在自然状态下逐渐收紧不锈钢螺栓,同时注意,观察横梁角码的就位情况,调整好各配件的位置以保证横梁的安装质量

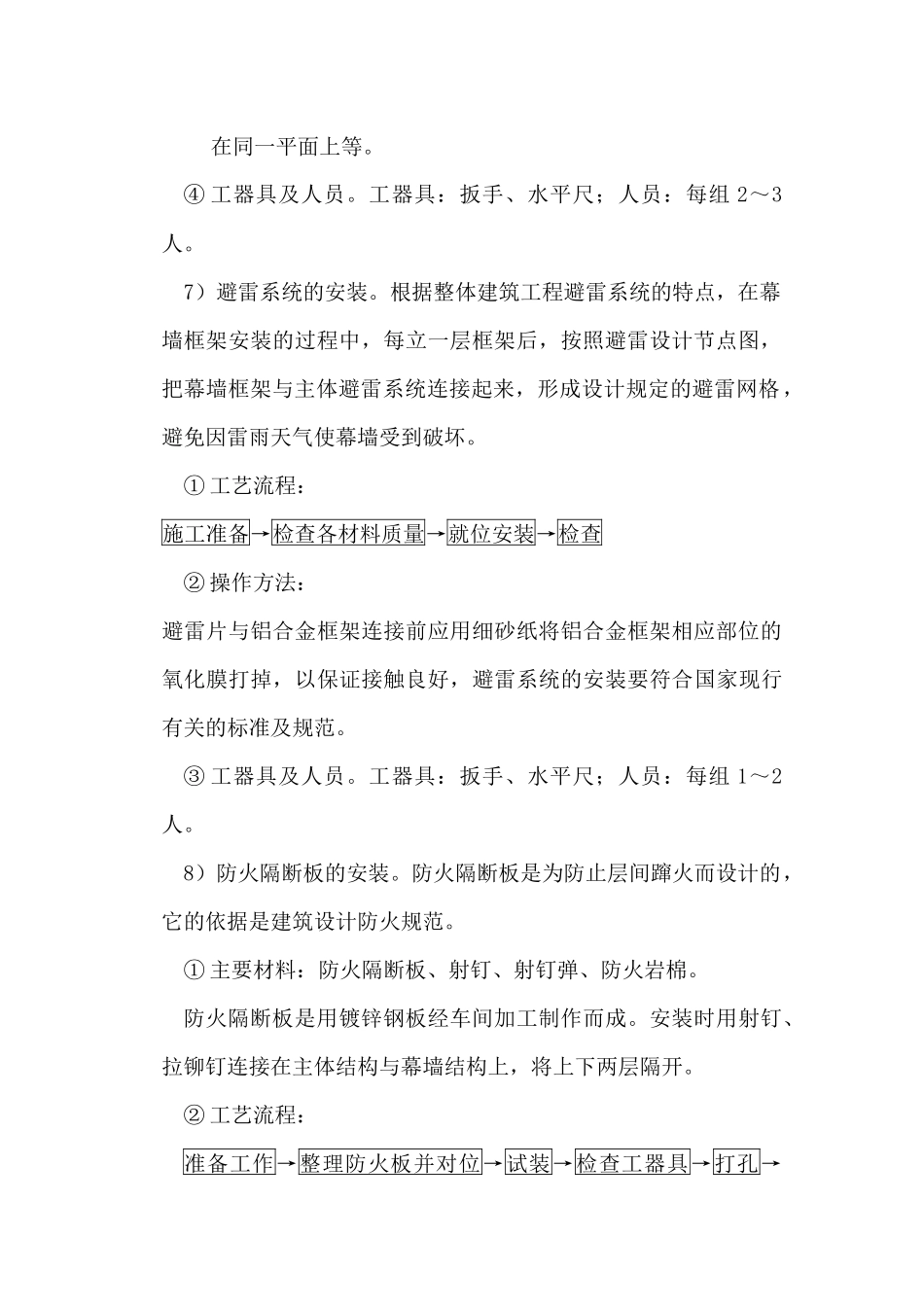

检查:横梁安装完成后要对横梁进行检查,主要检查以下几个内容:各种横梁的就位是否有错,横梁与幕墙立柱接口是否吻合,横梁是否水平,横梁外侧面是否与幕墙立柱外侧面在同一平面上等
④工器具及人员
工器具:扳手、水平尺;人员:每组2~3人
7)避雷系统的安装
根据整体建筑工程避雷系统的特点,在幕墙框架安装的过程中,每立一层框架后,按照避雷设计节点图,把幕墙框架与主体避雷系统连接起来,形成设计规定的避雷网格,避免因雷雨天气使幕墙受到破坏
①工艺流程:施工准备→检查各材料质量→就位安装→检查②操作方法:避雷片与铝合金框架连接前应用细砂纸将铝合金框架相应部位的氧化膜打掉,以保证接触良好,避雷系统的安装要符合国家现行有关的标准及规范
③工器具及人员
工器具:扳手、水平尺;人员:每组1~2人
