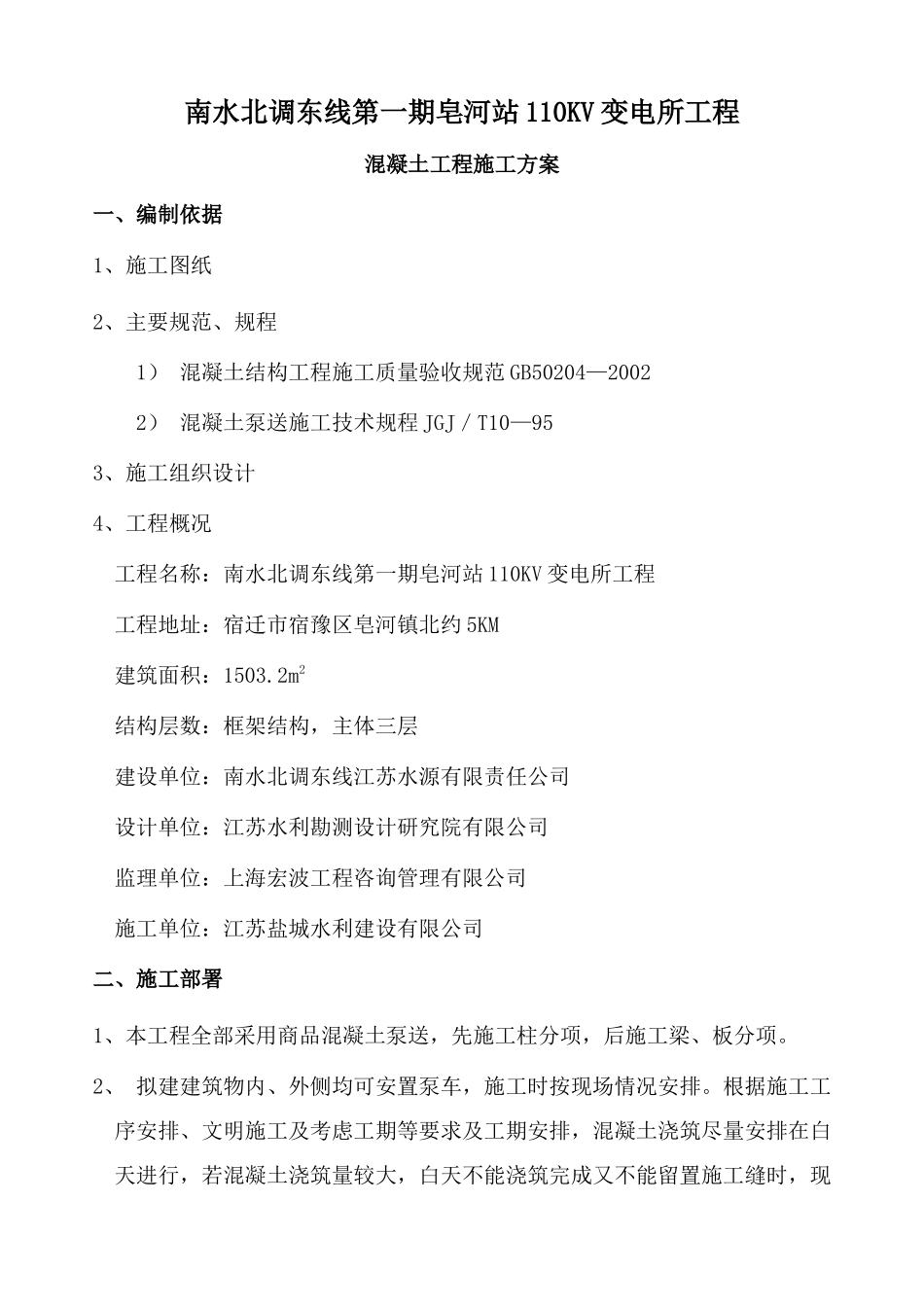

南水北调东线第一期皂河站110KV变电所工程混凝土工程施工方案编制:审核:审批:日期:江苏盐城水利建设有限公司二零一零年月日南水北调东线第一期皂河站110KV变电所工程混凝土工程施工方案一、编制依据1、施工图纸2、主要规范、规程1)混凝土结构工程施工质量验收规范GB50204—20022)混凝土泵送施工技术规程JGJ/T10—953、施工组织设计4、工程概况工程名称:南水北调东线第一期皂河站110KV变电所工程工程地址:宿迁市宿豫区皂河镇北约5KM建筑面积:1503
2m2结构层数:框架结构,主体三层建设单位:南水北调东线江苏水源有限责任公司设计单位:江苏水利勘测设计研究院有限公司监理单位:上海宏波工程咨询管理有限公司施工单位:江苏盐城水利建设有限公司二、施工部署1、本工程全部采用商品混凝土泵送,先施工柱分项,后施工梁、板分项
2、拟建建筑物内、外侧均可安置泵车,施工时按现场情况安排
根据施工工序安排、文明施工及考虑工期等要求及工期安排,混凝土浇筑尽量安排在白天进行,若混凝土浇筑量较大,白天不能浇筑完成又不能留置施工缝时,现场管理人员分成两班,每班12小时,各专业有关领导及施工人员跟班作业,负责检查,同时做好各方协调工作

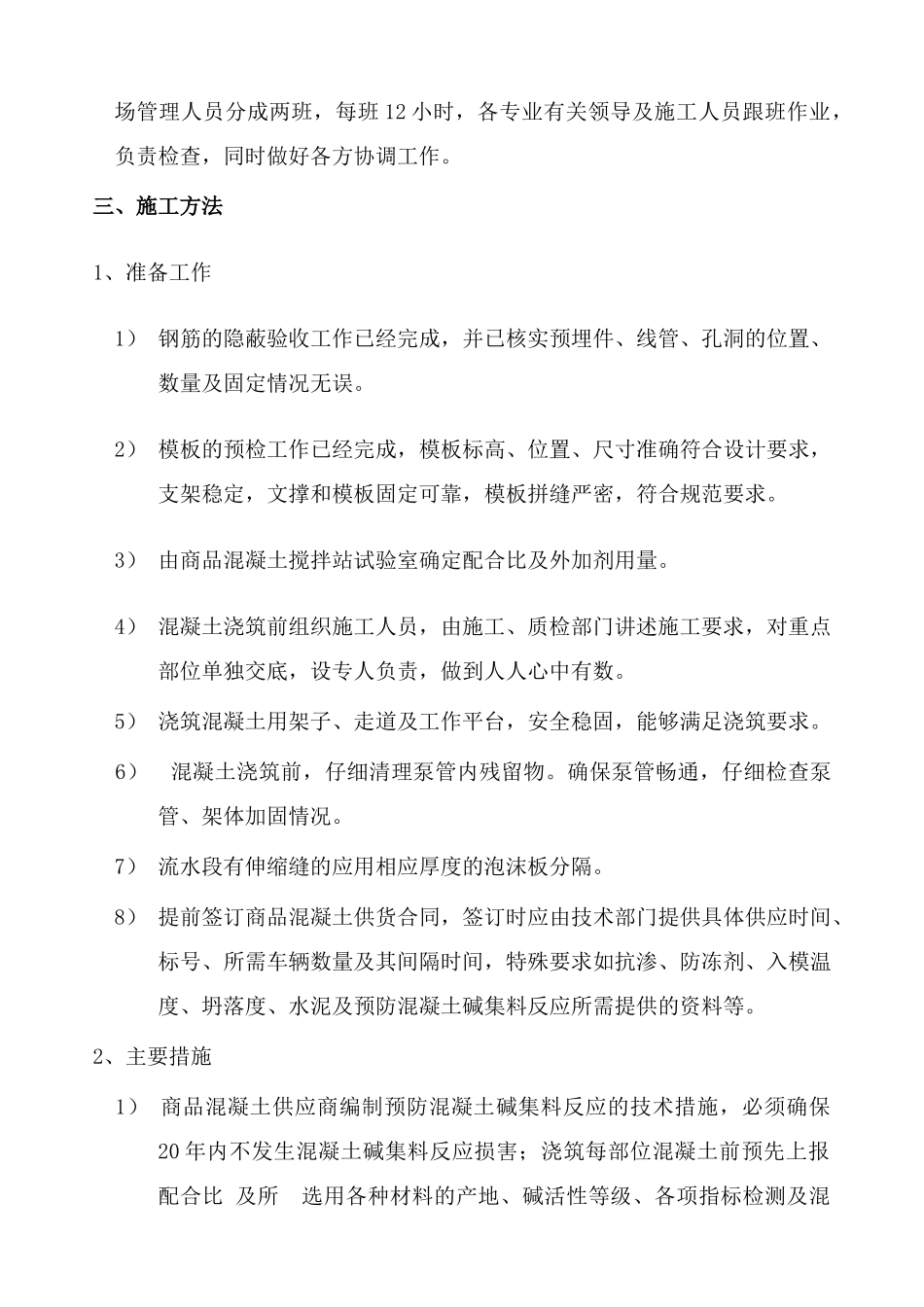

三、施工方法1、准备工作1)钢筋的隐蔽验收工作已经完成,并已核实预埋件、线管、孔洞的位置、数量及固定情况无误
2)模板的预检工作已经完成,模板标高、位置、尺寸准确符合设计要求,支架稳定,文撑和模板固定可靠,模板拼缝严密,符合规范要求
3)由商品混凝土搅拌站试验室确定配合比及外加剂用量
4)混凝土浇筑前组织施工人员,由施工、质检部门讲述施工要求,对重点部位单独交底,设专人负责,做到人人心中有数
5)浇筑混凝土用架子、走道及工作平台,安全稳固,能够满足浇筑要求
6)混凝土浇筑前,仔细清理泵管内残留物
确保泵管畅通,仔细检查泵管、架体加固情况
7)流水段有伸缩缝
