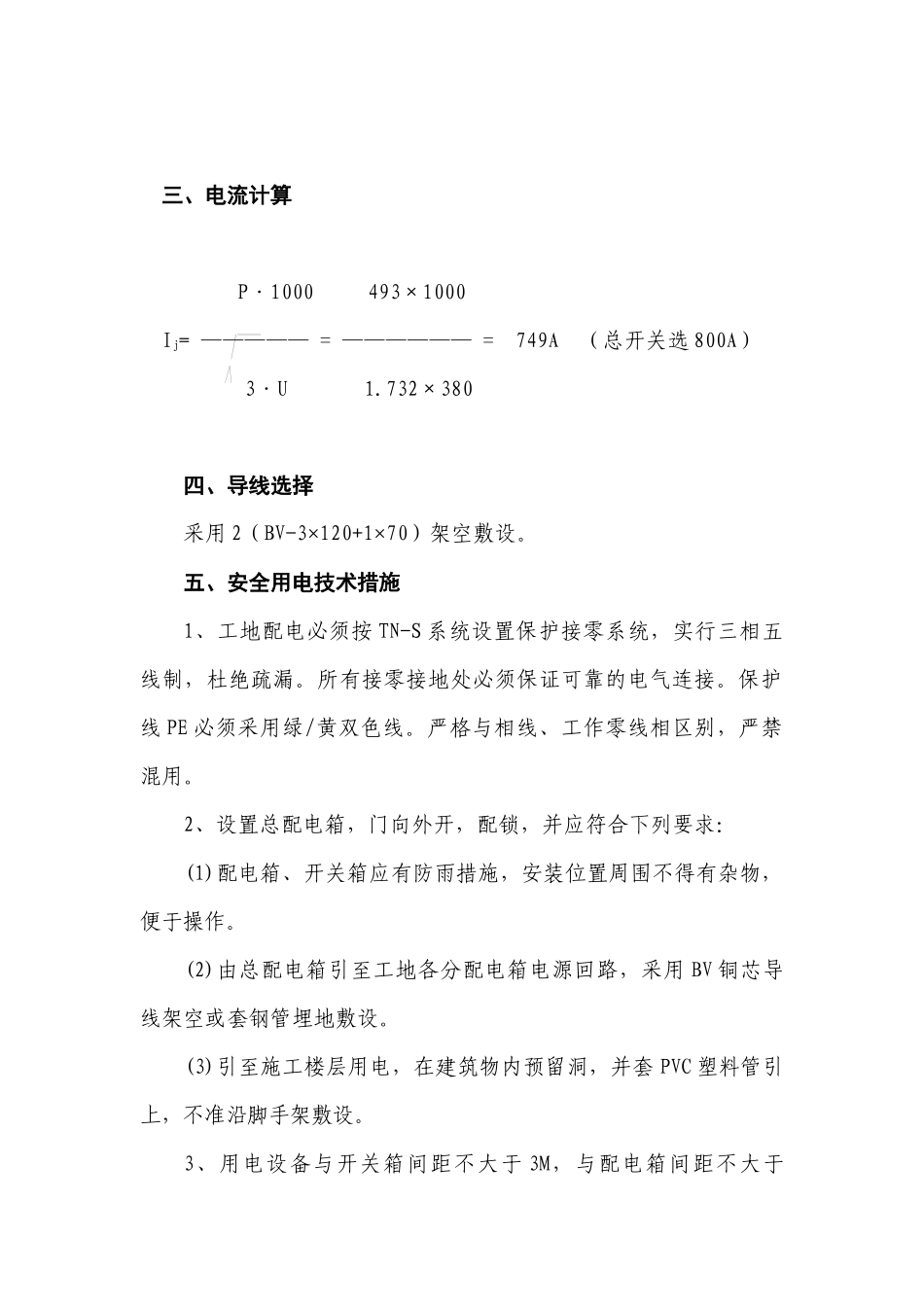

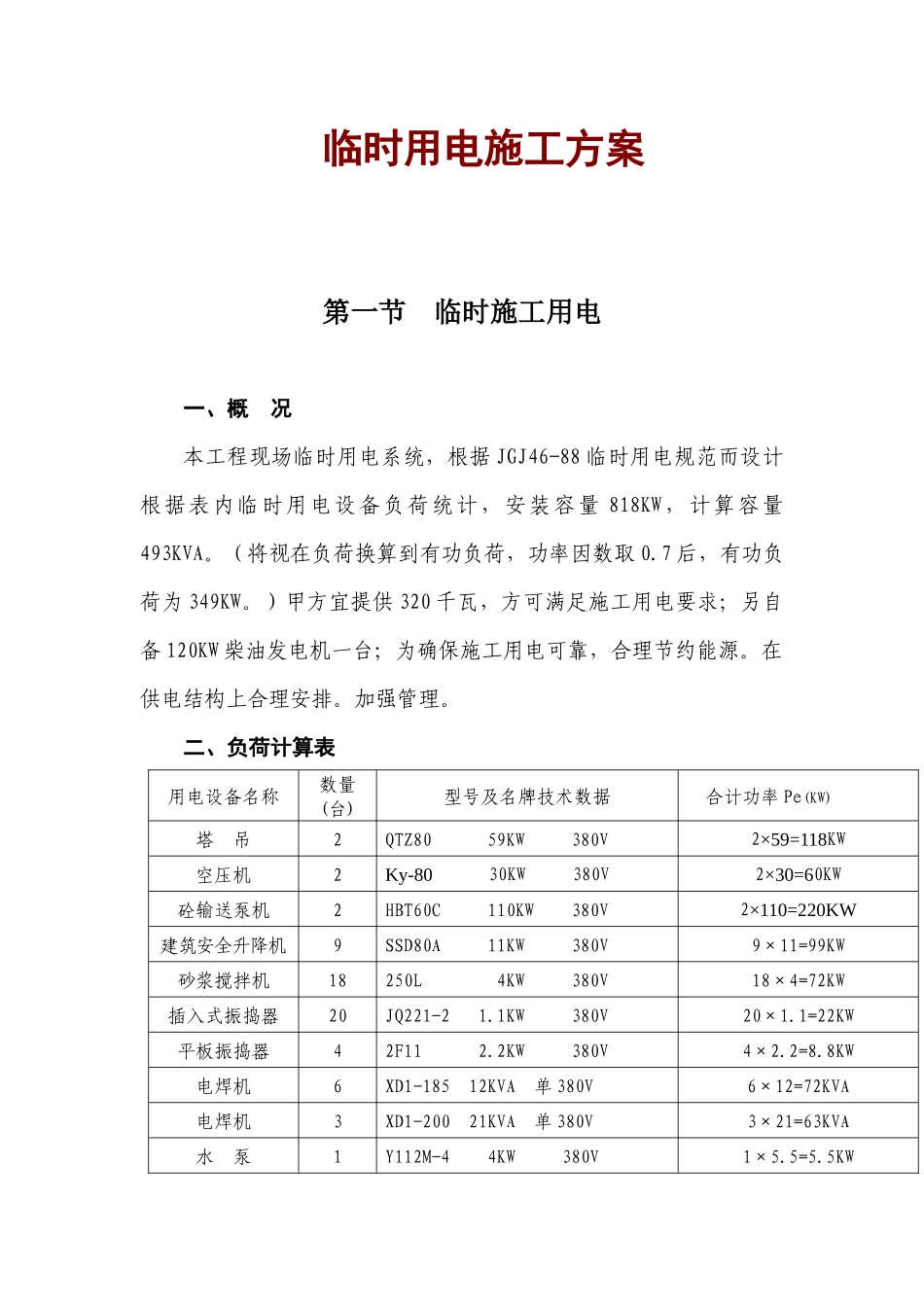

临时用电施工方案第一节临时施工用电一、概况本工程现场临时用电系统,根据JGJ46-88临时用电规范而设计根据表内临时用电设备负荷统计,安装容量818KW,计算容量493KVA
(将视在负荷换算到有功负荷,功率因数取0
7后,有功负荷为349KW
)甲方宜提供320千瓦,方可满足施工用电要求;另自备120KW柴油发电机一台;为确保施工用电可靠,合理节约能源
在供电结构上合理安排

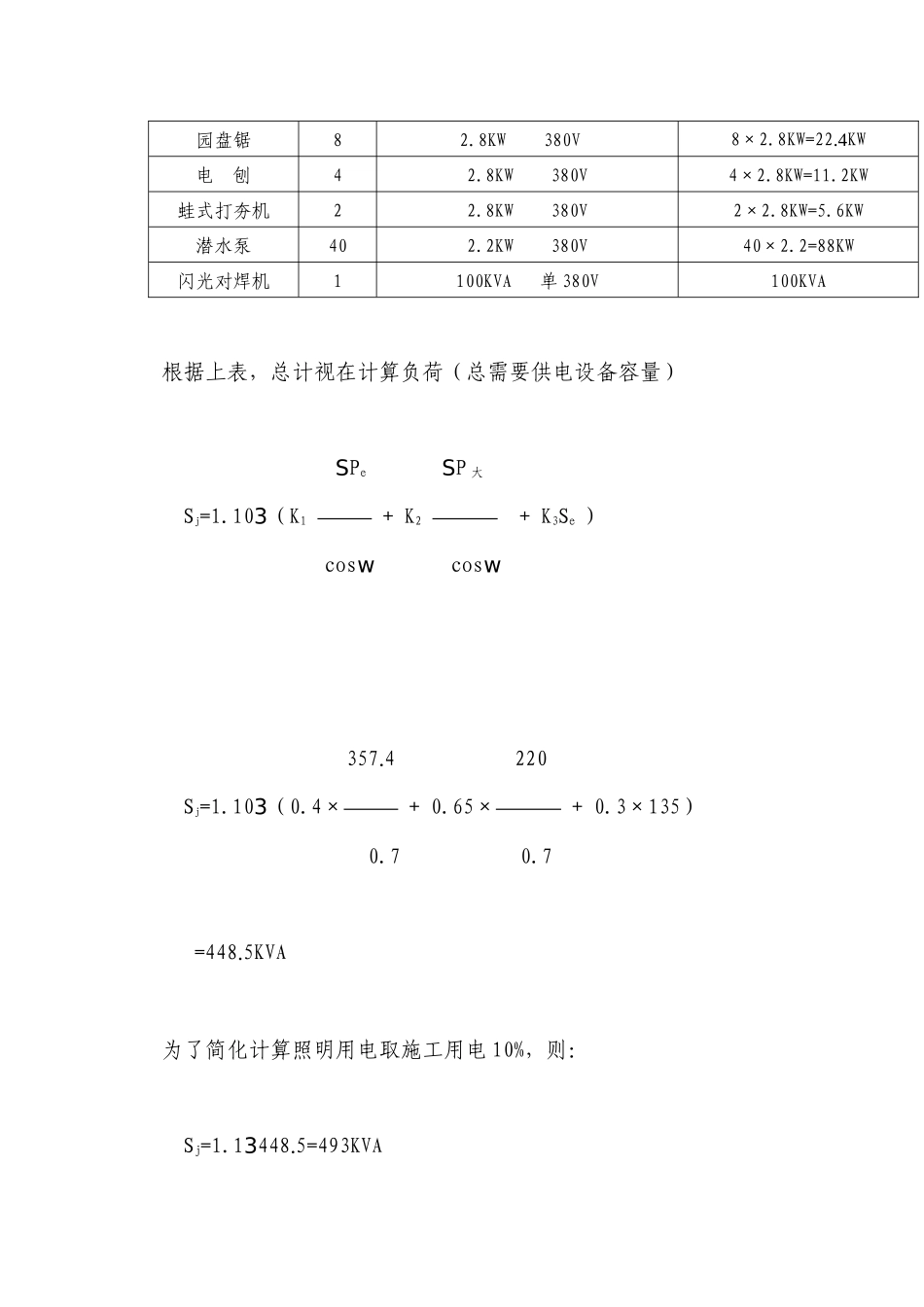

二、负荷计算表用电设备名称数量(台)型号及名牌技术数据合计功率Pe(KW)塔吊2QTZ8059KW380V2×59=118KW空压机2Ky-8030KW380V2×30=60KW砼输送泵机2HBT60C110KW380V2×110=220KW建筑安全升降机9SSD80A11KW380V9×11=99KW砂浆搅拌机18250L4KW380V18×4=72KW插入式振捣器20JQ221-21
1KW380V20×1
1=22KW平板振捣器42F112
2KW380V4×2
8KW电焊机6XD1-18512KVA单380V6×12=72KVA电焊机3XD1-20021KVA单380V3×21=63KVA水泵1Y112M-44KW380V1×5
5KW园盘锯82
8KW380V8×2
8KW=22
4KW电刨42
8KW380V4×2
8KW=11
2KW蛙式打夯机22
8KW380V2×2
6KW潜水泵402
2KW380V40×2
2=88KW闪光对焊机1100KVA单380V100KVA根据上表,总计视在计算负荷(总需要供电设备容量)SPeSP大Sj=1
103(K1+K2+K3Se)coswcosw357
4220Sj=1
3×135)0
5KVA为了简化计算照明用电取施工用电10%,则:Sj=1
