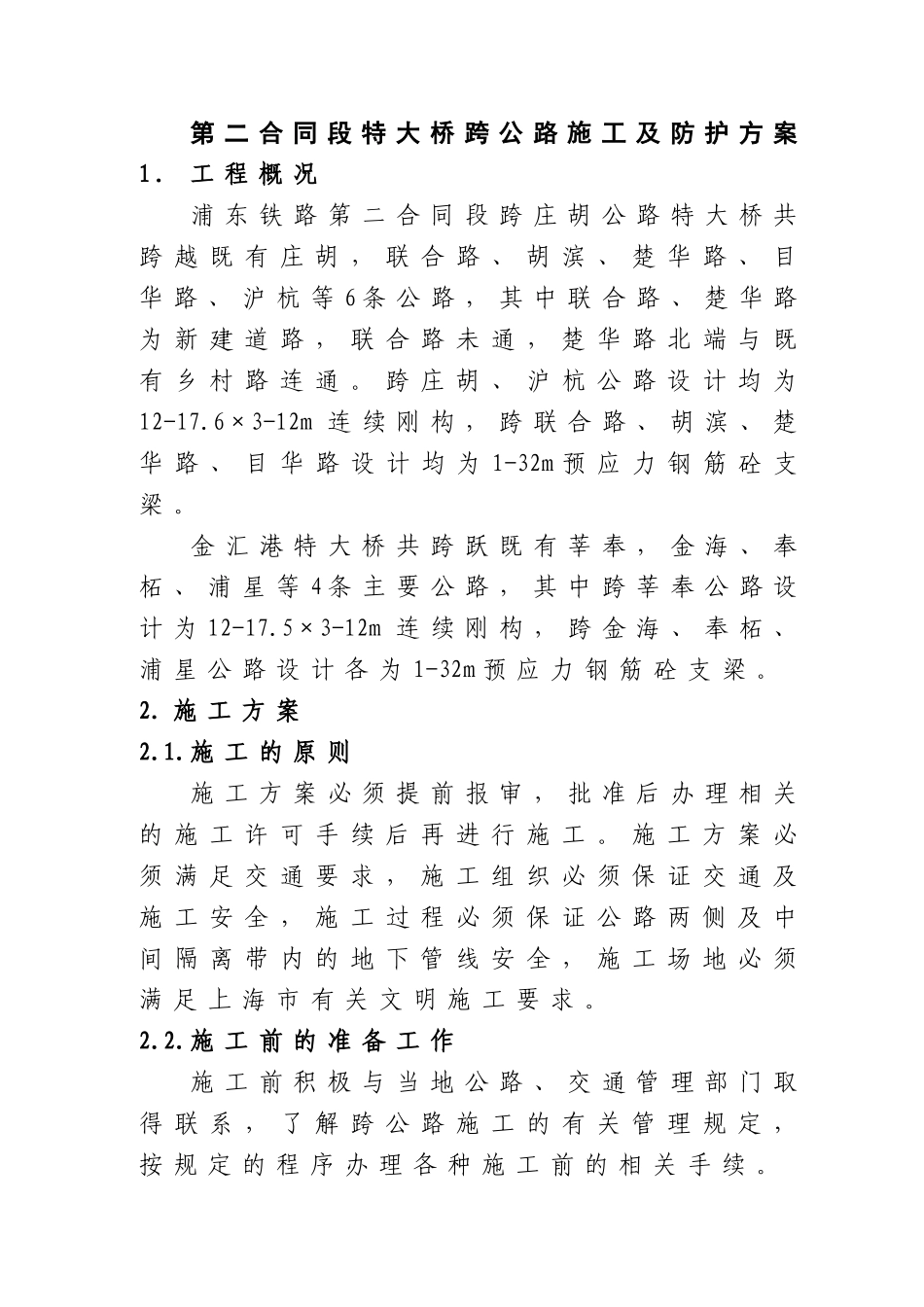

第二合同段特大桥跨公路施工及防护方案1.工程概况浦东铁路第二合同段跨庄胡公路特大桥共跨越既有庄胡,联合路、胡滨、楚华路、目华路、沪杭等6条公路,其中联合路、楚华路为新建道路,联合路未通,楚华路北端与既有乡村路连通

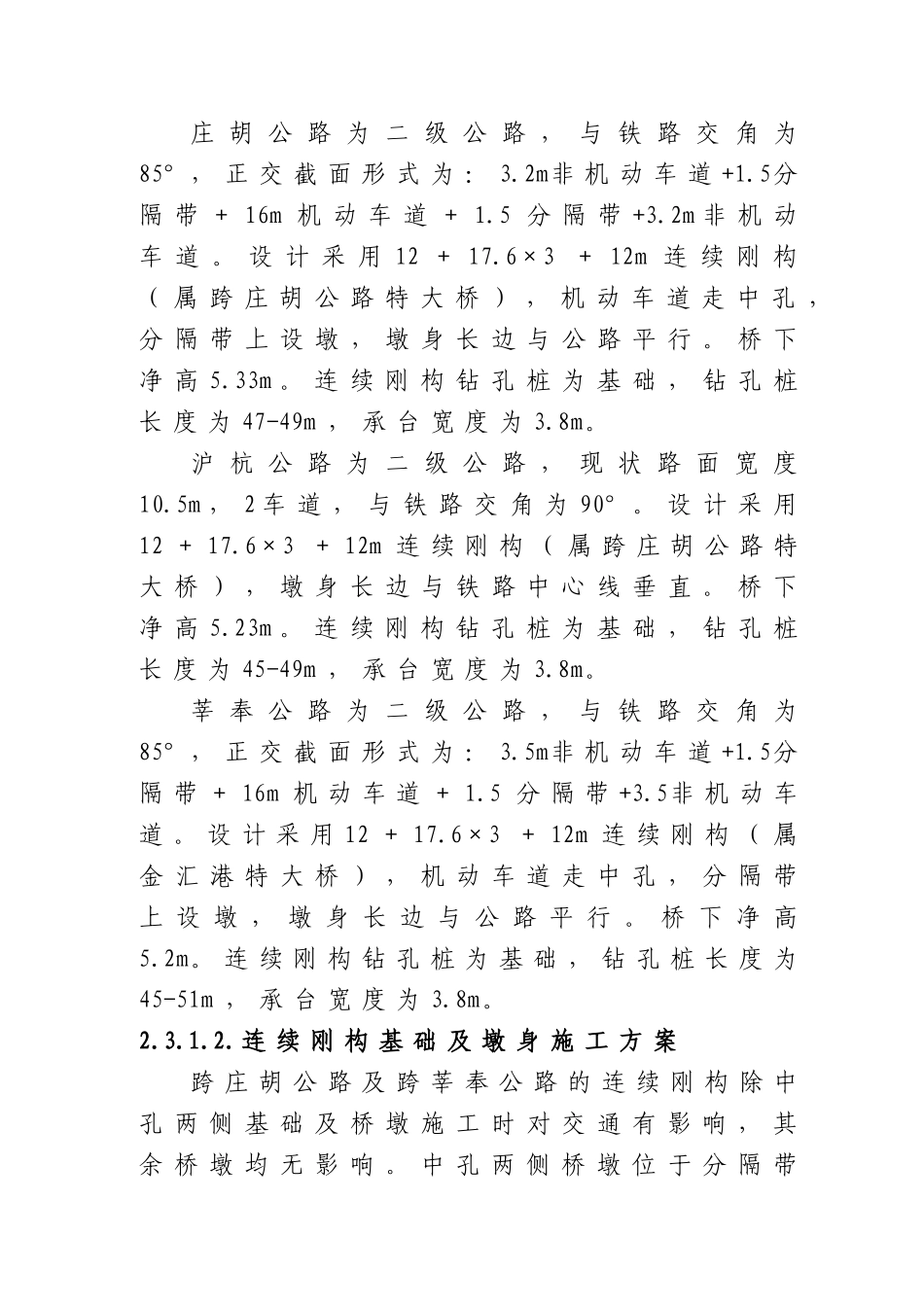

跨庄胡、沪杭公路设计均为12-17
6×3-12m连续刚构,跨联合路、胡滨、楚华路、目华路设计均为1-32m预应力钢筋砼支梁
金汇港特大桥共跨跃既有莘奉,金海、奉柘、浦星等4条主要公路,其中跨莘奉公路设计为12-17
5×3-12m连续刚构,跨金海、奉柘、浦星公路设计各为1-32m预应力钢筋砼支梁
施工的原则施工方案必须提前报审,批准后办理相关的施工许可手续后再进行施工
施工方案必须满足交通要求,施工组织必须保证交通及施工安全,施工过程必须保证公路两侧及中间隔离带内的地下管线安全,施工场地必须满足上海市有关文明施工要求
施工前的准备工作施工前积极与当地公路、交通管理部门取得联系,了解跨公路施工的有关管理规定,按规定的程序办理各种施工前的相关手续

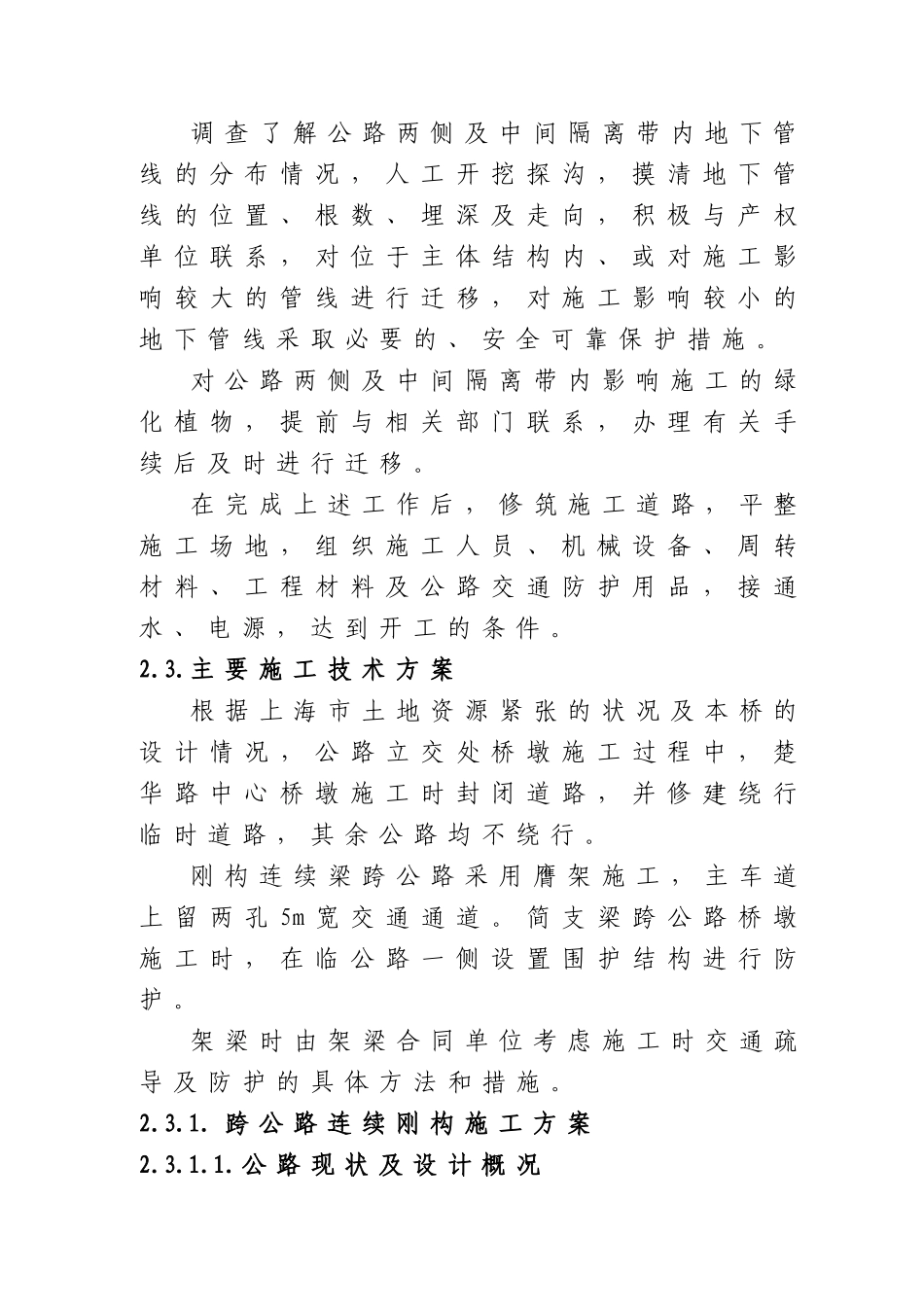

调查了解公路两侧及中间隔离带内地下管线的分布情况,人工开挖探沟,摸清地下管线的位置、根数、埋深及走向,积极与产权单位联系,对位于主体结构内、或对施工影响较大的管线进行迁移,对施工影响较小的地下管线采取必要的、安全可靠保护措施
对公路两侧及中间隔离带内影响施工的绿化植物,提前与相关部门联系,办理有关手续后及时进行迁移
在完成上述工作后,修筑施工道路,平整施工场地,组织施工人员、机械设备、周转材料、工程材料及公路交通防护用品,接通水、电源,达到开工的条件
主要施工技术方案根据上海市土地资源紧张的状况及本桥的设计情况,公路立交处桥墩施工过程中,楚华路中心桥墩施工时封闭道路,并修建绕行临时道路,其余公路均不绕行
刚构连续梁跨公路采用膺架施工,主车道上留两孔5m宽交通通道
简支梁跨公路桥墩施工时,
