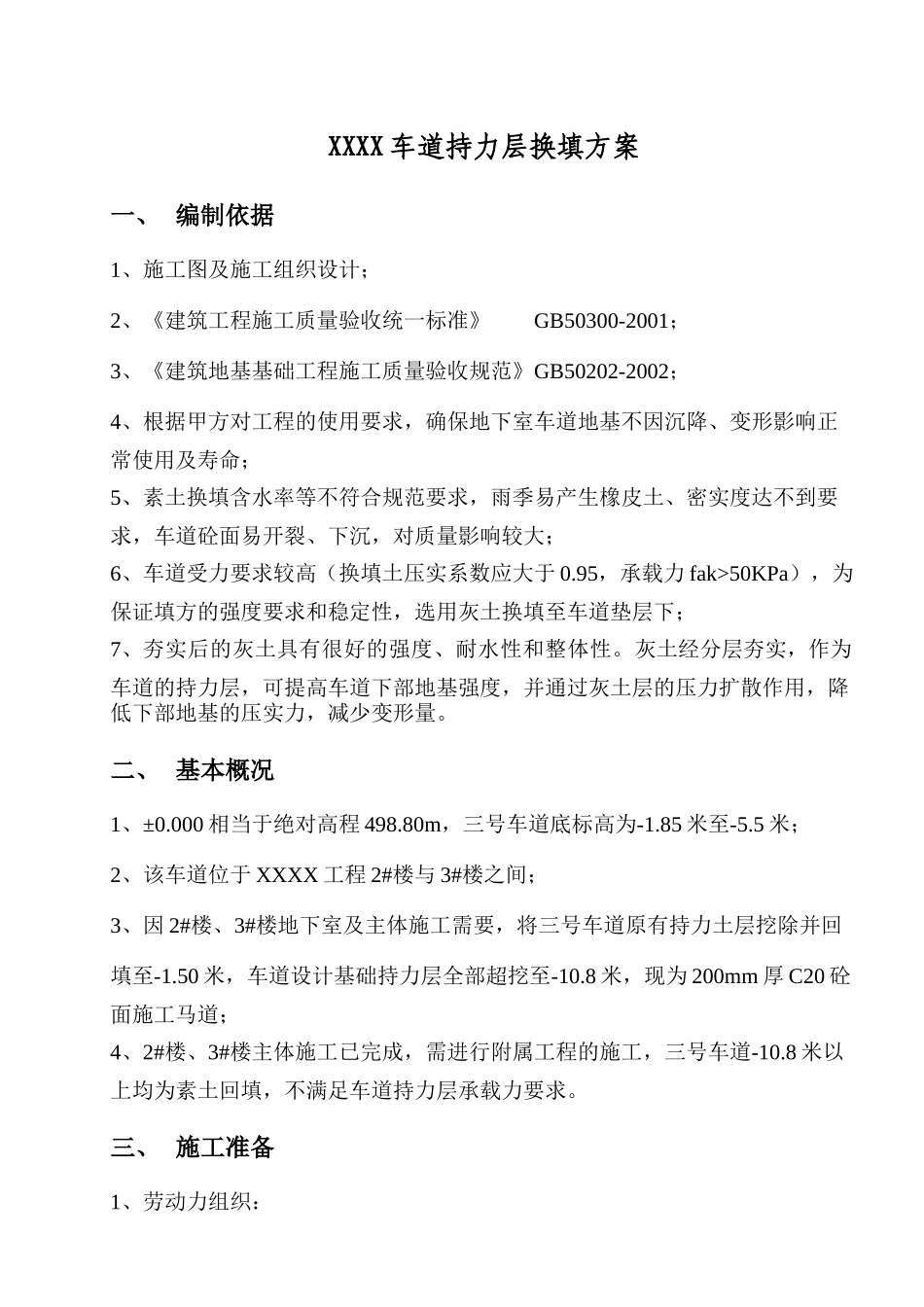

XXXX二期三标段工程三号车道持力层换填施工方案编制单位:编制人:审批人:审核人:编制时间:XXXX车道持力层换填方案一、编制依据1、施工图及施工组织设计;2、《建筑工程施工质量验收统一标准》GB50300-2001;3、《建筑地基基础工程施工质量验收规范》GB50202-2002;4、根据甲方对工程的使用要求,确保地下室车道地基不因沉降、变形影响正常使用及寿命;5、素土换填含水率等不符合规范要求,雨季易产生橡皮土、密实度达不到要求,车道砼面易开裂、下沉,对质量影响较大;6、车道受力要求较高(换填土压实系数应大于0
95,承载力fak>50KPa),为保证填方的强度要求和稳定性,选用灰土换填至车道垫层下;7、夯实后的灰土具有很好的强度、耐水性和整体性
灰土经分层夯实,作为车道的持力层,可提高车道下部地基强度,并通过灰土层的压力扩散作用,降低下部地基的压实力,减少变形量
二、基本概况1、±0
000相当于绝对高程498
80m,三号车道底标高为-1
85米至-5
5米;2、该车道位于XXXX工程2#楼与3#楼之间;3、因2#楼、3#楼地下室及主体施工需要,将三号车道原有持力土层挖除并回填至-1
50米,车道设计基础持力层全部超挖至-10
8米,现为200mm厚C20砼面施工马道;4、2#楼、3#楼主体施工已完成,需进行附属工程的施工,三号车道-10
8米以上均为素土回填,不满足车道持力层承载力要求
三、施工准备1、劳动力组织:由施工现场项目部根据现场需要统一安排,选用有施工经验的负责的工人及机械工人操作
2、技术准备工作(1)
注意收听天气预报,掌握天气变化,合理组织人员施工,做好施工准备和防雨保护工作;(2)
换填前,应在地下室墙等上做好分层换填水平标志布置,根据填方的填铺厚度,在地下室墙等部位划线,并放出道路坡道换填控制线,定好角桩,弹好标高线;(3)
换填基坑前,应清理
