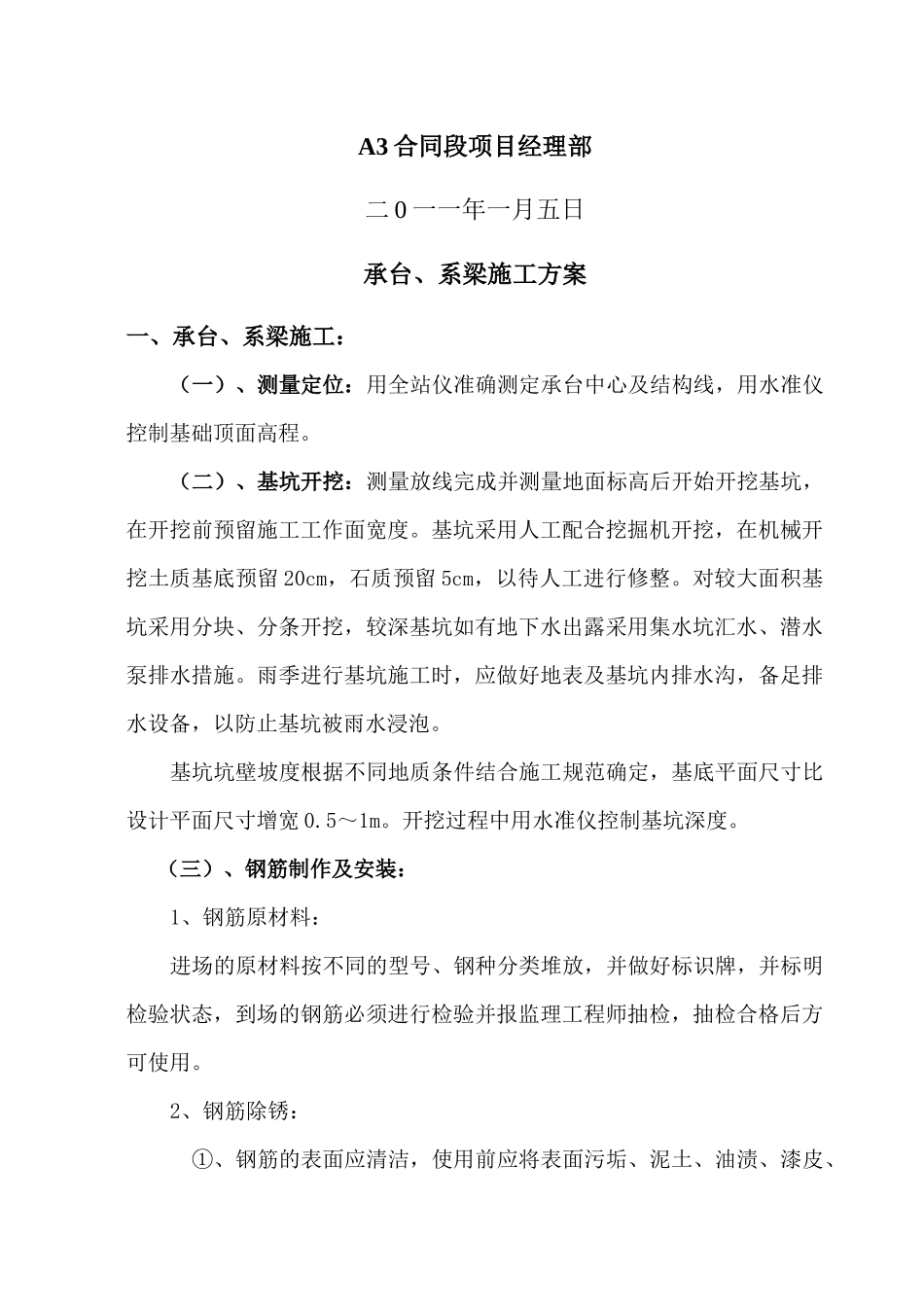

江西省德兴至上饶高速公路项目A3合同段德上A3桥梁承台、系梁分部分项施工方案路线范围:K9+500-K12+940编制人:刘波审核:姜波A3合同段项目经理部二0一一年一月五日承台、系梁施工方案一、承台、系梁施工:(一)、测量定位:用全站仪准确测定承台中心及结构线,用水准仪控制基础顶面高程
(二)、基坑开挖:测量放线完成并测量地面标高后开始开挖基坑,在开挖前预留施工工作面宽度
基坑采用人工配合挖掘机开挖,在机械开挖土质基底预留20cm,石质预留5cm,以待人工进行修整
对较大面积基坑采用分块、分条开挖,较深基坑如有地下水出露采用集水坑汇水、潜水泵排水措施
雨季进行基坑施工时,应做好地表及基坑内排水沟,备足排水设备,以防止基坑被雨水浸泡
基坑坑壁坡度根据不同地质条件结合施工规范确定,基底平面尺寸比设计平面尺寸增宽0
开挖过程中用水准仪控制基坑深度
(三)、钢筋制作及安装:1、钢筋原材料:进场的原材料按不同的型号、钢种分类堆放,并做好标识牌,并标明检验状态,到场的钢筋必须进行检验并报监理工程师抽检,抽检合格后方可使用

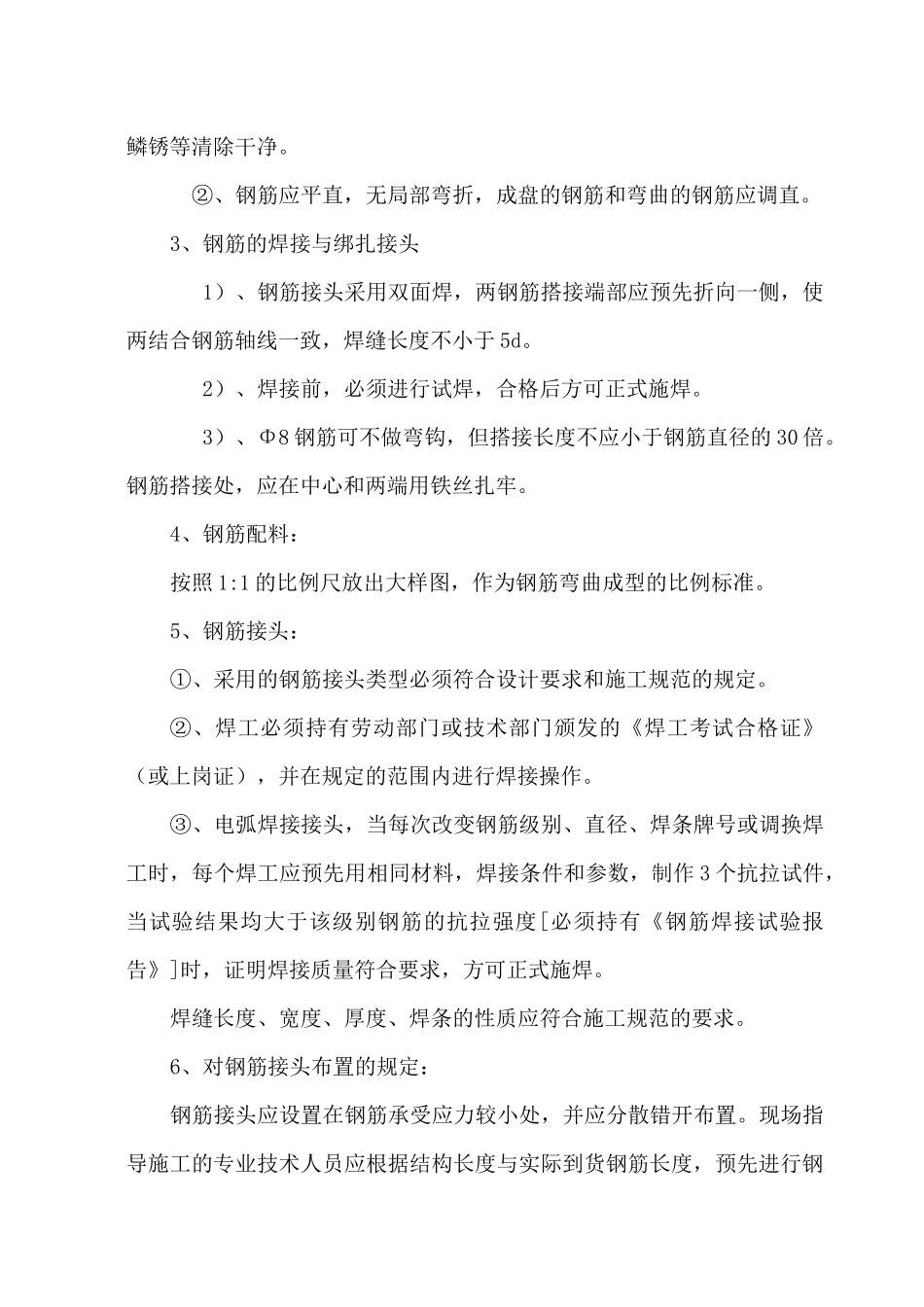

2、钢筋除锈:①、钢筋的表面应清洁,使用前应将表面污垢、泥土、油渍、漆皮、鳞锈等清除干净
②、钢筋应平直,无局部弯折,成盘的钢筋和弯曲的钢筋应调直
3、钢筋的焊接与绑扎接头1)、钢筋接头采用双面焊,两钢筋搭接端部应预先折向一侧,使两结合钢筋轴线一致,焊缝长度不小于5d
2)、焊接前,必须进行试焊,合格后方可正式施焊
3)、Φ8钢筋可不做弯钩,但搭接长度不应小于钢筋直径的30倍
钢筋搭接处,应在中心和两端用铁丝扎牢
4、钢筋配料:按照1:1的比例尺放出大样图,作为钢筋弯曲成型的比例标准
5、钢筋接头:①、采用的钢筋接头类型必须符合设计要求和施工规范的规定
②、焊工必须持有劳动部门或技术部门颁发的《焊工考试合格证》(或上岗证),并在规定的范围内进行焊接操作
