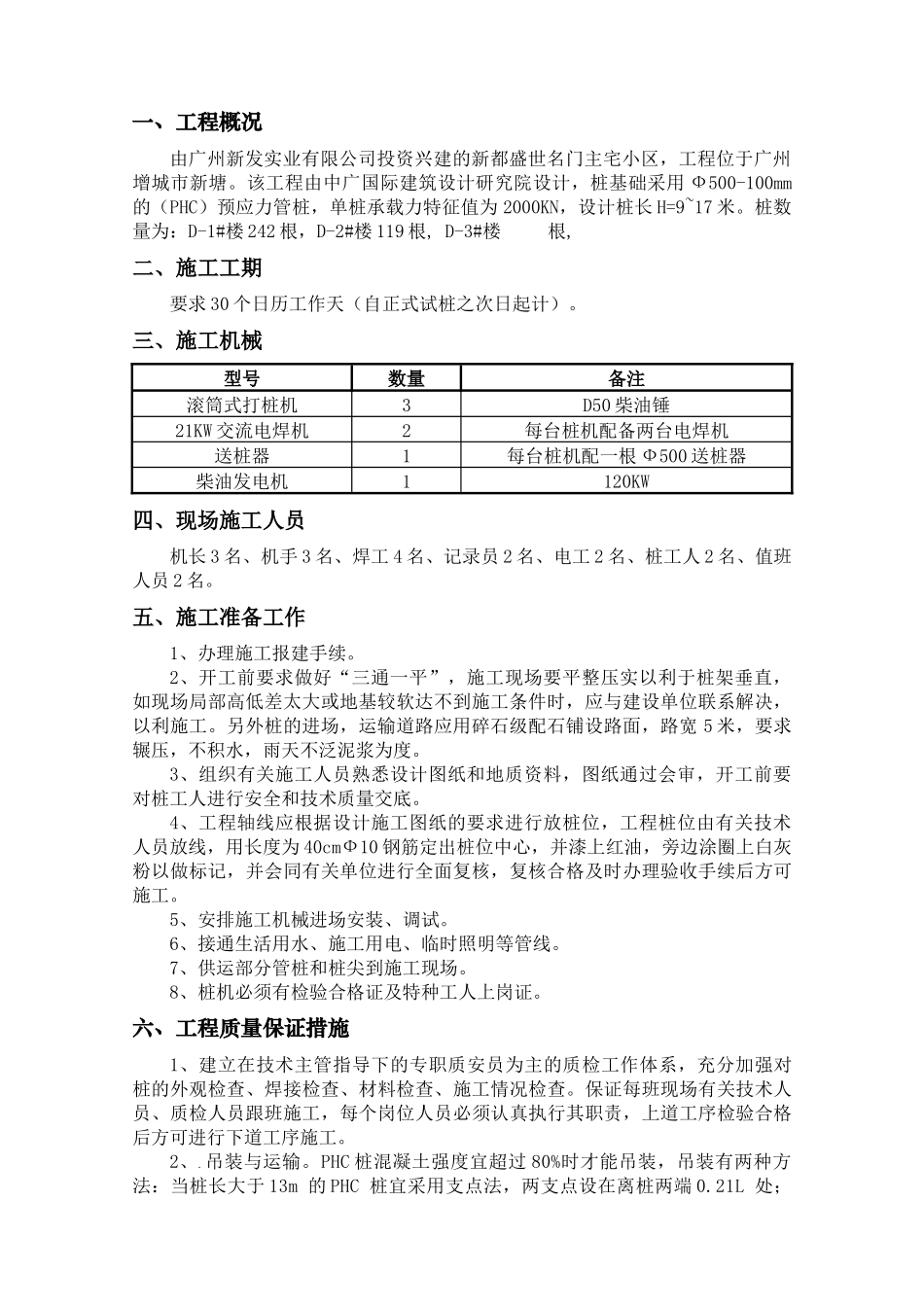

一、工程概况由广州新发实业有限公司投资兴建的新都盛世名门主宅小区,工程位于广州增城市新塘
该工程由中广国际建筑设计研究院设计,桩基础采用Ф500-100mm的(PHC)预应力管桩,单桩承载力特征值为2000KN,设计桩长H=9~17米
桩数量为:D-1#楼242根,D-2#楼119根,D-3#楼根,二、施工工期要求30个日历工作天(自正式试桩之次日起计)
三、施工机械型号数量备注滚筒式打桩机3D50柴油锤21KW交流电焊机2每台桩机配备两台电焊机送桩器1每台桩机配一根Ф500送桩器柴油发电机1120KW四、现场施工人员机长3名、机手3名、焊工4名、记录员2名、电工2名、桩工人2名、值班人员2名
五、施工准备工作1、办理施工报建手续
2、开工前要求做好“三通一平”,施工现场要平整压实以利于桩架垂直,如现场局部高低差太大或地基较软达不到施工条件时,应与建设单位联系解决,以利施工
另外桩的进场,运输道路应用碎石级配石铺设路面,路宽5米,要求辗压,不积水,雨天不泛泥浆为度
3、组织有关施工人员熟悉设计图纸和地质资料,图纸通过会审,开工前要对桩工人进行安全和技术质量交底
4、工程轴线应根据设计施工图纸的要求进行放桩位,工程桩位由有关技术人员放线,用长度为40cmФ10钢筋定出桩位中心,并漆上红油,旁边涂圈上白灰粉以做标记,并会同有关单位进行全面复核,复核合格及时办理验收手续后方可施工
5、安排施工机械进场安装、调试
6、接通生活用水、施工用电、临时照明等管线
7、供运部分管桩和桩尖到施工现场
8、桩机必须有检验合格证及特种工人上岗证
六、工程质量保证措施1、建立在技术主管指导下的专职质安员为主的质检工作体系,充分加强对桩的外观检查、焊接检查、材料检查、施工情况检查
保证每班现场有关技术人员、质检人员跟班施工,每个岗位人员必须认真执行其职责,上道工序检验合格后方可进行下道工序施工
