一、编制依据1、锅炉基础施工图;2、《电力建设施工质量验收及评定规程》(建筑工程篇);3、《建筑施工手册》;4、《混凝土结构工程施工及验收规范》;5、《地基与基础工程施工及验收规范》;二、工程概况锅炉基础轴线G1~G5轴间距34m,E~K1轴间距37
69m,E轴距主厂房C轴6
000相当于绝对标高8
结构形式为钢筋砼独立基础,基础间设拉梁连接,基底标高-5
50m,垫层厚度为100mm
条基截面为1400×1700mm,基础最大截面尺寸为:6200×6200,最小截面尺寸为:2800×2800,承台上为短柱,柱头内埋设地脚螺栓,螺栓及其支架由厂家提供,尺寸及标高见厂家图纸
砼强度等级:基础均为C40,基础短柱为C40,拉梁为C40,垫层为C10
保护层厚度:基础底为100mm,短柱、拉梁及基础侧面、顶面均为50mm

三、施工顺序基础及拉梁短柱(地脚螺栓下埋件标高处)地脚螺栓及支架埋设短柱(地脚螺栓埋件以上)二次灌浆(柱底板安装完后)四、主要施工方法4
1、模板工程4
1、模板材料模板:胶合板模板承重支撑材料:普通钢管脚手架组合拼装连接材料:50×100方木(要过压刨,保证厚度一致)、对拉螺栓4
2、基础模板施工顺序弹线绑扎底板钢筋绑扎拉梁钢筋支基础及拉梁模板模板加固4
3、模板安装1、支模前应将垫层表面清理干净,根据定位控制桩在垫层上弹出基础中心线、基础外边线、台阶边线、柱子中心线及外边线、模板边线,复核无误后方可支设模板
2、胶合板用50×100mm方木做背棱,过大压刨,将方木压成四边顺直、尺寸准确统一,背棱间净距以200mm为宜
3、模板加固前用胶带纸粘贴模板缝,以防漏浆;粘贴胶带纸时必须小心谨慎,严防起皱
4、模板的支撑和加固:(1)、模板支撑系统主要用Ф48钢管架和地锚加斜撑的方法进行加固处理

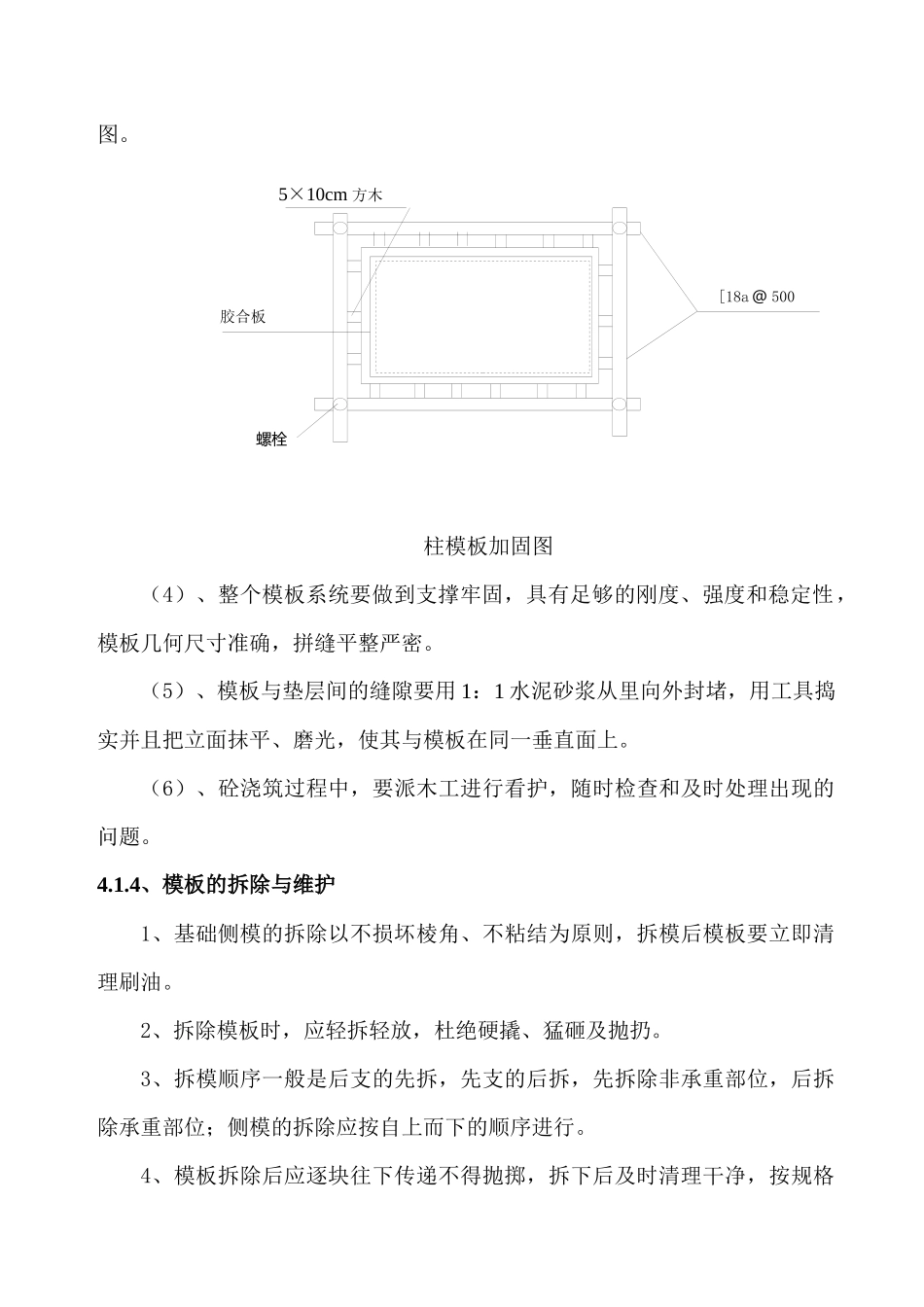

方木间距300mm,水平杆间距600mm
