一、编制依据1、《建筑基坑支护技术规程》(JGJ120-2012);2、《钢结构工程施工质量验收规范》(GB50205-2001);3、德弘基创客居基坑支护施工图纸及地勘报告;4、我司类似工程的施工经验
二、工程概况(一)坑中坑承台尺寸本项目+0
00m相当于绝对标高4
25m,其中CT8、CT9顶标高-11
05m(相对标高-15
3m),底标高-14
05m(相对标高-18
3m);CT9b顶标高-9
95m(相对标高-14
2m),底标高-12
95m(相对标高-17
2m);CT11、CT12顶标高-8
85m(相对标高-13
1m),底标高-14
95m(相对标高-19

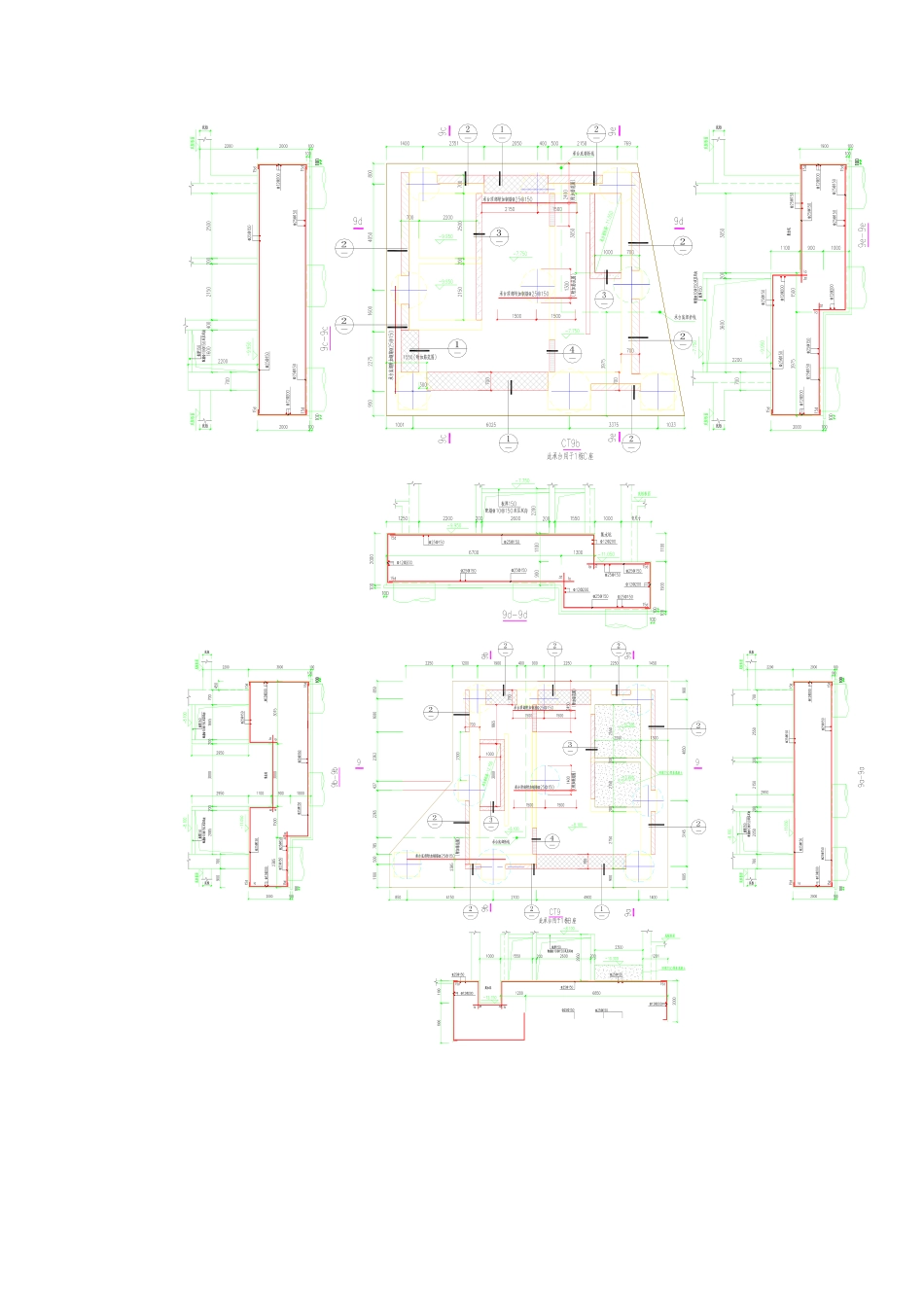

平面尺寸详下(二)场地地层结构:全风化花岗岩(层序号为④1):褐黄色,褐灰色,岩芯呈土状,手易捏碎,矿物组织结构均已破坏,原岩结构清晰,干钻可钻进
各孔均有分布,层厚1
00m,平均4
61m;层顶埋深15
00m,平均17
40m,层顶埋深-16
00~-10
82m,平均-13
强风化花岗岩(层序号为④2):褐黄色,褐灰色,岩石已风化成半岩半土状,岩块手可掰开,裂隙发育,干钻难钻进,下部含较多中风化碎块
各孔均有分布,层厚3
00m,平均8
40m;层顶埋深17
00m,平均22
01m,层顶埋深-20
82~-13
02m,平均-17
三、施工准备(一)场地测量控制网建立1、土方开挖根据土质情况进行放坡,放坡系数确定为1:12、坑中坑基坑地下水降低至-15m标高
3、现场设置围护轴线控制点并且施工阶段经常复核,并注意在施工作业时加以保护
4、现场设置水准点,在施工过程中保护水准点不被破坏
(二)技术准备:1、熟悉、审查施工图纸及有关技术文件;2、掌握地质勘察资料和技术经济资料;(三)施工物资的准备:施工管理人员根据工程需
