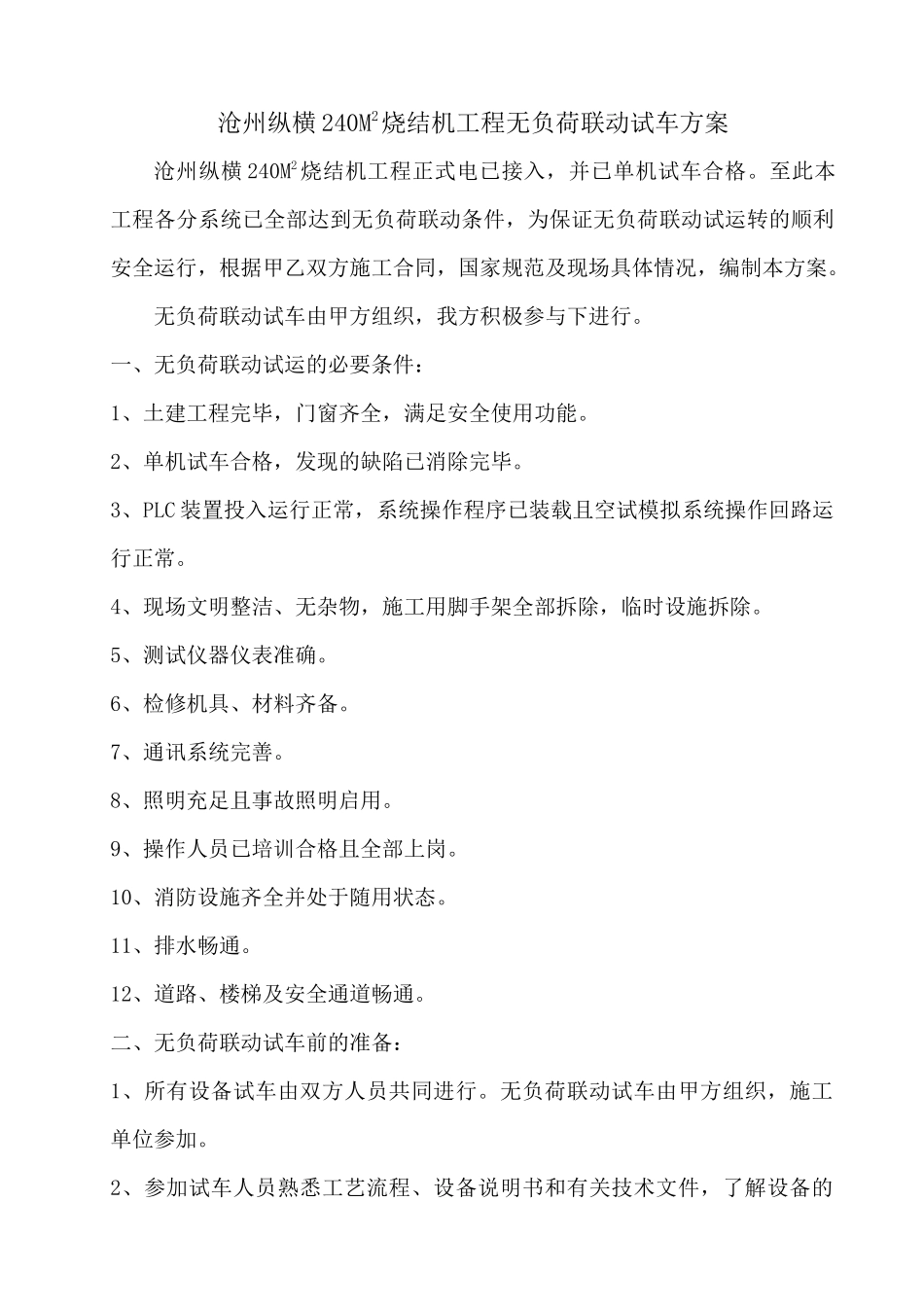

沧州纵横240M2烧结机工程无负荷联动试车方案沧州纵横240M2烧结机工程正式电已接入,并已单机试车合格
至此本工程各分系统已全部达到无负荷联动条件,为保证无负荷联动试运转的顺利安全运行,根据甲乙双方施工合同,国家规范及现场具体情况,编制本方案
无负荷联动试车由甲方组织,我方积极参与下进行
一、无负荷联动试运的必要条件:1、土建工程完毕,门窗齐全,满足安全使用功能
2、单机试车合格,发现的缺陷已消除完毕
3、PLC装置投入运行正常,系统操作程序已装载且空试模拟系统操作回路运行正常
4、现场文明整洁、无杂物,施工用脚手架全部拆除,临时设施拆除
5、测试仪器仪表准确
6、检修机具、材料齐备
7、通讯系统完善
8、照明充足且事故照明启用
9、操作人员已培训合格且全部上岗
10、消防设施齐全并处于随用状态
11、排水畅通
12、道路、楼梯及安全通道畅通
二、无负荷联动试车前的准备:1、所有设备试车由双方人员共同进行
无负荷联动试车由甲方组织,施工单位参加
2、参加试车人员熟悉工艺流程、设备说明书和有关技术文件,了解设备的构造和性能,掌握其操作程序、操作方法和安全守则
3、有完整的隐蔽工程记录、安装记录
4、试车所需的动力、油料和设备、电气、仪表的零部件等由生产单位供应
5、各项记录表格齐备

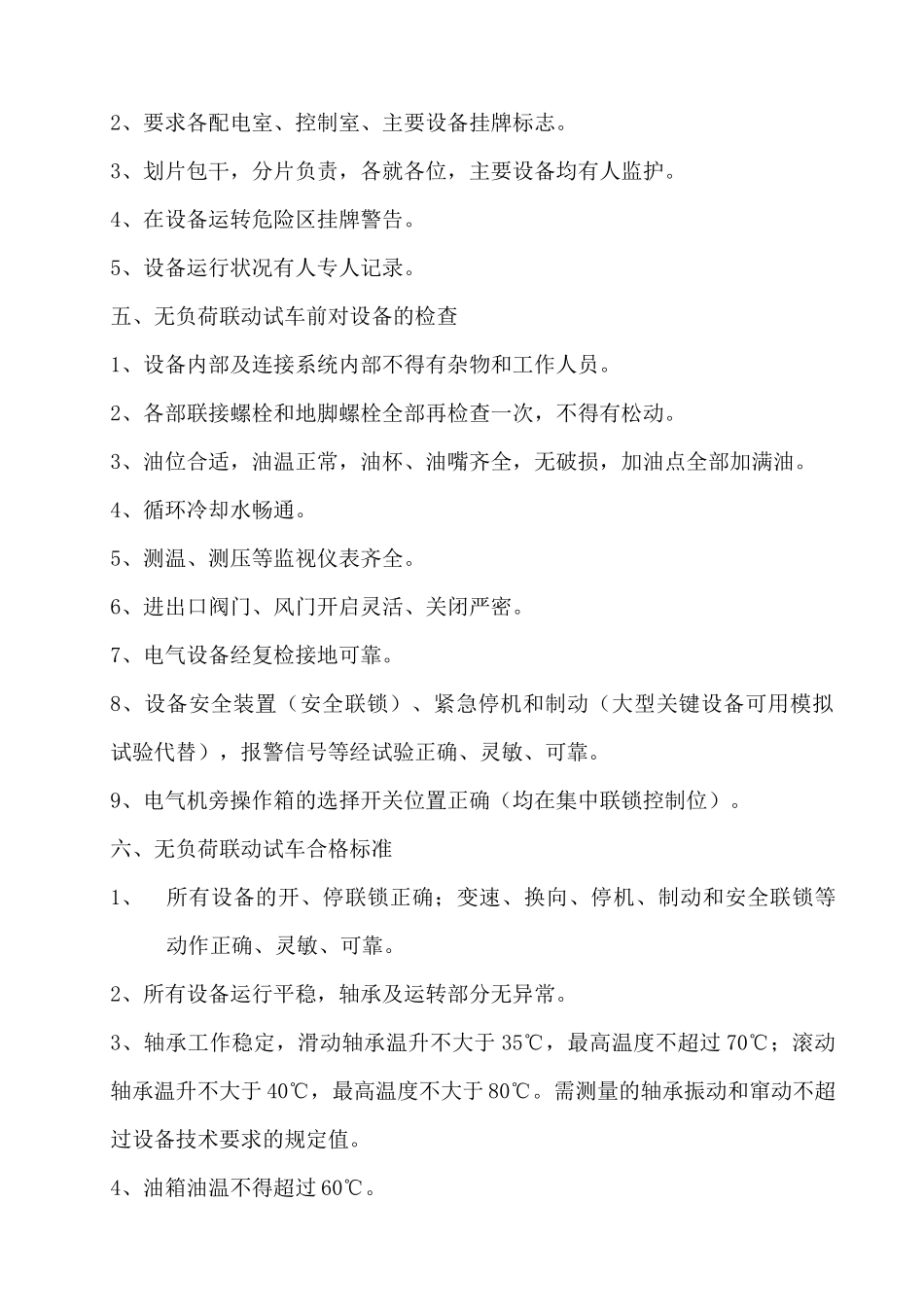

三、我方参与无负荷联动试运组织机构四、现场管理制度1、参与试车人员进入试车现场统一凭试车工作证进出,厂房各出入口要求有保安人员看守,无关人员不得进入
华冶沧州纵横项目部负责人:吴俊祥技术总负责人:郝玉祥安全负责人:韩学山原料及配料区负责人王子兴烧结环冷区负责人焦建才成品筛分区负责人王子兴主抽风除尘区负责人李玉混合系统负责人李玉电气负责人:自动化仪表负责人崔有银技术负责人辛永东试车人员20人技术负责人郝玉祥试车人员36人技术负责人辛永东试车人员20人技术负责人袁梦丹试车人员20人技术负责人薛志彬王
