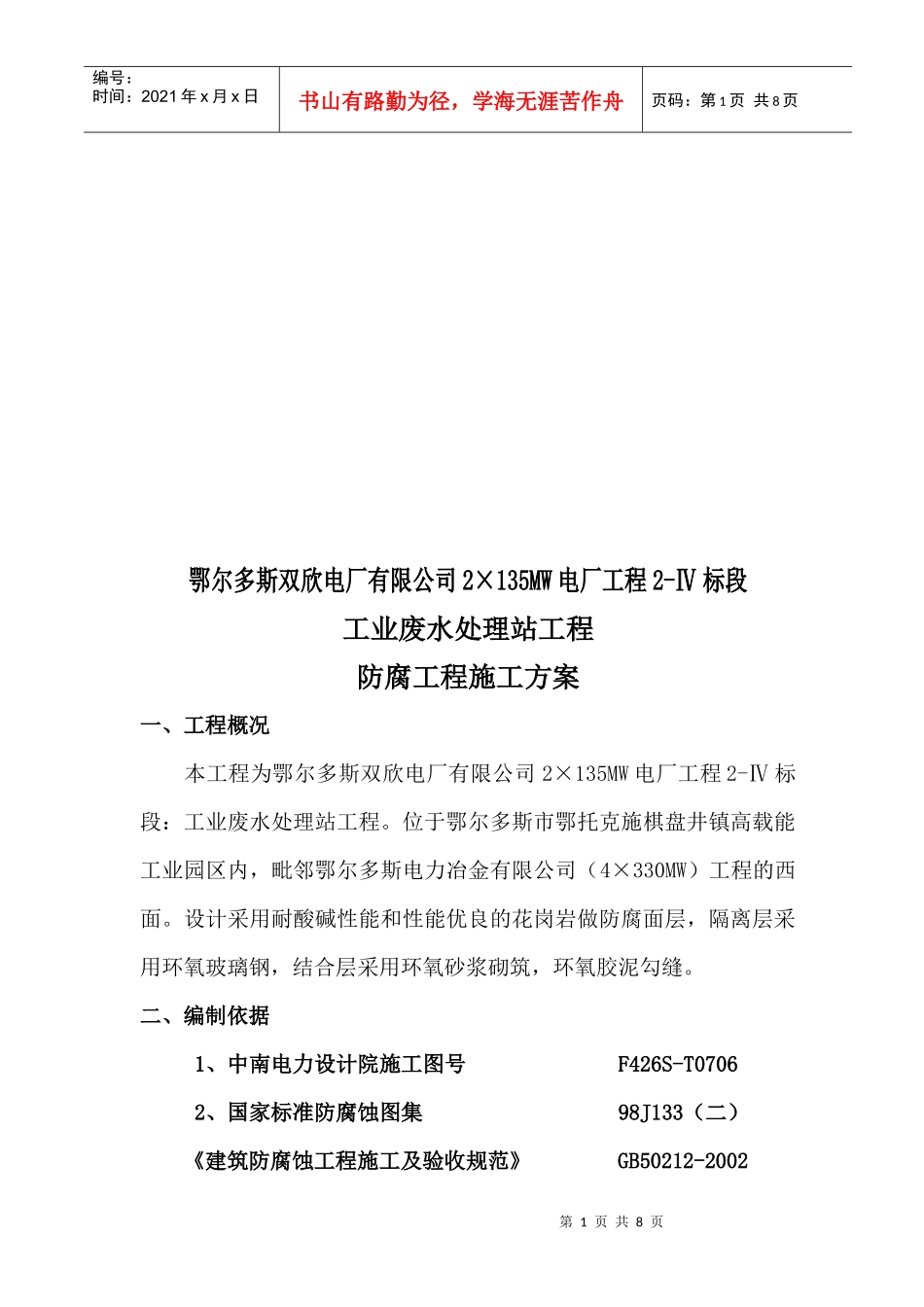

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页鄂尔多斯双欣电厂有限公司2×135MW电厂工程2-Ⅳ标段工业废水处理站工程防腐工程施工方案一、工程概况本工程为鄂尔多斯双欣电厂有限公司2×135MW电厂工程2-Ⅳ标段:工业废水处理站工程。位于鄂尔多斯市鄂托克施棋盘井镇高载能工业园区内,毗邻鄂尔多斯电力冶金有限公司(4×330MW)工程的西面。设计采用耐酸碱性能和性能优良的花岗岩做防腐面层,隔离层采用环氧玻璃钢,结合层采用环氧砂浆砌筑,环氧胶泥勾缝。二、编制依据1、中南电力设计院施工图号F426S-T07062、国家标准防腐蚀图集98J133(二)《建筑防腐蚀工程施工及验收规范》GB50212-2002第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页《建筑防腐蚀工程质量检验评定标准》GB50224-95《建筑防腐蚀材料设计与施工手册》三、施工顺序:(1)环氧玻璃钢隔离层铺设。(2)结合层环氧砂浆拌制石板铺砌。(3)环氧胶泥勾缝。(4)养护处理。四、施工技术要点:(1)基层要求:基层应干燥、清洁、无油污、混凝土表面必须平整、无凹凸不平和蜂窝麻面、不允许裂缝存在,震捣必须均匀密实。基层是防腐蚀工程的“基础”,有良好的基层,才能保证防腐蚀工程的质量。因此,除了要求基层必须具有足够的强度和稳定性之外,还要求基层与所设置的防腐蚀两者紧密牢固吻合,并具有一定的附着力和粘结力,在水泥砂浆、砼、钢筋砼基层上施工防腐蚀层时,对基层的要求比对普通的混凝土基层的要求更高。为此,应从水泥强度及用量:木模制备、基层表面及干燥程度上采取相应措施,以保证砼表面达到防腐蚀工程施工要求,将水灰比控制在0.53-0.63的范围内,最好采用干硬性密实混凝土,或在混凝土中加入减水剂木质素磺酸钙等。以降低水泥砂浆、混凝土的孔隙率,增加密实性。第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页(2)对基层含水率的要求水泥砂浆,混凝土基层经养护后,不但强度要得到保证,且基层表面20mm深度内的水分含量不得超过6%,用手心按摸时无阴湿感觉。表面均匀泛白,才能与防腐层紧密结合,防腐蚀工程施工前已干燥的基层面切忌遇水或受潮。(3)对基层的构造要求水泥砂浆:混凝土基层表面阴角和阳角交接处,宜做成圆角或斜面,半径小于20mm为宜,或在阴角处做成45度斜面。做玻璃钢衬贴时阴角的半径不得大于50mm。阳角处的半径宜在20mm左右,以利于防腐层的敷设。(4)表面处理:混凝土基层如有凹凸不平或局部蜂窝麻面,可用1:2水泥砂浆修补平整,所补砂浆仍需充分硬化,干燥后再进行防腐层的施工。在施工防腐层之前,要用钢丝刷清刷基层表面,除去浮灰、尘土,使表面粗糙平整,以增添基层与防腐层间的物理粘结力。用软帚、漆刷认真除去残余粉尘。平整度用2m直尺检查,空隙率应小于5mm。(5)环氧玻璃钢隔离层施工:施工顺序:混凝土表面检查基层处理环氧稀胶料打底施工方法:原材料经抽样检测合格后,方可进行施工。腻子修补刷环氧底料玻纤布敷设涂刷树脂料第4页共8页第3页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共8页玻璃钢施工采用手糊法,可用间断法和连继法施工。在干燥整洁的砼表面涂刷一道环氧打底稀胶料,涂刷必须薄而均匀,毛滚须用力来回交叉滚涂,不得漏涂和产生流坠,使胶涂料充用渗入到砼、砂浆层内,自然养护不少于12小时,待第一次打底料固化干硬后,手摸不粘手;将基层表面凹陷不平处用环氧腻子刮补平整,随即进行第二次打底料的涂刷,二次打底料的用料要求及养护均与第一次打底料相同。固化充分后方能进行下道工序。玻璃钢衬贴前,应按工程实际形状,量体裁布(毡),裁剪玻璃布(毡)应在干净清洁的场地上进行,按量得的尺寸规格裁剪。并考虑布与布上下搭接的要求,每段布(毡)要放长100mm,裁好的布(毡)按施工先后顺序卷在硬纸筒上。每铺贴一次均应仔细检查衬布质量,如发现有毛刺,突起或气泡等,应用手提砂轮,漆刀、砂布等工具清除。再用衬布料或腻子修整。布与布的长边接缝不可采用平接。...
