某高速公路土方路基施工方案一、工程概况××高速公路N0
8标合同段,起止桩号为K45+962~K52+126
1645Km,其中路基宽28m,行车道宽2m×3m×3
75m,路床用石灰土填筑,其中0~40cm为6%的石灰土,40~80cm为4%的石灰土;台背填土采用8%石灰土填筑,填土总土方量939127m3
二、编制依据及施工计划1
编制依据(1)《公路桥涵施工技术规范》(JTJ04l—2000)(2)《公路工程技术标准》(JTB01—2003)(3)《施工现场临时用电安全技术规范》(JGJ46—2005)(4)《公路路线设计规范规范》(JTJD20—2006)(5)《公路工程质量检验评定标准第一册土建工程》(JTGF80/1—2004)(6)本工程技术规范的有关条款2
施工计划计划20××年11月13日开工,至20××年8月31日完工
三、施工组织原则及目标1
施工指导思想:开工必优,一次成优,精心组织,文明施工,安全高速,确保工期
组织原则:根据工程规模,工期要求,工程特点,施工工艺及地质条件,按“统一指挥、网络管理、分工负责、全面推进”的组织原则,进行“纵向分段,横向同步;组织严谨,施工均衡”组织施工
工程质量目标工程合格率100%,优良率达95%以上,主要分部工程全部优良,单位工程质量等级优良,杜绝质量事故
安全目标在本工程的实施和缺陷修复过程中,安全目标为“五无一杜绝一创建”
即“无工伤死亡事故,无交通死亡事故,无机械破损事故,无火灾、洪灾事故,无中毒事故”;“杜绝重伤事故”;“创建安全文明施工工地”
环保目标遵循“预防为主,保护优先,建设和防护并重”的原则,尽量减少临时工程,,做好环境保护并力争少占农田耕地,防止水系污染
保护植被,防止水土流失;并在施工过程和工后采取有效措施恢复环境,全面达到环保标准

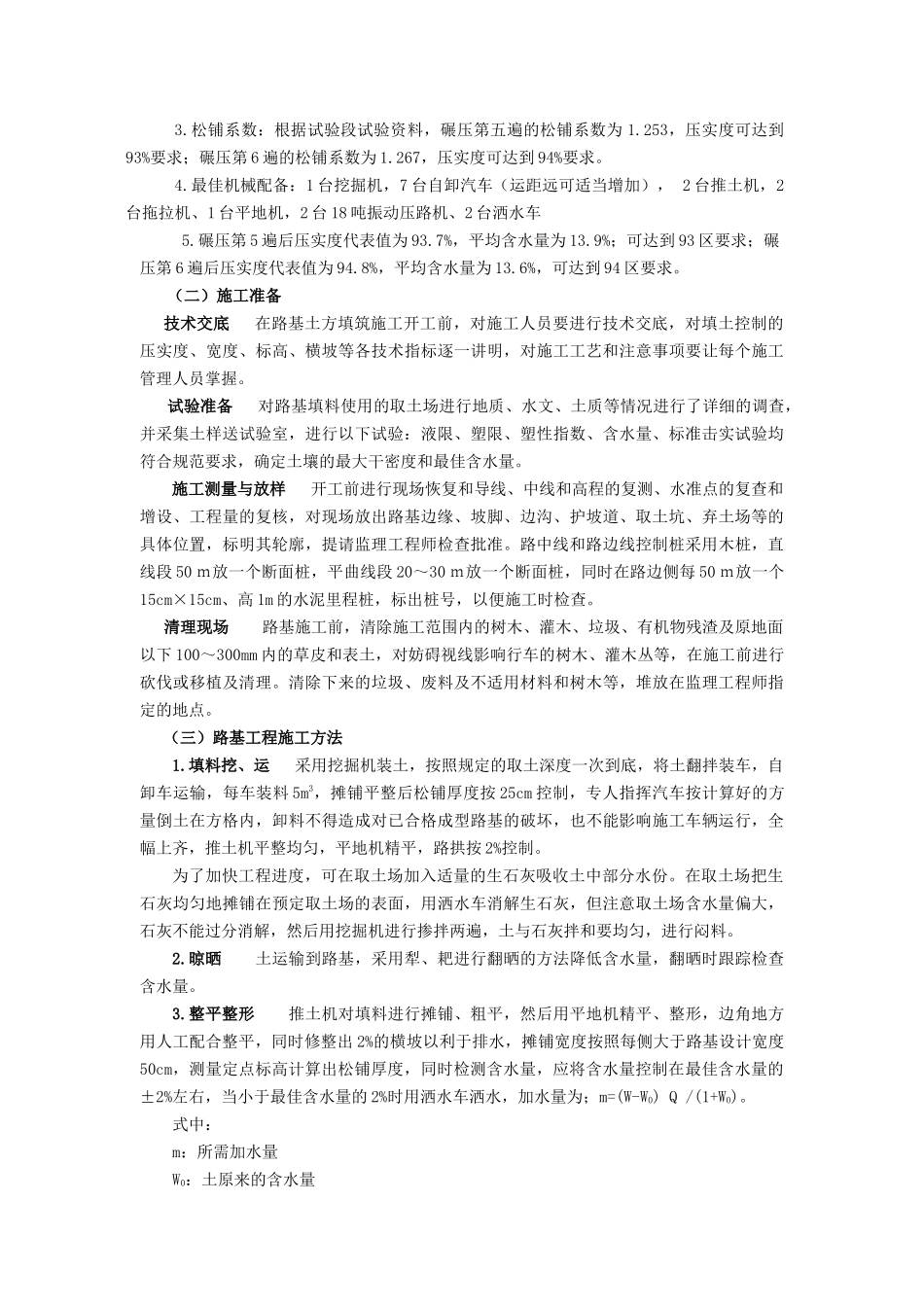

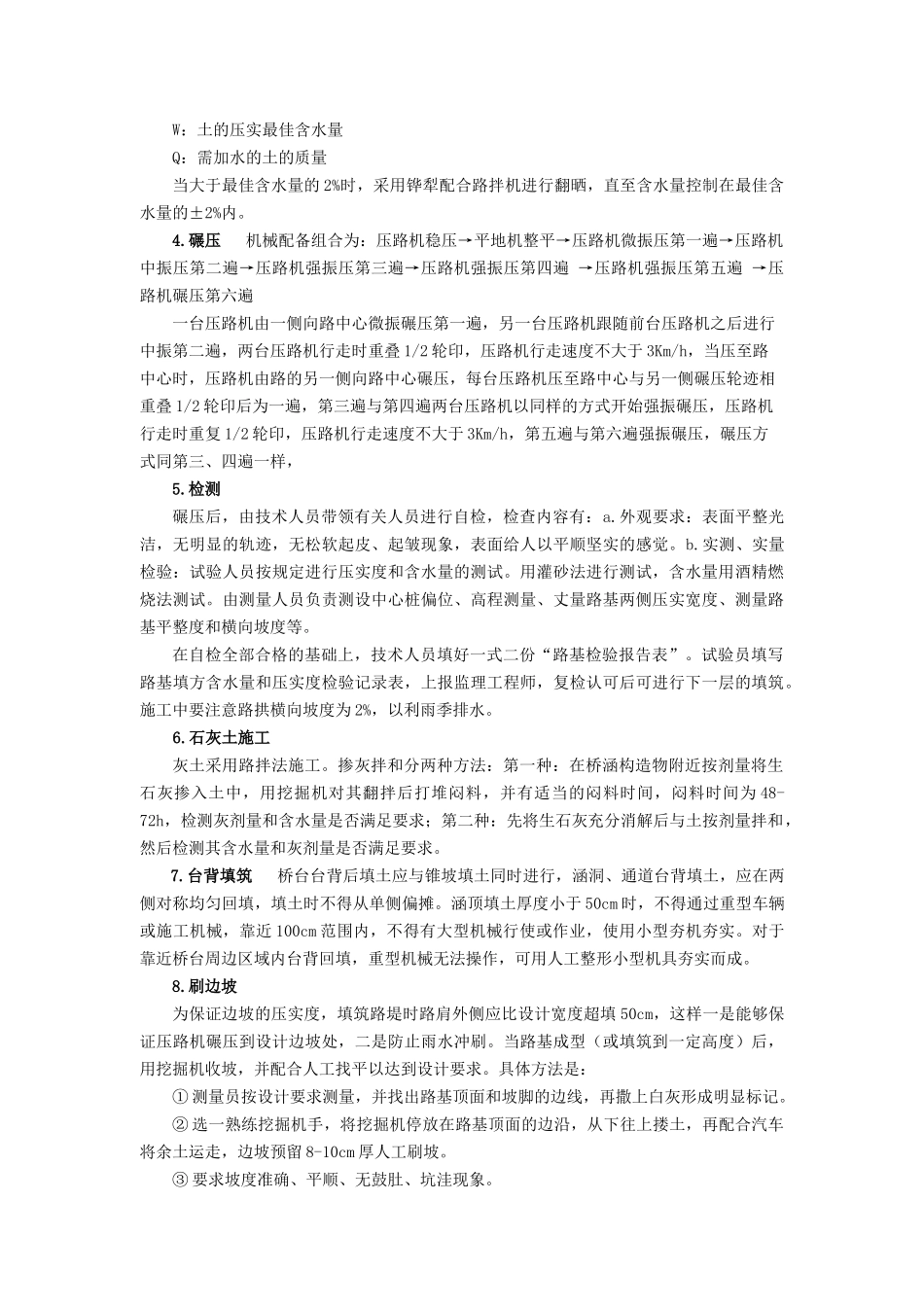

四、施工方法(一)试验段总结根据
