第1页共73页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共73页工程签证单工程名称:潍坊龙熙园住宅小区2011年3月14日签发编号2011—有关图号车库及主楼基础所在位置桩间土开挖开(竣)工时间2011年3月14日简要说明或计算公式:根据甲方要求,将龙熙园工地的桩间土开挖由乙方施工
挖桩间土按定额执行合同,按规定计取费用,具体工程量所需标高见图
工程认可土方及破桩头、桩间土清运,共计延长工期30天
桩头切割单价CFG桩16元/支
桩头破碎CFG桩及抗浮桩的桩头破碎执行96综合定额
说明或间图:注:图内1#、2#、3#、4#、5#楼及地下车库所示标高均为现场测量后土方开挖前的绝对标高
签证意见:监理单位签章:经办人:年月日签证意见:审计单位签章:经办人:年月日签证意见:建设单位签章:经办人:年月日16

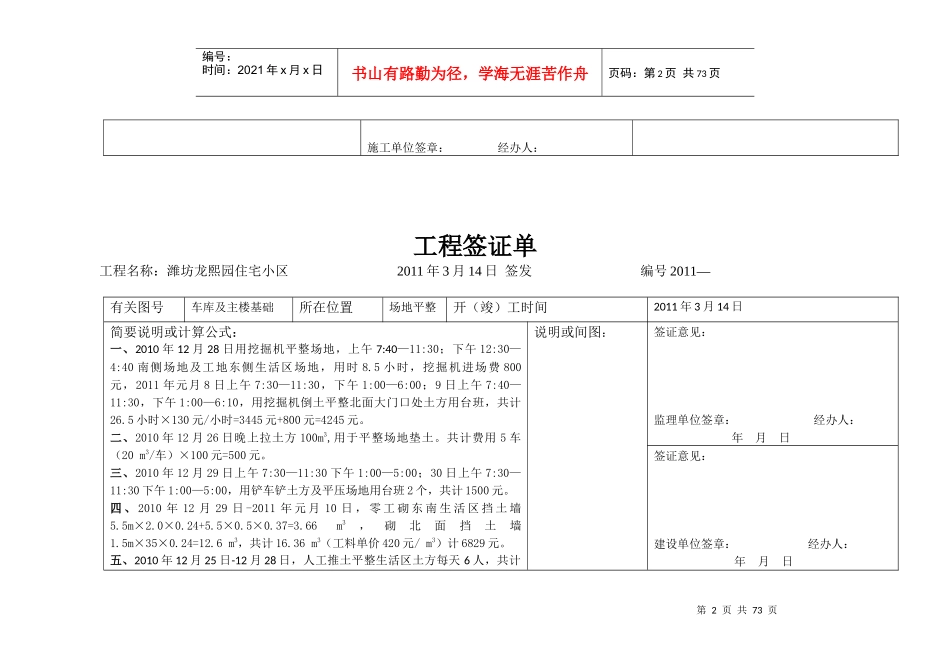

15第2页共73页第1页共73页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共73页施工单位签章:经办人:工程签证单工程名称:潍坊龙熙园住宅小区2011年3月14日签发编号2011—有关图号车库及主楼基础所在位置场地平整开(竣)工时间2011年3月14日简要说明或计算公式:一、2010年12月28日用挖掘机平整场地,上午7:40—11:30;下午12:30—4:40南侧场地及工地东侧生活区场地,用时8

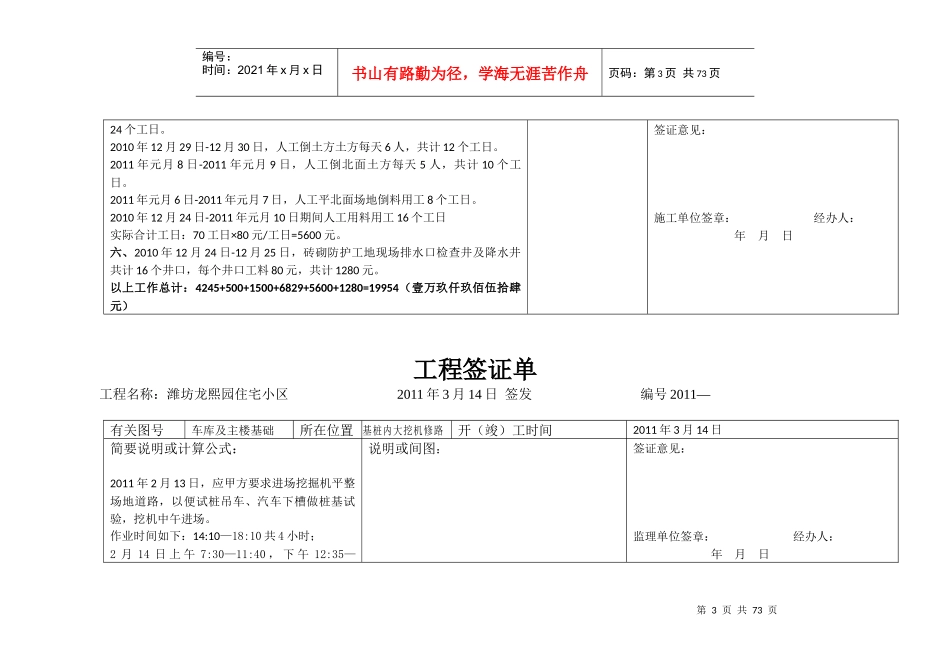

5小时,挖掘机进场费800元,2011年元月8日上午7:30—11:30,下午1:00—6:00;9日上午7:40—11:30,下午1:00—6:10,用挖掘机倒土平整北面大门口处土方用台班,共计26
5小时×130元/小时=3445元+800元=4245元
二、2010年12月26日晚上拉土方100m3,用于平整场地垫土
共计费用5车(20m3/车)×100元=500元
