一、工程概况本工程建筑面积2275
4m2,地上2层,建筑高度地上9
05m,建筑结构形式为框架结构,基础为独立柱基础,设计使用年限为50年,抗震设防烈度为8度,地面以上2层,耐火等级二级,屋面防水等级Ⅱ级,建筑安全等级2级,抗震按8度
二级抗震构造,设计使用年限为50年
二、编制依据1、工程施工图纸
2、《模板安装、拆除工程检验批质量验收记录表》的规定
3、《混凝土结构设计规范》4、《建筑施工扣件式钢管脚手架安全技术规范》5、《建筑施工高处作业安全技术规范》三、施工准备将各道轴线分别弹线,并引测好标高线,按照工程的柱、梁板进行模板和配套明确其刚度和稳定性、在安装模板前必须,将模板清理干净,刷好脱模剂,防止污染钢筋及混凝土接触,脱模剂应涂刷均匀,不得漏刷
四、材料选用1、模板材料模板材料选用δ=12厚的木芯胶合板,模板的背带选用35×80mm厚的木枋
直角扣连角并双扣件50*100木方间距25018厚胶合板48钢管12螺杆Ø12螺杆Ø48钢管35*80木枋间距250直角扣连角并双扣件12厚胶合板2、紧固材料紧固材料采用φ48×3
0钢管和Φ12螺杆加固

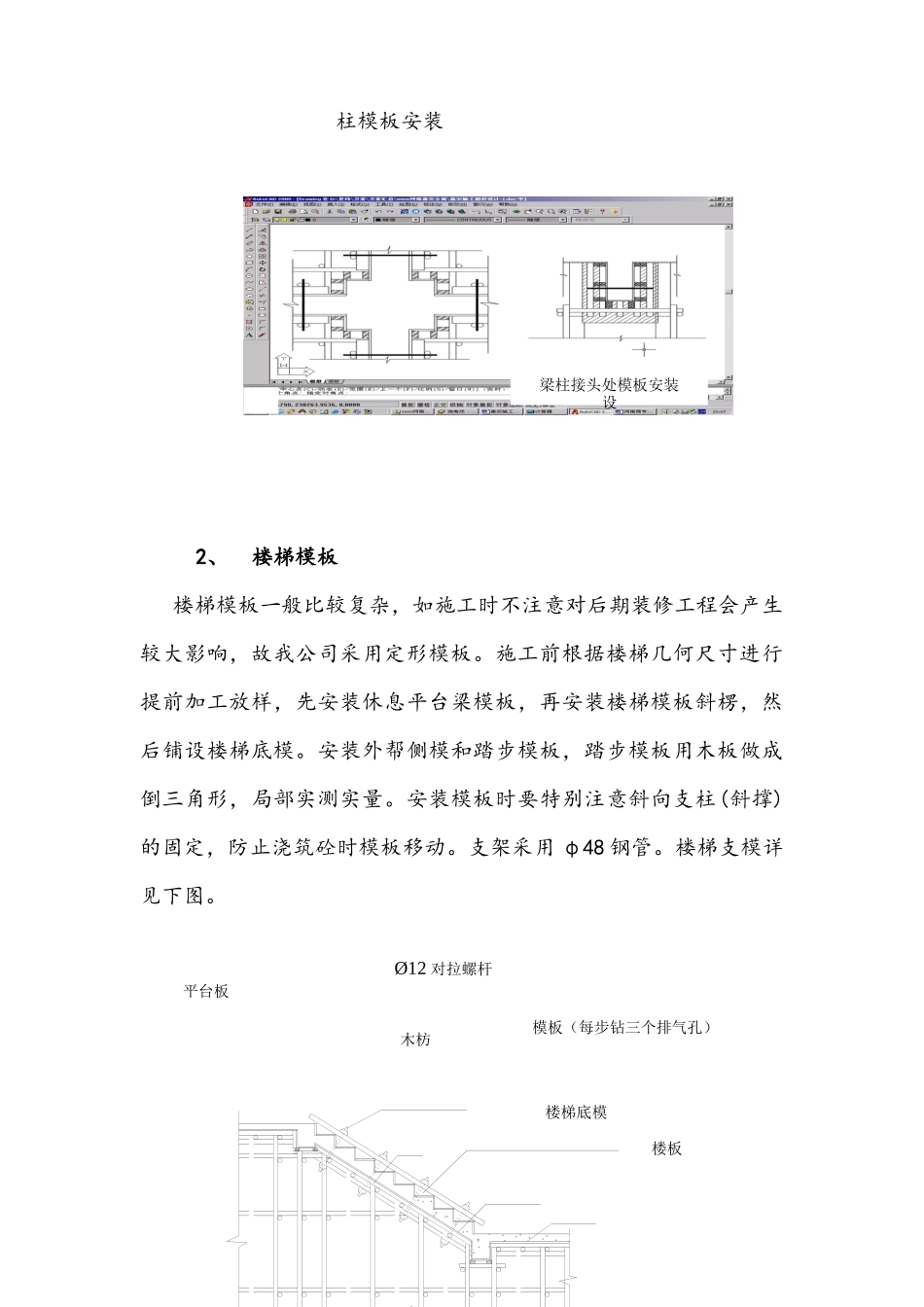

五、主体模板施工工艺及操作要求1、柱模板施工柱模板安装顺序是:安装前检查——模板安装——检查对角线——长度差——安装柱箍——全面检查校正——整体固定——柱头找补
柱模板采用12厚胶合板,背楞采用35×80mm木枋,柱箍用φ48×3
模板根据柱截面尺寸进行配制,柱与梁接口处,采取柱模开槽,梁底及侧模与槽边相接,拼缝严密,并用木枋压紧,柱模加固采用钢管抱箍,每450mm一道
安装前要检查是否平整,若不平整,要先在模板下口外辅一层水泥浆(10~20mm厚)以免砼浇筑时漏浆而造成柱底烂根
梁柱接头处模板安装设平台板楼板楼梯底模木枋Ø12对拉螺杆模板(每步钻三个排气孔)柱模板安装2、楼梯模板楼梯模板一般比较复杂,如施工时不注意
