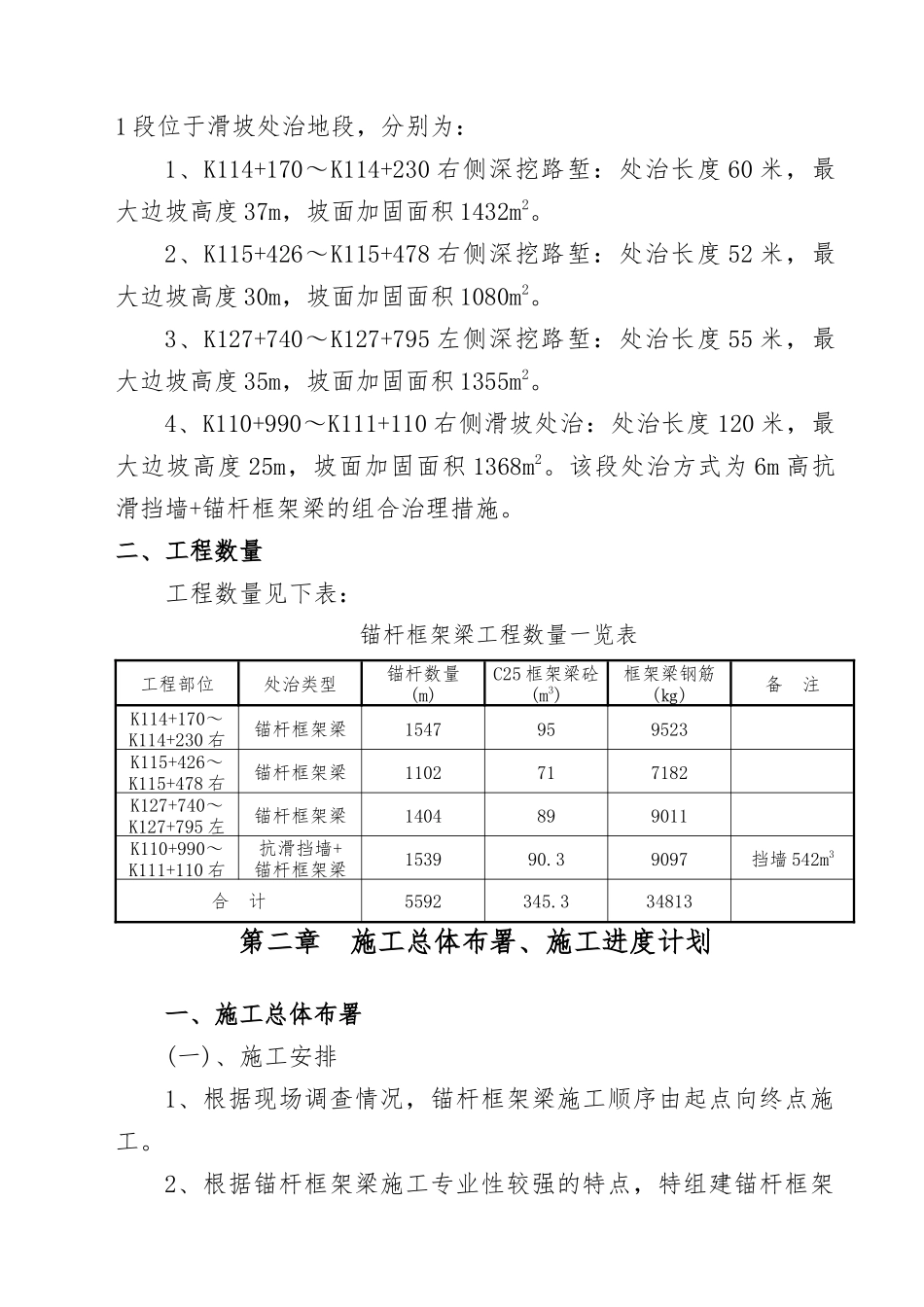

省道216线李子坪至棉桠段改建工程B2合同段锚杆框架梁施工方案锚杆框架梁施工方案编制:审核:道隧集团工程有限公司省道216线李子坪至棉桠段改建工程B2合同段项目经理部二○一四年九月第一章工程概况一、工程情况说明B2合同段共有锚杆框架梁4段,其中3段位于深挖路堑地段,1段位于滑坡处治地段,分别为:1、K114+170~K114+230右侧深挖路堑:处治长度60米,最大边坡高度37m,坡面加固面积1432m2
2、K115+426~K115+478右侧深挖路堑:处治长度52米,最大边坡高度30m,坡面加固面积1080m2
3、K127+740~K127+795左侧深挖路堑:处治长度55米,最大边坡高度35m,坡面加固面积1355m2
4、K110+990~K111+110右侧滑坡处治:处治长度120米,最大边坡高度25m,坡面加固面积1368m2
该段处治方式为6m高抗滑挡墙+锚杆框架梁的组合治理措施
二、工程数量工程数量见下表:锚杆框架梁工程数量一览表工程部位处治类型锚杆数量(m)C25框架梁砼(m3)框架梁钢筋(㎏)备注K114+170~K114+230右锚杆框架梁1547959523K115+426~K115+478右锚杆框架梁1102717182K127+740~K127+795左锚杆框架梁1404899011K110+990~K111+110右抗滑挡墙+锚杆框架梁153990
39097挡墙542m3合计5592345
334813第二章施工总体布署、施工进度计划一、施工总体布署(一)、施工安排1、根据现场调查情况,锚杆框架梁施工顺序由起点向终点施工
2、根据锚杆框架梁施工专业性较强的特点,特组建锚杆框架梁施工队负责框架梁施工,施工队接受项目部领导及项目部各职能部门的管理,施工队驻地就近租用民房解决
(二)、锚杆框架梁施工组织管理机构及队伍配置1、框架梁施工队设队长一
