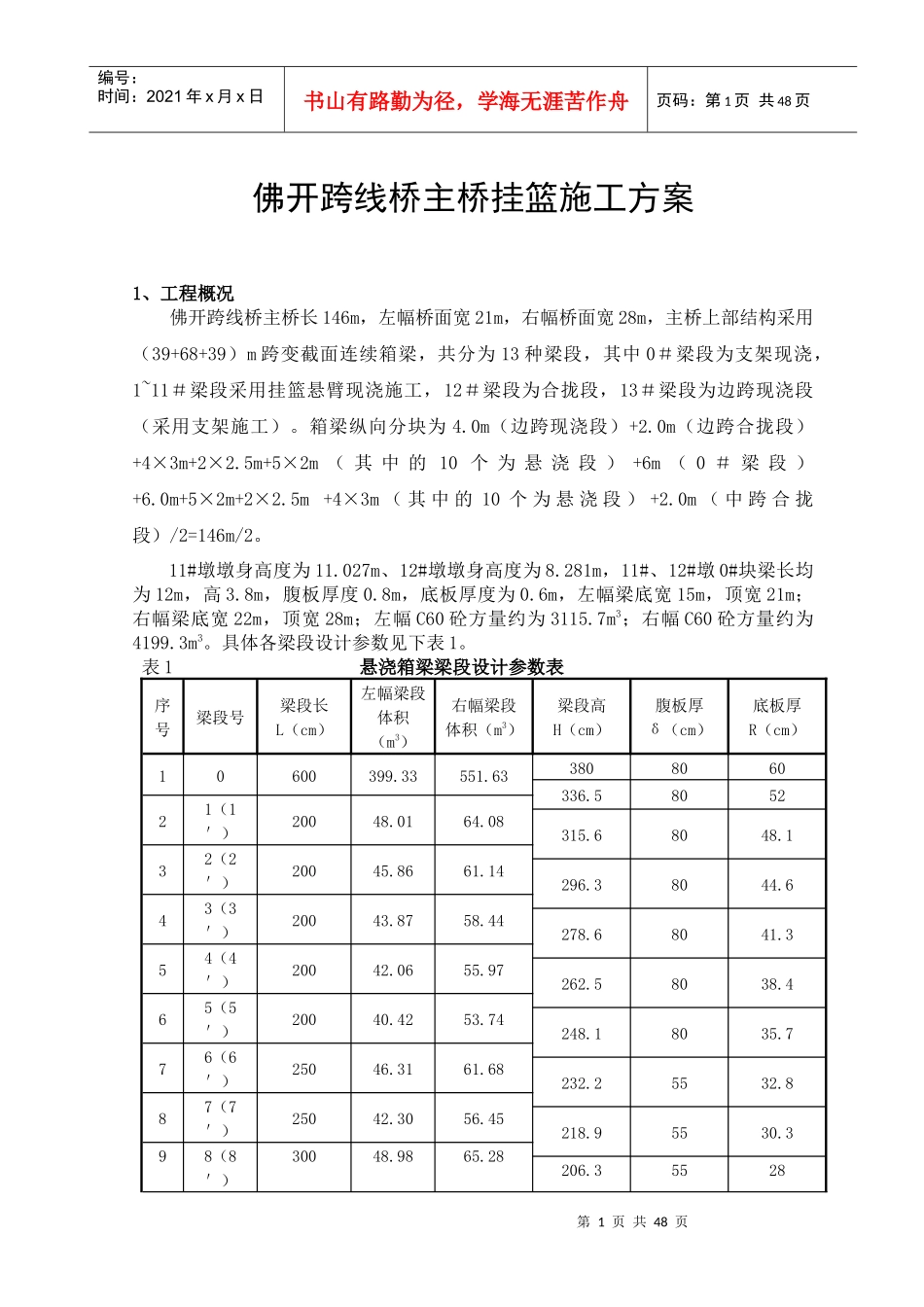

第1页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共48页佛开跨线桥主桥挂篮施工方案1、工程概况佛开跨线桥主桥长146m,左幅桥面宽21m,右幅桥面宽28m,主桥上部结构采用(39+68+39)m跨变截面连续箱梁,共分为13种梁段,其中0#梁段为支架现浇,1~11#梁段采用挂篮悬臂现浇施工,12#梁段为合拢段,13#梁段为边跨现浇段(采用支架施工)。箱梁纵向分块为4.0m(边跨现浇段)+2.0m(边跨合拢段)+4×3m+2×2.5m+5×2m(其中的10个为悬浇段)+6m(0#梁段)+6.0m+5×2m+2×2.5m+4×3m(其中的10个为悬浇段)+2.0m(中跨合拢段)/2=146m/2。11#墩墩身高度为11.027m、12#墩墩身高度为8.281m,11#、12#墩0#块梁长均为12m,高3.8m,腹板厚度0.8m,底板厚度为0.6m,左幅梁底宽15m,顶宽21m;右幅梁底宽22m,顶宽28m;左幅C60砼方量约为3115.7m3;右幅C60砼方量约为4199.3m3。具体各梁段设计参数见下表1。表1悬浇箱梁梁段设计参数表序号梁段号梁段长L(cm)左幅梁段体积(m3)右幅梁段体积(m3)梁段高H(cm)腹板厚δ(cm)底板厚R(cm)10600399.33551.633808060336.5805221(1')20048.0164.08315.68048.132(2')20045.8661.14296.38044.643(3')20043.8758.44278.68041.354(4')20042.0655.97262.58038.465(5')20040.4253.74248.18035.776(6')25046.3161.68232.25532.887(7')25042.3056.45218.95530.398(8')30048.9865.28206.35528第2页共48页第1页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共48页109(9')30047.4963.23197.25526.31110(10')30046.5061.86191.85525.31211(11')30048.1163.8119080251312(12')20033.4044.1819080251413(13')40095.94134.411908025箱梁采用C60混凝土,双向预应力体系:纵向预应力分为顶板束、底板钢束两种,采用9φS15.24mm、7φS15.24mm的低松弛高强度钢铰线,其抗拉强度标准值fpk=1860MPa。竖向预应力均采用JLM25精轧螺纹钢筋,标准强度785MPa。2、编制依据《佛山市魁奇路西延线(K2+483~K5+630)段工程二标两阶段施工图设计(修编)》;《公路桥涵施工技术规范》(JTJ041-2011);《城市桥梁工程施工与质量验收规范》(CJJ2-2008)《公路工程施工安全技术规程》(JTJ076-95);《建筑施工扣件式钢管脚手架安全技术规范》(JGJ166-2008);《建筑施工模板安全技术规范》(JGJ162-2008);《钢管满堂支架预压技术规程》(JGJ/T194-2009);《公路桥涵钢结构及木结构设计规范》(JTJ025-86);《桥梁施工常用数据手册》(人民交通出版社2005年9月版);3、施工计划3.1主要工程数量(见表2)表2主要工程数量表序号型号、级别单位数量1HRB335钢筋Φ32kg83810.32Φ22kg74679.43Φ20kg627691.44Φ16kg579015.6第3页共48页第2页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共48页5Φ14kg269821.16Φ12kg164059.47HPB235Φ8kg1710.88钢绞线φs15.24kg233216.49精轧螺纹钢筋Φ25kg43155.910混凝土C60m3713511波纹管内径70mmm17151.812内径80mmm13354.813内径90mmm117014内径50mmm13333.615锚具15-7锚具套9841615-9锚具套9001715-12锚具套641815p-12锚具套6419JLM25锚具套81183.2、施工组织及进度计划安排3.2.1施工准备⑴材料准备:已经做好钢模板、支架材料、各拼接构件等材料的进场及加工工作,并做好钢筋加工、钢绞线、精轧螺纹钢、砼拌和的准备工作。⑵机械准备:根据施工计划及进度要求,结合工程现场的实际情况配足所需的机械设备。详见“投入施工的主要施工机械设备表”(见表3)。表3投入的主要施工机械设备表序号机械名称规格型号单位数量备注1吊车25t台22砼输送泵车中联台2外租3砼输送车MR4500台104装载机ZL50台25挂篮套47张拉千斤顶250T台48张拉千斤顶60T台29油泵ZB40套410油泵ZB50套411压浆机套412空压机W-1.8/5台4第4页共48页第3页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共48页13卷扬机TM5台414卷扬机TM1台415钢筋弯曲机3Kw台216钢筋切断机GT40台217木工刨床GW40台218电焊机BX1-500...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
