目录第一章编制说明………………………………………………………………………………………2第二章施工组织机构…………………………………………………………………………………4第三章施工组织设计和工艺……………………………………………………………………7第四章质量控制措施……………………………………………………………………………13第五章施工部署……………………………………………………………………………………17第六章施工进度计划………………………………………………………………………………18第七章劳动力安排计划…………………………………………………………………………20第八章施工机械设备配备……………………………………………………………………21第九章安全文明施……………………………………………………………………………22第一章编制说明1

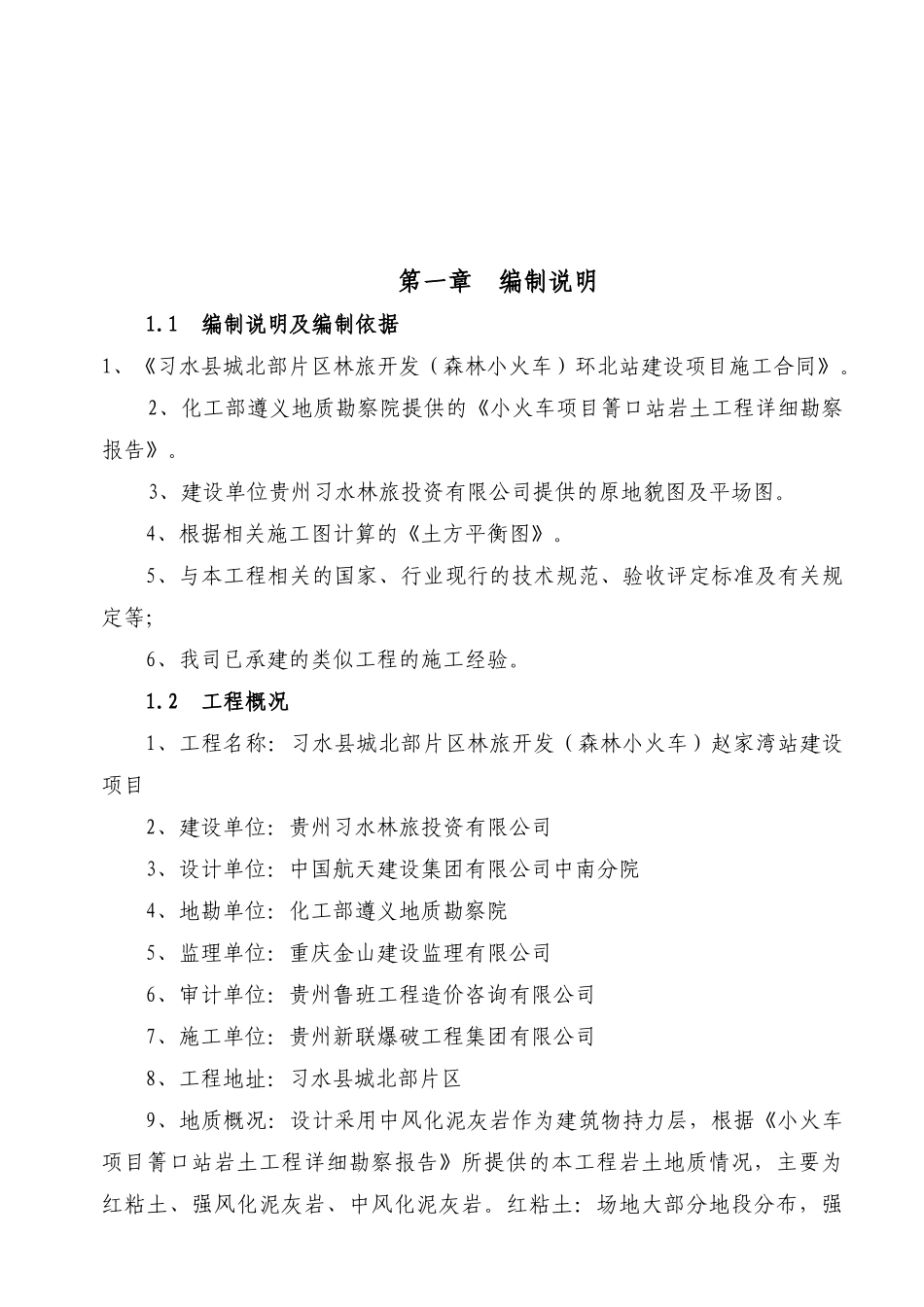

1编制说明及编制依据1、《习水县城北部片区林旅开发(森林小火车)环北站建设项目施工合同》
2、化工部遵义地质勘察院提供的《小火车项目箐口站岩土工程详细勘察报告》
3、建设单位贵州习水林旅投资有限公司提供的原地貌图及平场图
4、根据相关施工图计算的《土方平衡图》
5、与本工程相关的国家、行业现行的技术规范、验收评定标准及有关规定等;6、我司已承建的类似工程的施工经验

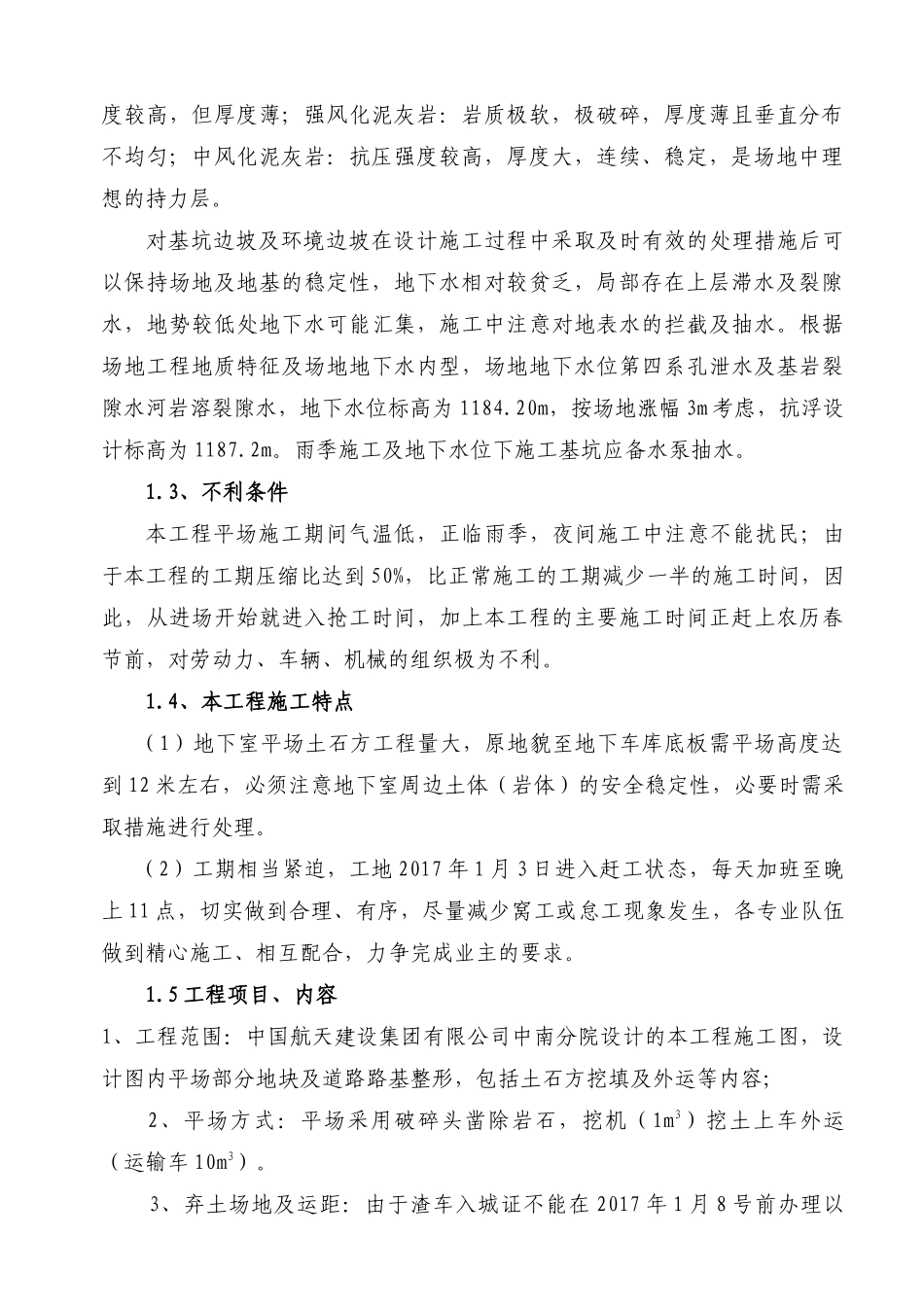

2工程概况1、工程名称:习水县城北部片区林旅开发(森林小火车)赵家湾站建设项目2、建设单位:贵州习水林旅投资有限公司3、设计单位:中国航天建设集团有限公司中南分院4、地勘单位:化工部遵义地质勘察院5、监理单位:重庆金山建设监理有限公司6、审计单位:贵州鲁班工程造价咨询有限公司7、施工单位:贵州新联爆破工程集团有限公司8、工程地址:习水县城北部片区9、地质概况:设计采用中风化泥灰岩作为建筑物持力层,根据《小火车项目箐口站岩土工程详细勘察报告》所提供的本工程岩土地质情况,主要为红粘土
