安彩高科光伏二期工程压延联合车间成品工段深加工车间承台基础施工方案编制:审核:审批:河南省第五建建筑安装工程(集团)有限公司2011

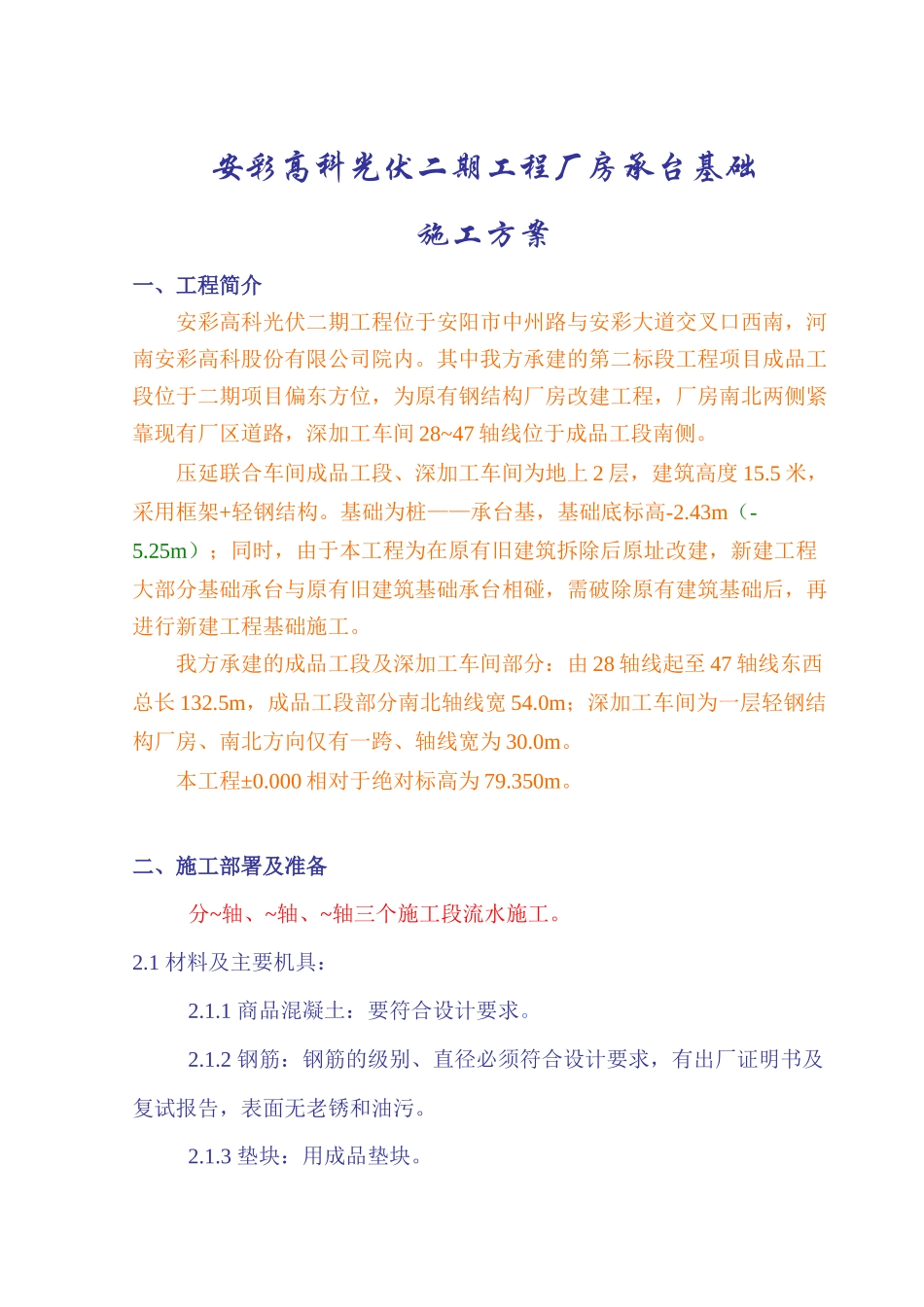

28安彩高科光伏二期工程厂房承台基础施工方案一、工程简介安彩高科光伏二期工程位于安阳市中州路与安彩大道交叉口西南,河南安彩高科股份有限公司院内
其中我方承建的第二标段工程项目成品工段位于二期项目偏东方位,为原有钢结构厂房改建工程,厂房南北两侧紧靠现有厂区道路,深加工车间28~47轴线位于成品工段南侧
压延联合车间成品工段、深加工车间为地上2层,建筑高度15
5米,采用框架+轻钢结构
基础为桩——承台基,基础底标高-2
43m(-5
25m);同时,由于本工程为在原有旧建筑拆除后原址改建,新建工程大部分基础承台与原有旧建筑基础承台相碰,需破除原有建筑基础后,再进行新建工程基础施工
我方承建的成品工段及深加工车间部分:由28轴线起至47轴线东西总长132
5m,成品工段部分南北轴线宽54
0m;深加工车间为一层轻钢结构厂房、南北方向仅有一跨、轴线宽为30
000相对于绝对标高为79
二、施工部署及准备分~轴、~轴、~轴三个施工段流水施工
1材料及主要机具:2
1商品混凝土:要符合设计要求
2钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面无老锈和油污
3垫块:用成品垫块
4主要机具:汽车泵2
1浇筑混凝土:插入式振捣器、平尖头铁锹、胶皮管、手推车、木抹子等
2绑扎钢筋:应备有钢筋钩子、扳手、小撬棍、铡刀(切断扎丝用)、弯钩机等
2作业条件:2
1桩基施工已全部完成,并按设计要求挖完土,而且办完桩基施工验收记录
2桩顶伸入承台应符合设计要求
3应将槽底虚土、杂物等垃圾清除干净
4原有基础破除完毕且不影响新建工程基
