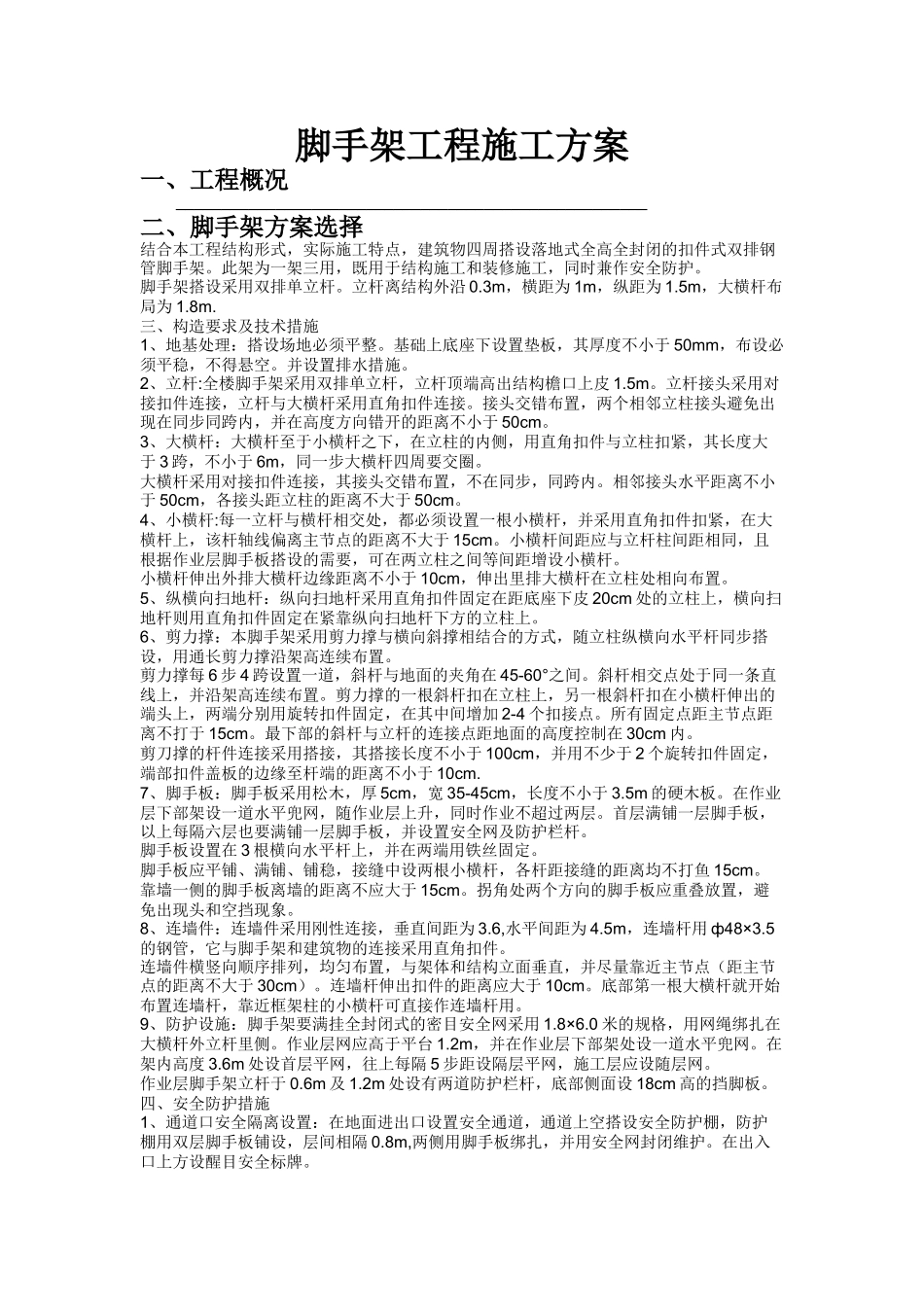

脚手架工程施工方案一、工程概况____________________________________________________二、脚手架方案选择结合本工程结构形式,实际施工特点,建筑物四周搭设落地式全高全封闭的扣件式双排钢管脚手架

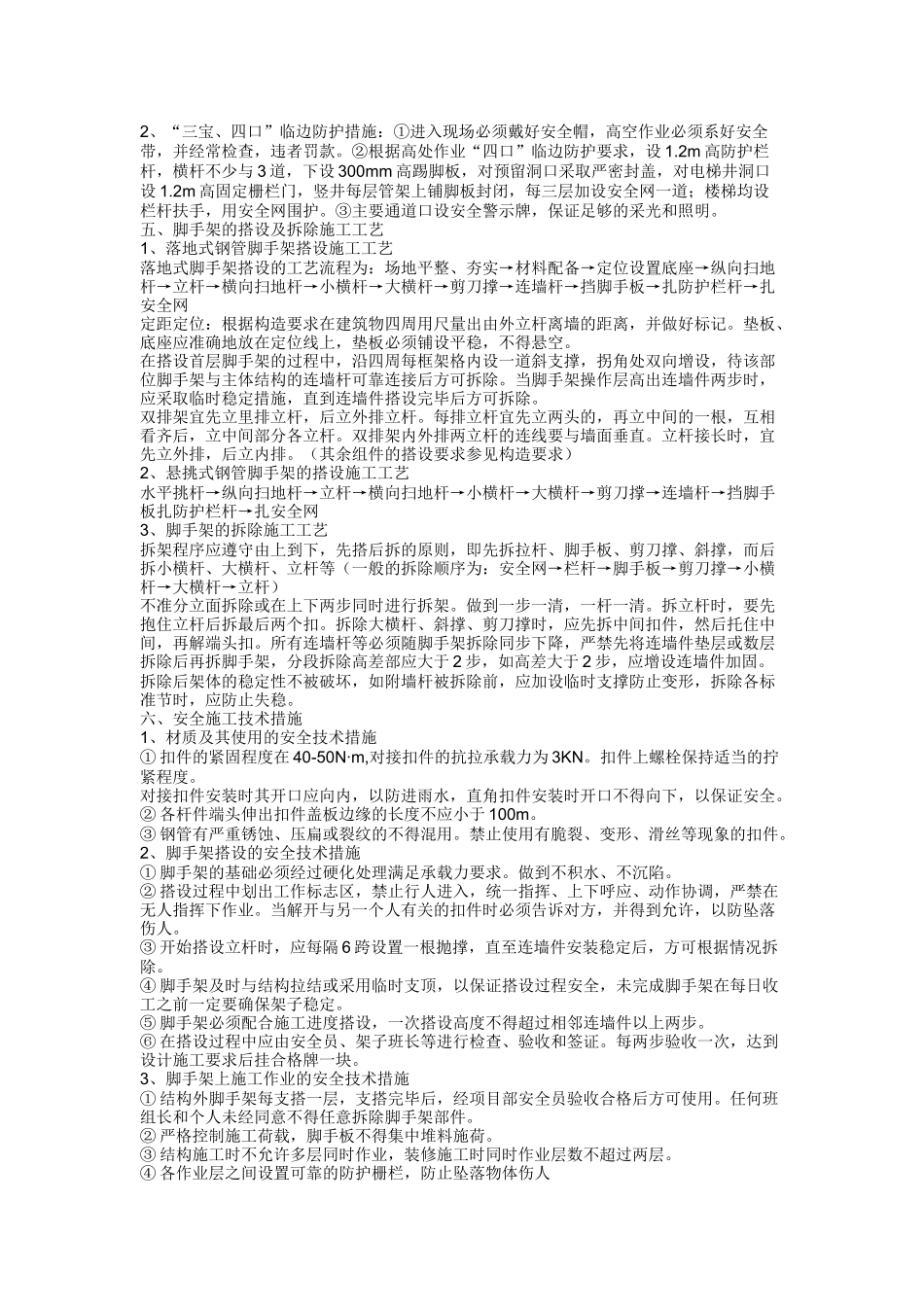

此架为一架三用,既用于结构施工和装修施工,同时兼作安全防护
脚手架搭设采用双排单立杆
立杆离结构外沿0
3m,横距为1m,纵距为1
5m,大横杆布局为1
三、构造要求及技术措施1、地基处理:搭设场地必须平整
基础上底座下设置垫板,其厚度不小于50mm,布设必须平稳,不得悬空
并设置排水措施
2、立杆:全楼脚手架采用双排单立杆,立杆顶端高出结构檐口上皮1
立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接
接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm
3、大横杆:大横杆至于小横杆之下,在立柱的内侧,用直角扣件与立柱扣紧,其长度大于3跨,不小于6m,同一步大横杆四周要交圈
大横杆采用对接扣件连接,其接头交错布置,不在同步,同跨内
相邻接头水平距离不小于50cm,各接头距立柱的距离不大于50cm
4、小横杆:每一立杆与横杆相交处,都必须设置一根小横杆,并采用直角扣件扣紧,在大横杆上,该杆轴线偏离主节点的距离不大于15cm
小横杆间距应与立杆柱间距相同,且根据作业层脚手板搭设的需要,可在两立柱之间等间距增设小横杆
小横杆伸出外排大横杆边缘距离不小于10cm,伸出里排大横杆在立柱处相向布置
5、纵横向扫地杆:纵向扫地杆采用直角扣件固定在距底座下皮20cm处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上
6、剪力撑:本脚手架采用剪力撑与横向斜撑相结合的方式,随立柱纵横向水平杆同步搭设,用通长剪力撑沿架高连续布置

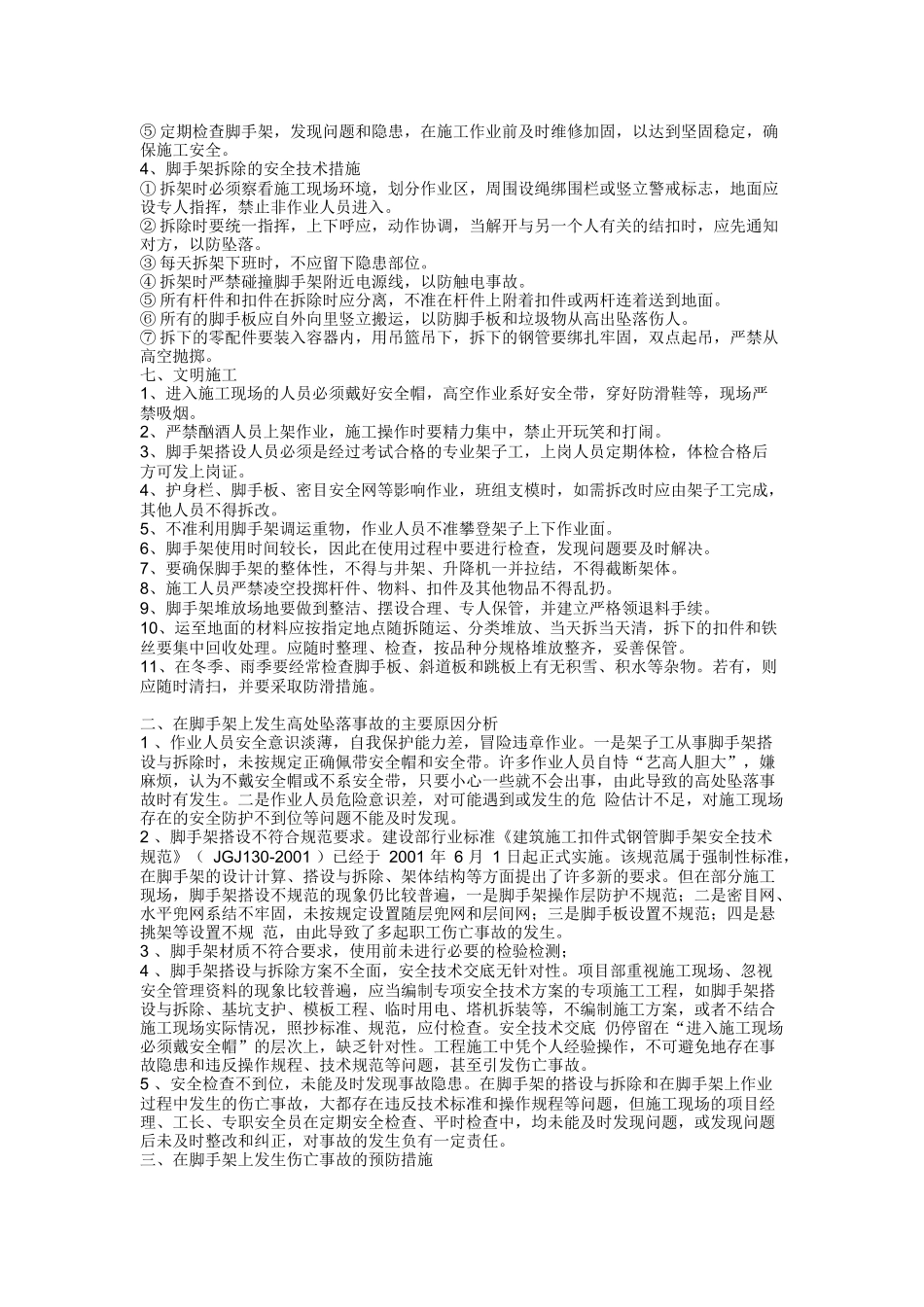

剪力撑每6步4跨设置一道,斜杆与地面的夹角在45-60°之间
