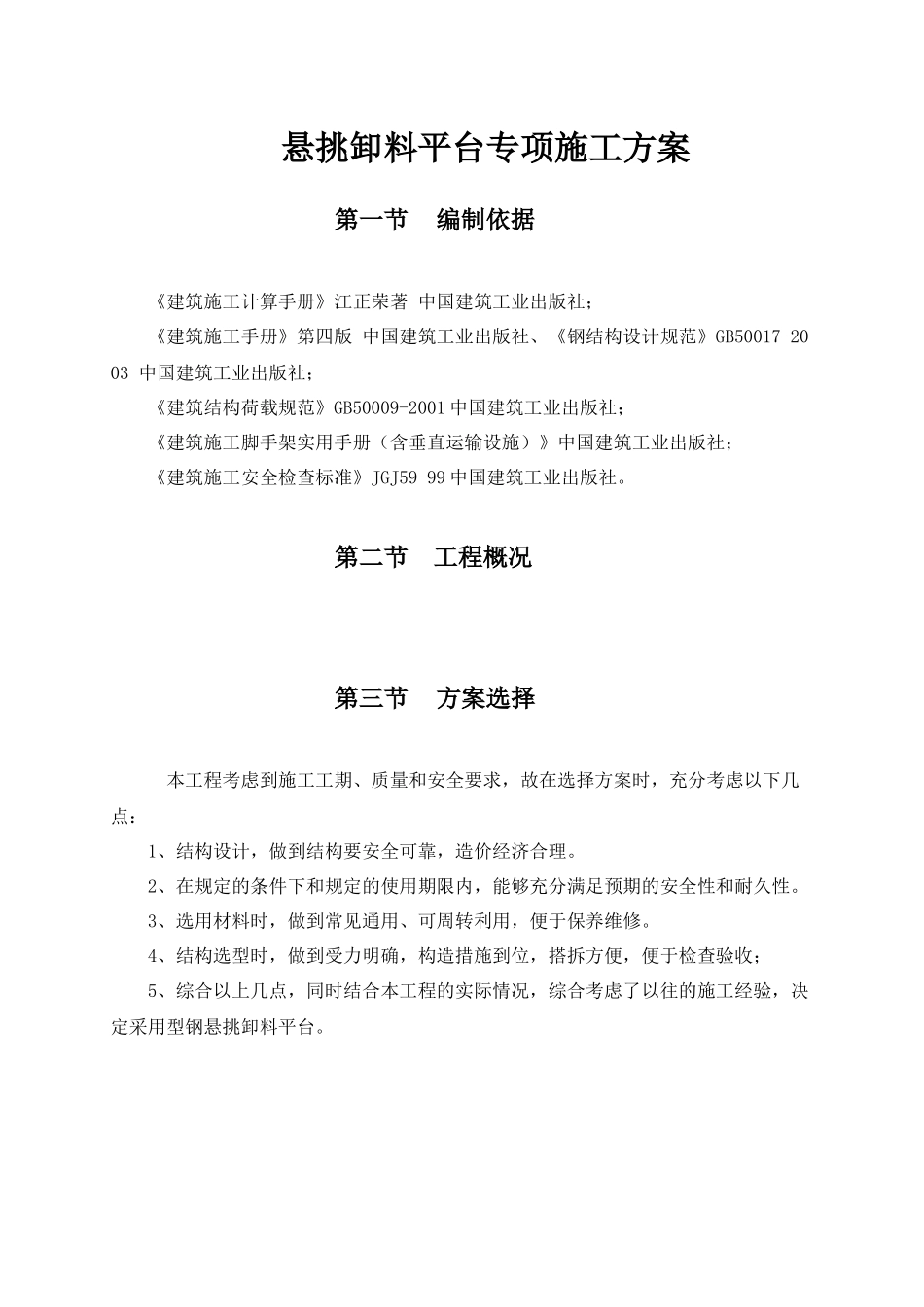

悬挑卸料平台专项施工方案第一节编制依据《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社、《钢结构设计规范》GB50017-2003中国建筑工业出版社;《建筑结构荷载规范》GB50009-2001中国建筑工业出版社;《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社
第二节工程概况第三节方案选择本工程考虑到施工工期、质量和安全要求,故在选择方案时,充分考虑以下几点:1、结构设计,做到结构要安全可靠,造价经济合理
2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性
3、选用材料时,做到常见通用、可周转利用,便于保养维修
4、结构选型时,做到受力明确,构造措施到位,搭拆方便,便于检查验收;5、综合以上几点,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用型钢悬挑卸料平台

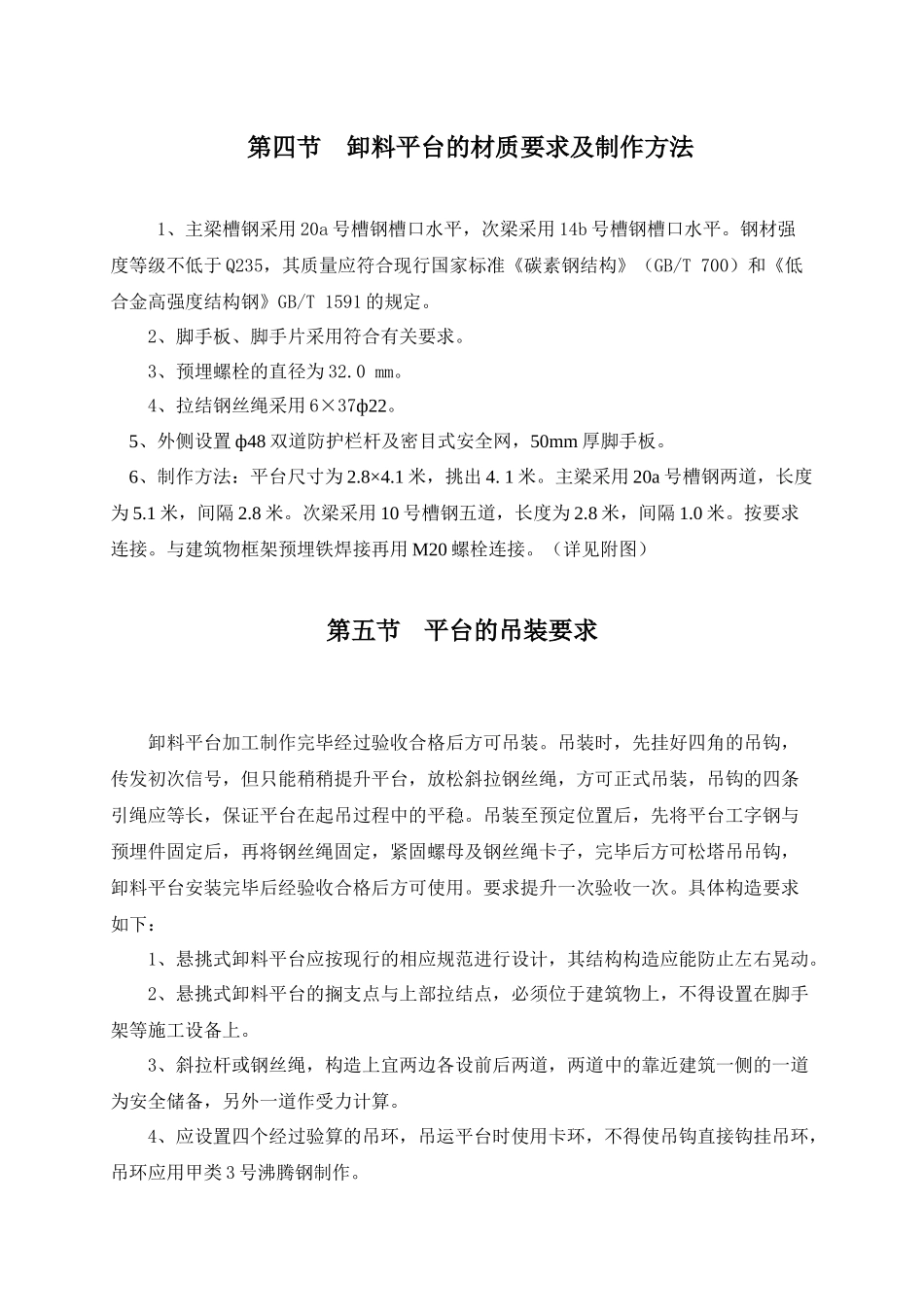

第四节卸料平台的材质要求及制作方法1、主梁槽钢采用20a号槽钢槽口水平,次梁采用14b号槽钢槽口水平
钢材强度等级不低于Q235,其质量应符合现行国家标准《碳素钢结构》(GB/T700)和《低合金高强度结构钢》GB/T1591的规定
2、脚手板、脚手片采用符合有关要求
3、预埋螺栓的直径为32
4、拉结钢丝绳采用6×37ф22
5、外侧设置ф48双道防护栏杆及密目式安全网,50mm厚脚手板
6、制作方法:平台尺寸为2
1米,挑出4
主梁采用20a号槽钢两道,长度为5
1米,间隔2
次梁采用10号槽钢五道,长度为2
8米,间隔1
与建筑物框架预埋铁焊接再用M20螺栓连接

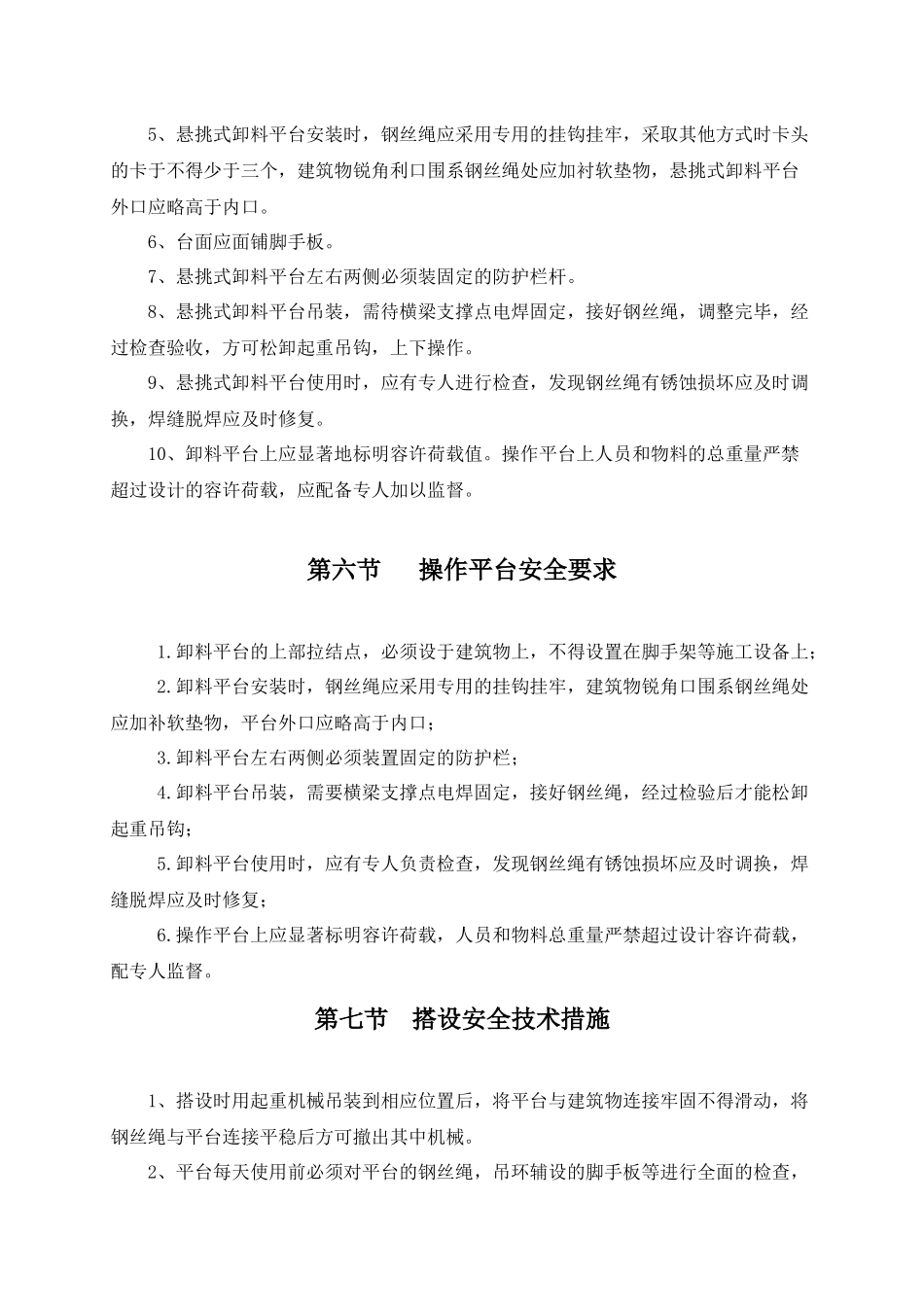

(详见附图)第五节平台的吊装要求卸料平台加工制作完毕经过验收合格后方可吊装
吊装时,先挂好四角的吊钩,传发初次信号,但只能稍稍提升平台,放松斜拉钢丝绳,方可正式
