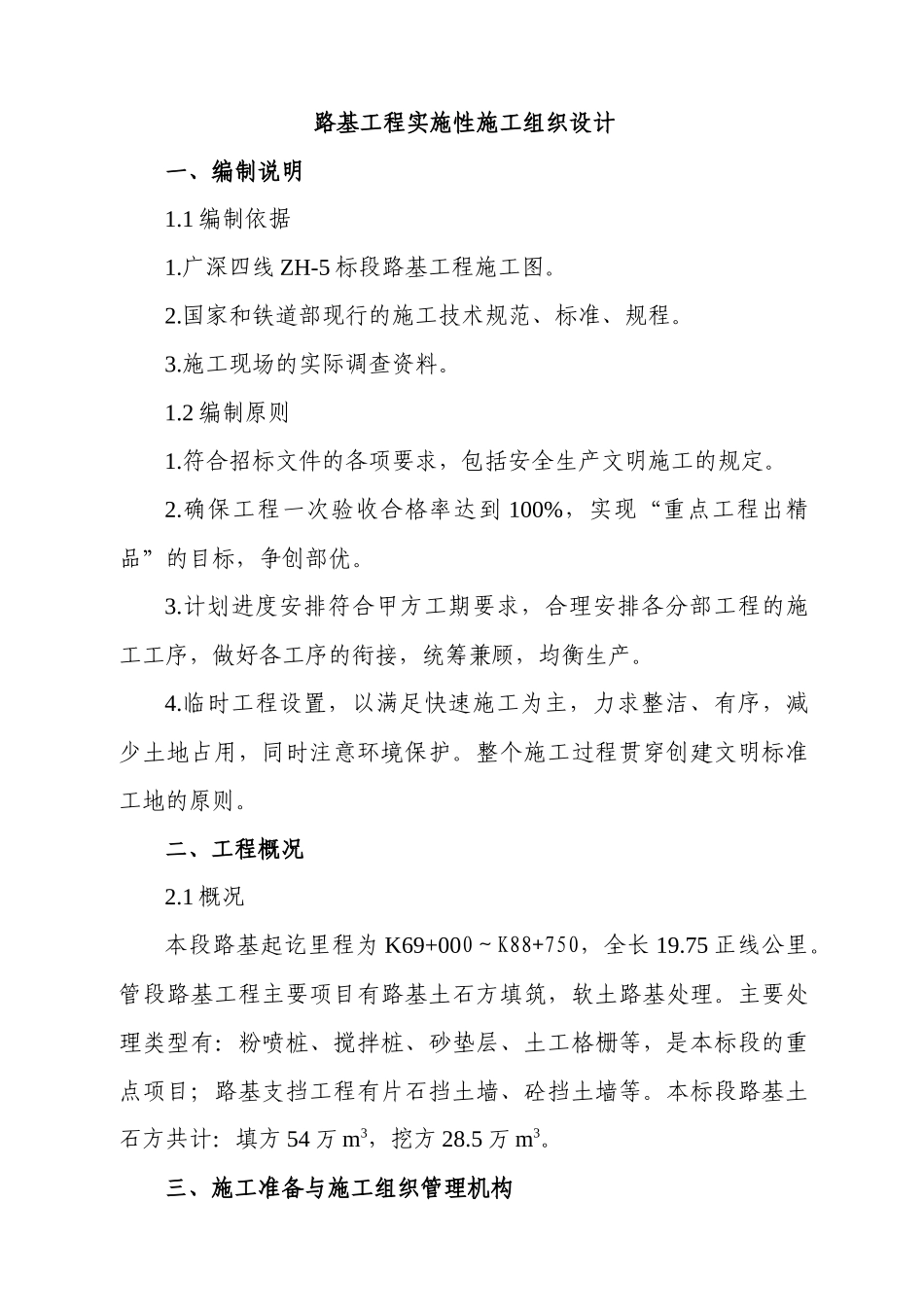

路基工程实施性施工组织设计一、编制说明1
1编制依据1
广深四线ZH-5标段路基工程施工图
国家和铁道部现行的施工技术规范、标准、规程
施工现场的实际调查资料
2编制原则1
符合招标文件的各项要求,包括安全生产文明施工的规定
确保工程一次验收合格率达到100%,实现“重点工程出精品”的目标,争创部优
计划进度安排符合甲方工期要求,合理安排各分部工程的施工工序,做好各工序的衔接,统筹兼顾,均衡生产
临时工程设置,以满足快速施工为主,力求整洁、有序,减少土地占用,同时注意环境保护
整个施工过程贯穿创建文明标准工地的原则
二、工程概况2
1概况本段路基起讫里程为K69+000~K88+750,全长19
75正线公里
管段路基工程主要项目有路基土石方填筑,软土路基处理
主要处理类型有:粉喷桩、搅拌桩、砂垫层、土工格栅等,是本标段的重点项目;路基支挡工程有片石挡土墙、砼挡土墙等
本标段路基土石方共计:填方54万m3,挖方28
三、施工准备与施工组织管理机构3

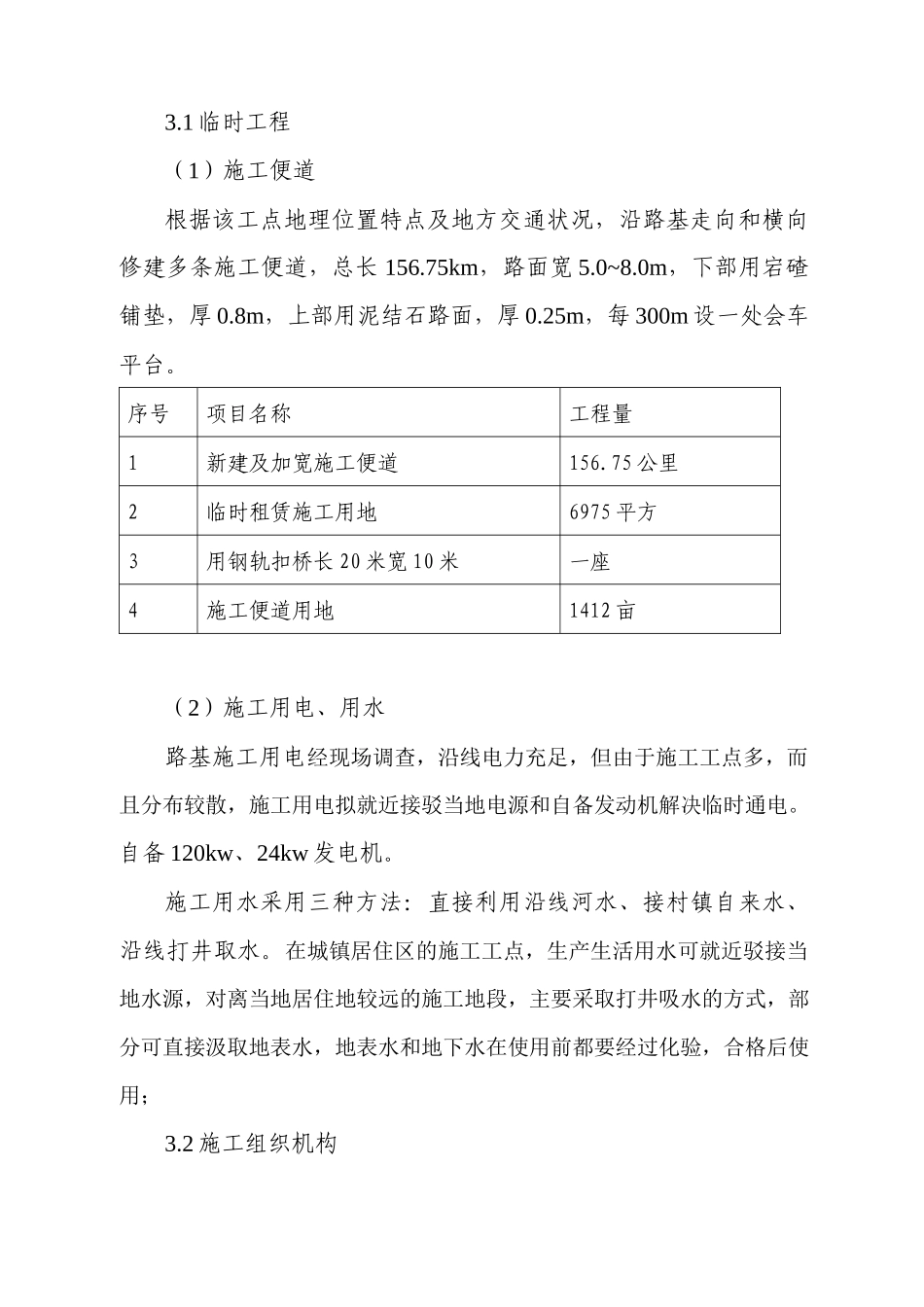

1临时工程(1)施工便道根据该工点地理位置特点及地方交通状况,沿路基走向和横向修建多条施工便道,总长156
75km,路面宽5
0m,下部用宕碴铺垫,厚0
8m,上部用泥结石路面,厚0
25m,每300m设一处会车平台
序号项目名称工程量1新建及加宽施工便道156
75公里2临时租赁施工用地6975平方3用钢轨扣桥长20米宽10米一座4施工便道用地1412亩(2)施工用电、用水路基施工用电经现场调查,沿线电力充足,但由于施工工点多,而且分布较散,施工用电拟就近接驳当地电源和自备发动机解决临时通电
自备120kw、24kw发电机
施工用水采用三种方法:直接利用沿线河水、接村镇自来水、沿线打井取水
在城镇居住区的施工工点,生产生活用水可就近驳接当地水源,对离当地居住地较远的施工地段,主要采取
