框架柱混凝土工程施工方案一、本工程框架柱混凝土设计强度为C30二、混凝土浇筑的总体安排1
混凝土设备的选用(根据工程特点选用)本工程是采用预拌混凝土,故现场没有砼搅拌设备,现场常用机械配备混凝土输送泵(1台HBT60)、插入式振捣器〔6根50、30振捣棒〕、尖锹、平锹、刮杠、木抹子若干等
混凝土泵及泵管的布设本工程地下部分采用1台混凝土泵,分别设置在建筑物外围本工程框架柱混凝土浇筑均为5米高浇筑一次,关模前先必须提供钢筋焊接试件复试报告以确定焊接是否合格,我单位自检合格后报总包单位检查,总包单位确认符合设计及规范要求后,报监理进行验收,经验收合格后方可关模,关模板前用水将框架柱根部冲洗干净,然后关模板---校正---加固---第二次校正---检查验收---浇筑混凝土,混凝土浇筑前先用与砼同比例砂浆对框架柱底部进行座浆(厚度为20cm左右),防止烂根;为防止灌入框架柱的砂浆凝固所以不能一次将所有框架柱全部座浆
商品混凝土的运输:1)混凝土搅拌车数量应根据运距和浇筑速度合理配置,以满足混凝土浇筑,且通过计算确定每次浇筑混凝土所需配备的运输车台数,确保现场混凝土浇筑连续进行
2)混凝土运输罐车到达率必须保证至少有一台罐车等待浇筑,现场与搅拌站保持密切联系,随时根据浇筑进度及道路情况调整车辆密度,并设专人管理指挥,以免车辆相互拥挤阻塞
混凝土的布料设置混凝土泵的选型、布设应根据混凝土浇筑场地特点、混凝土浇筑方案确定

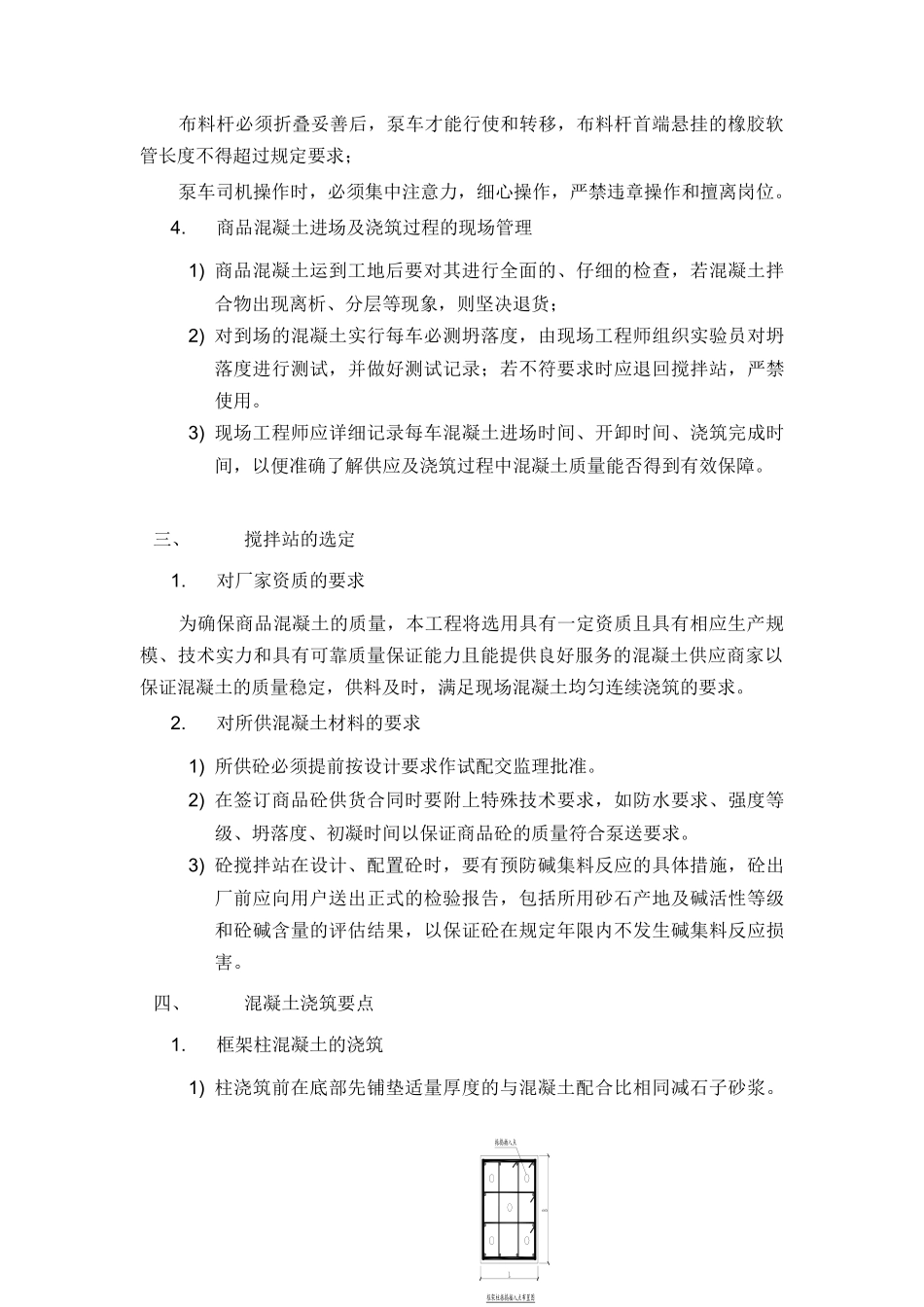

布料设备不得碰撞施工脚手架、柱模或直接搁置在模板上;浇筑砼时,应注意保护钢筋,一旦钢筋骨架发生变形或位移,应及时停止浇筑并纠正;布料杆不应当作起重机吊臂使用,布料干作业范围应与脚手架及工地其他临时设施保持一定距离;布料杆必须折叠妥善后,泵车才能行使和转移,布料杆首端悬挂的橡胶软管长度不得超过规定要求;泵车司机操作时,必须集中注意力,细心操作,严禁违章操作和擅离岗
