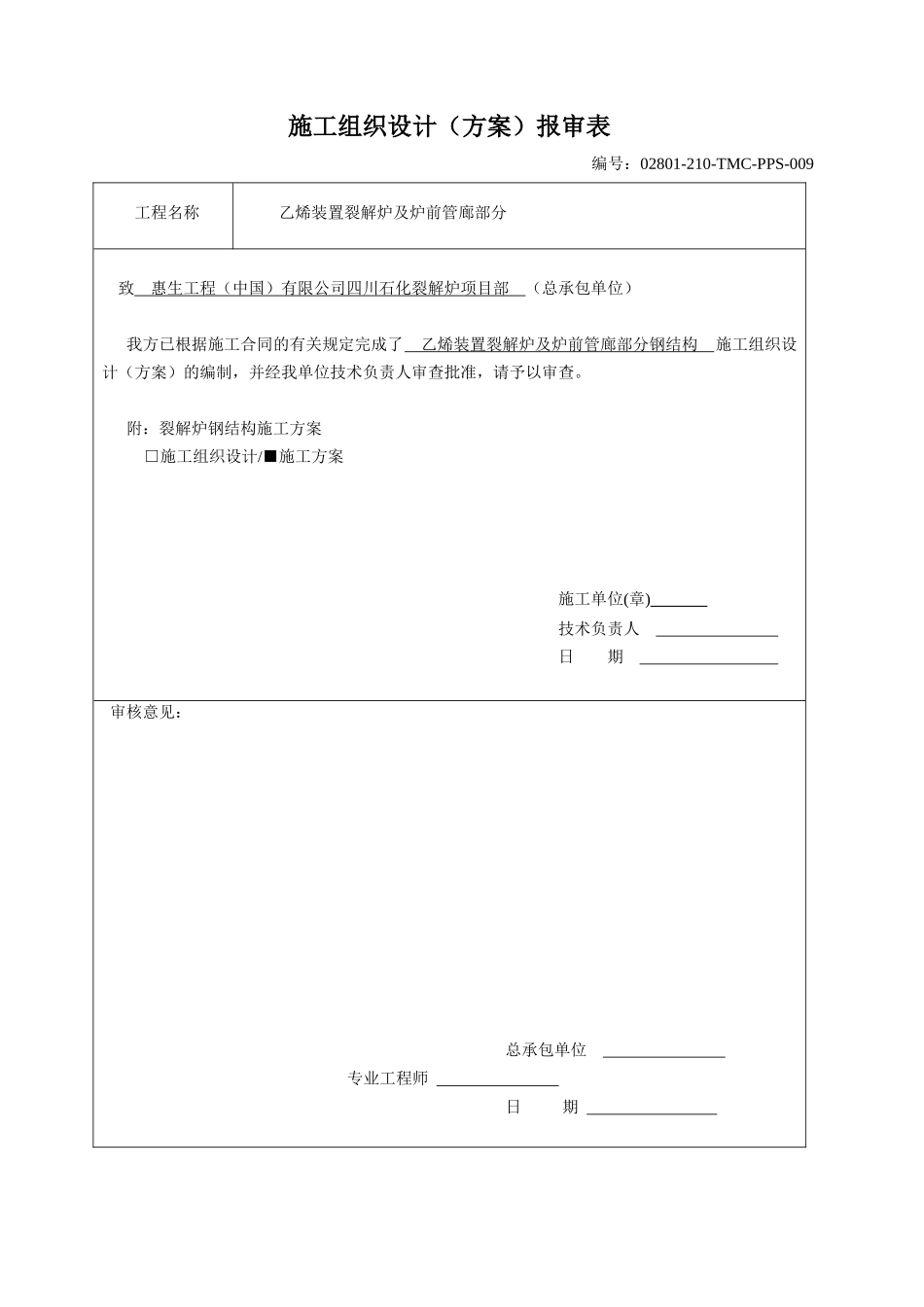

施工组织设计(方案)报审表编号:02801-210-TMC-PPS-009工程名称乙烯装置裂解炉及炉前管廊部分致惠生工程(中国)有限公司四川石化裂解炉项目部(总承包单位)我方已根据施工合同的有关规定完成了乙烯装置裂解炉及炉前管廊部分钢结构施工组织设计(方案)的编制,并经我单位技术负责人审查批准,请予以审查。附:裂解炉钢结构施工方案□施工组织设计/■施工方案施工单位(章)技术负责人日期审核意见:总承包单位专业工程师日期中国石油六建中国石油四川石化炼化一体化工程80万吨/年乙烯装置裂解炉及炉前管廊部分文件名称:裂解炉钢结构施工方案文件编号:02801-210-TMC-PPS-009中国石油天然气第六建设公司四川石化裂解炉工程项目部C002010-3-10报审稿郭建李祖祥版本日期说明编制审核批准目录1工程概况..................................................................................11.1工程简介...............................................................................11.2工程特点...............................................................................11.3实物工程量.............................................................................12编制依据..................................................................................13施工流程..................................................................................24主要施工方法..............................................................................24.1施工准备...............................................................................24.2材料的检查和验收......................................................................44.3基础验收..............................................................................55钢结构防腐...............................................................................66钢零件及钢部件加工........................................................................67组对......................................................................................88钢结构的组对原则........................................................................109安装....................................................................................1610二次灌浆................................................................................1811过渡段钢结构安装........................................................................1812梯子、平台、栏杆、钢格板安装............................................................1913焊接方法...............................................................................1914吊装方法...............................................................................2015质量保证措施...........................................................................2016HSE保证措施............................................................................3517主要施工手段用料、机具设备..............................................................3817.1主要施工设备、机具..................................................................3817.2主要计量器具........................................................................3917.3主要手段用料........................................................................3918施工进度计划...........................................................................4019竣工资料整理...........................................................................40附录裂解炉钢结构HSE因素调查评价表(JSA).................................................421工程概况1.1工程简介本方案适用于四川石化80万吨...
