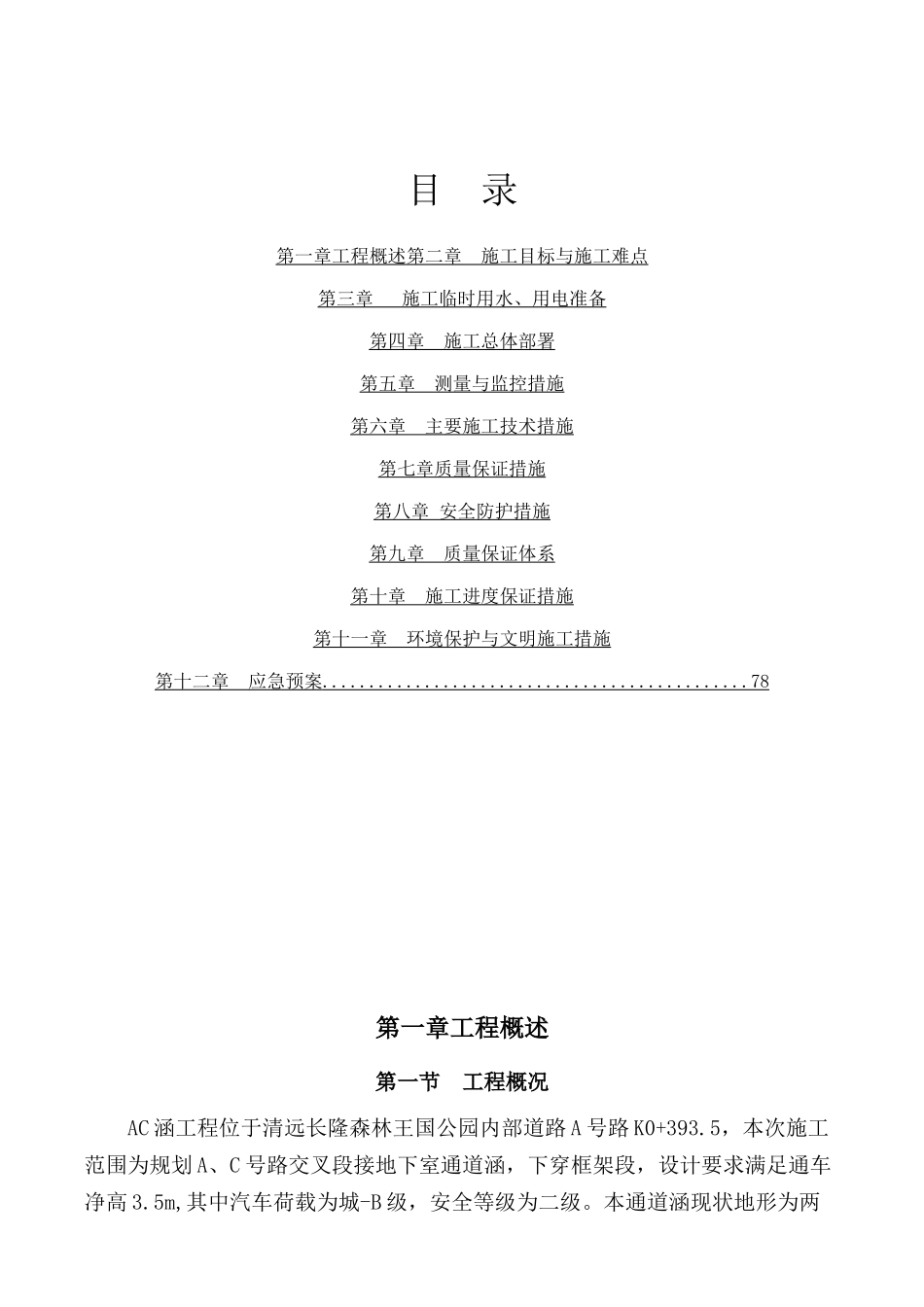

目录第一章工程概述第二章施工目标与施工难点第三章施工临时用水、用电准备第四章施工总体部署第五章测量与监控措施第六章主要施工技术措施第七章质量保证措施第八章安全防护措施第九章质量保证体系第十章施工进度保证措施第十一章环境保护与文明施工措施第十二章应急预案
78第一章工程概述第一节工程概况AC涵工程位于清远长隆森林王国公园内部道路A号路K0+393
5,本次施工范围为规划A、C号路交叉段接地下室通道涵,下穿框架段,设计要求满足通车净高3
5m,其中汽车荷载为城-B级,安全等级为二级

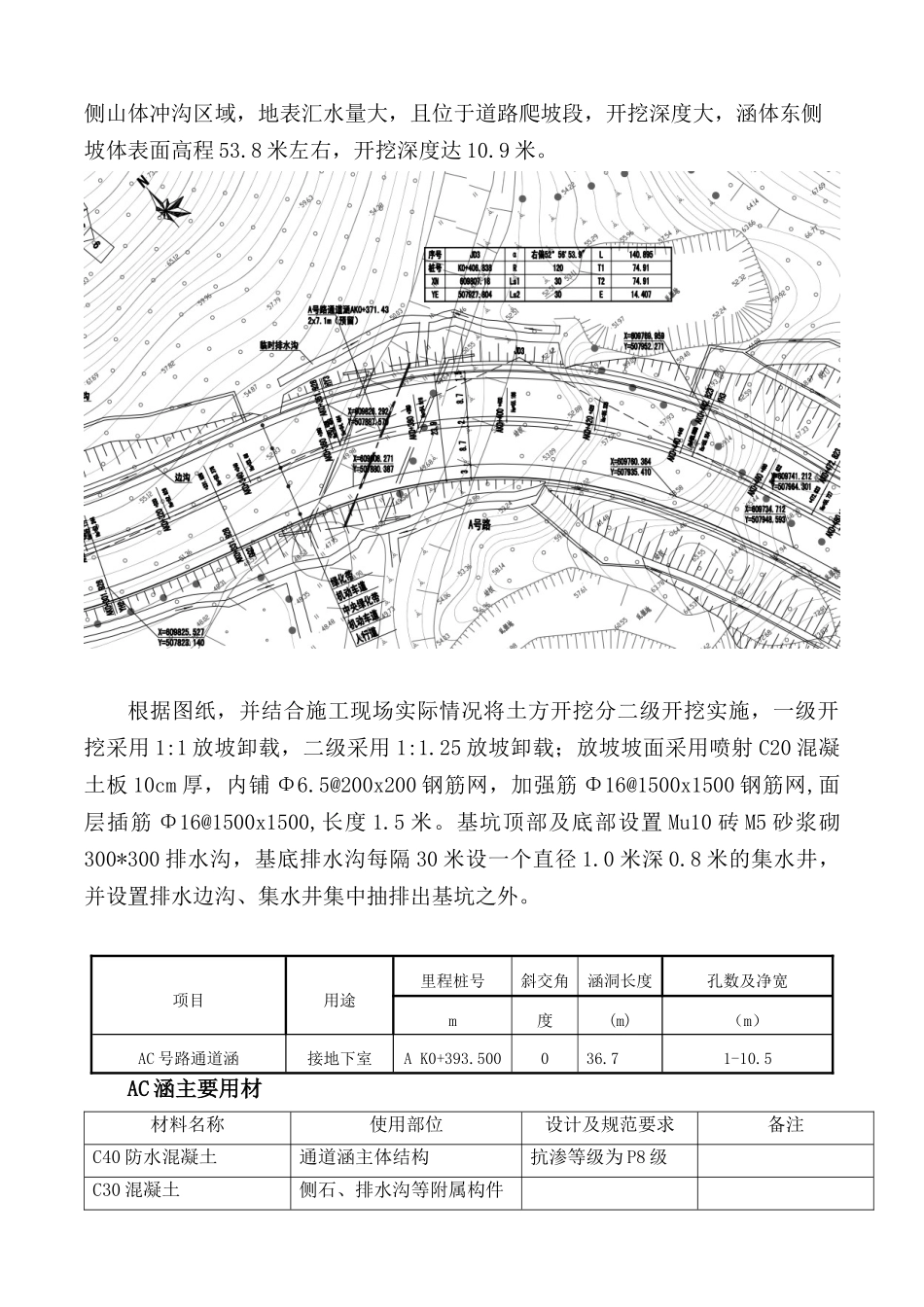

本通道涵现状地形为两侧山体冲沟区域,地表汇水量大,且位于道路爬坡段,开挖深度大,涵体东侧坡体表面高程53
8米左右,开挖深度达10
根据图纸,并结合施工现场实际情况将土方开挖分二级开挖实施,一级开挖采用1:1放坡卸载,二级采用1:1
25放坡卸载;放坡坡面采用喷射C20混凝土板10cm厚,内铺Φ6
5@200x200钢筋网,加强筋Φ16@1500x1500钢筋网,面层插筋Φ16@1500x1500,长度1
基坑顶部及底部设置Mu10砖M5砂浆砌300*300排水沟,基底排水沟每隔30米设一个直径1
8米的集水井,并设置排水边沟、集水井集中抽排出基坑之外
项目用途里程桩号斜交角涵洞长度孔数及净宽m度(m)(m)AC号路通道涵接地下室AK0+393
500036

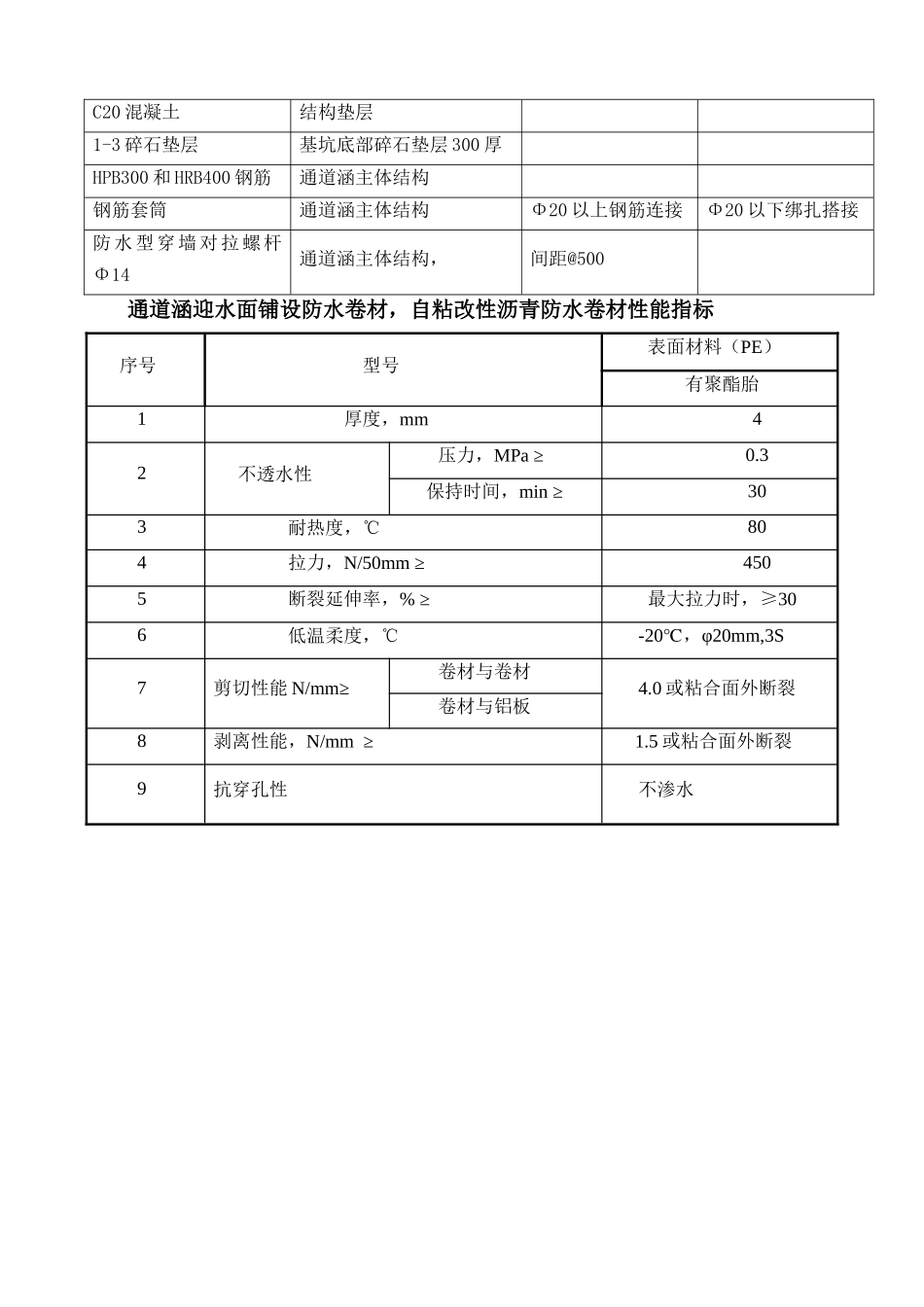

5AC涵主要用材材料名称使用部位设计及规范要求备注C40防水混凝土通道涵主体结构抗渗等级为P8级C30混凝土侧石、排水沟等附属构件C20混凝土结构垫层1-3碎石垫层基坑底部碎石垫层300厚HPB300和HRB400钢筋通道涵主体结构钢筋套筒通道涵主体结构Φ20以上钢筋连接Φ20以下绑扎搭接防水型穿墙对拉螺杆Φ14通道涵主体
