一、工程概况本合同段的土方路基大多为借土填方,填方路段均处于鱼塘或软土上,场内运输困难

主要工程数量有:挖土方53121m3,挖石方7230m3,填土方311292m3,填石方7859m3
各路段路基土石方数量如下所示:预超压土方:159851m3,预超压卸载土方56144m3
二、施工组织与管理机构1、施工组织为确保路基土石方工程施工质量,拟组织专业的高素质的队伍进场,根据分工不同,分为填筑施工组、爆破施工组填筑施工组:负责全线的路基填筑的施工任务;爆破施工组:负责全线石方爆破的施工2、管理组织机构我公司计划安排一名有多年路基施工管理经验的一级项目经理担任本工程的项目经理,派一名路桥专业的高级工程师担任本项目总工程师,组成项目经理部领导班子
爆破施工组土石方施工队(1)、管理模式本工程采用项目经理负责制,项目经理由公司委派,常驻现场全面管理本工程的工程事务和日常工作,协调内外关系,对项目的质量、安全、进度负责

(2)、管理机构设置方案项目经理下设工技术部、质安部、测量队,试验室、计划统计部、机械材料部、财务部、行政办公室
管理机构框图(3)、主要施工管理人员、技术人员表(4)路基工程施工管理人员安排路基工程负责人:龚明西现场施工负责人:马佑礼现场施工员:蔡亮明、林金潮质检员:赵平平项目经理总工程师项目副经理施工技术部质量安全部测量队试验室计划统计部机材部财务部行政办公室填筑施工组金山大道三、施工方案策划1、总体构想(1)是根据取土位置来确定运输路径,并修筑施工便道,使取土至填土处,便道通畅
按设计图利用方为47895m3,而借方达263423m3,图纸提供的K15+900左侧100米处取土场未能征用

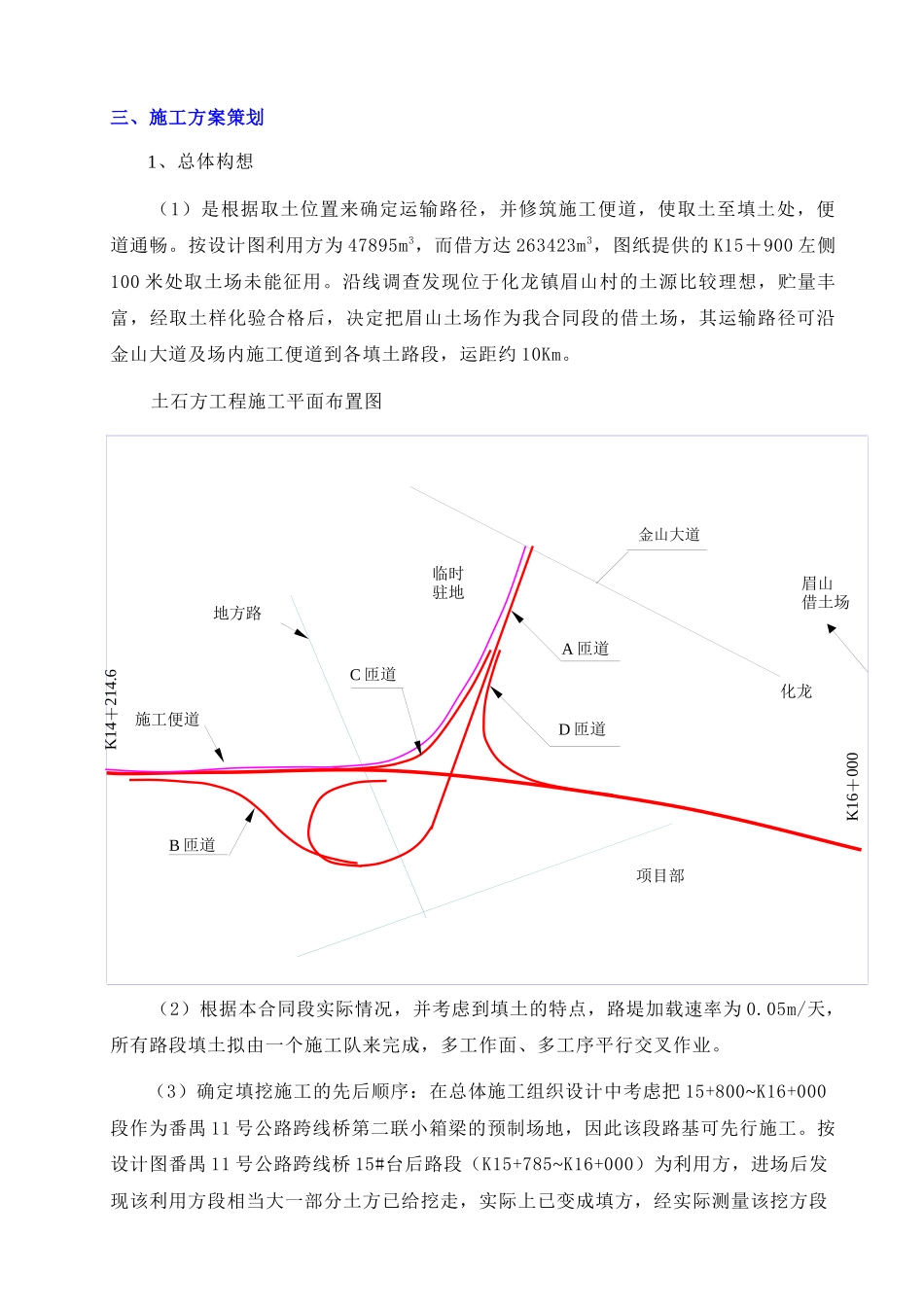

沿线调查发现位于化龙镇眉山村的土源比较理想,贮量丰富,经取土样化验合格后,决定把眉山土场作为我合同段的借土场,其运输路径可沿金山大道及场内施工便道到各填土路段,运距约10Km
