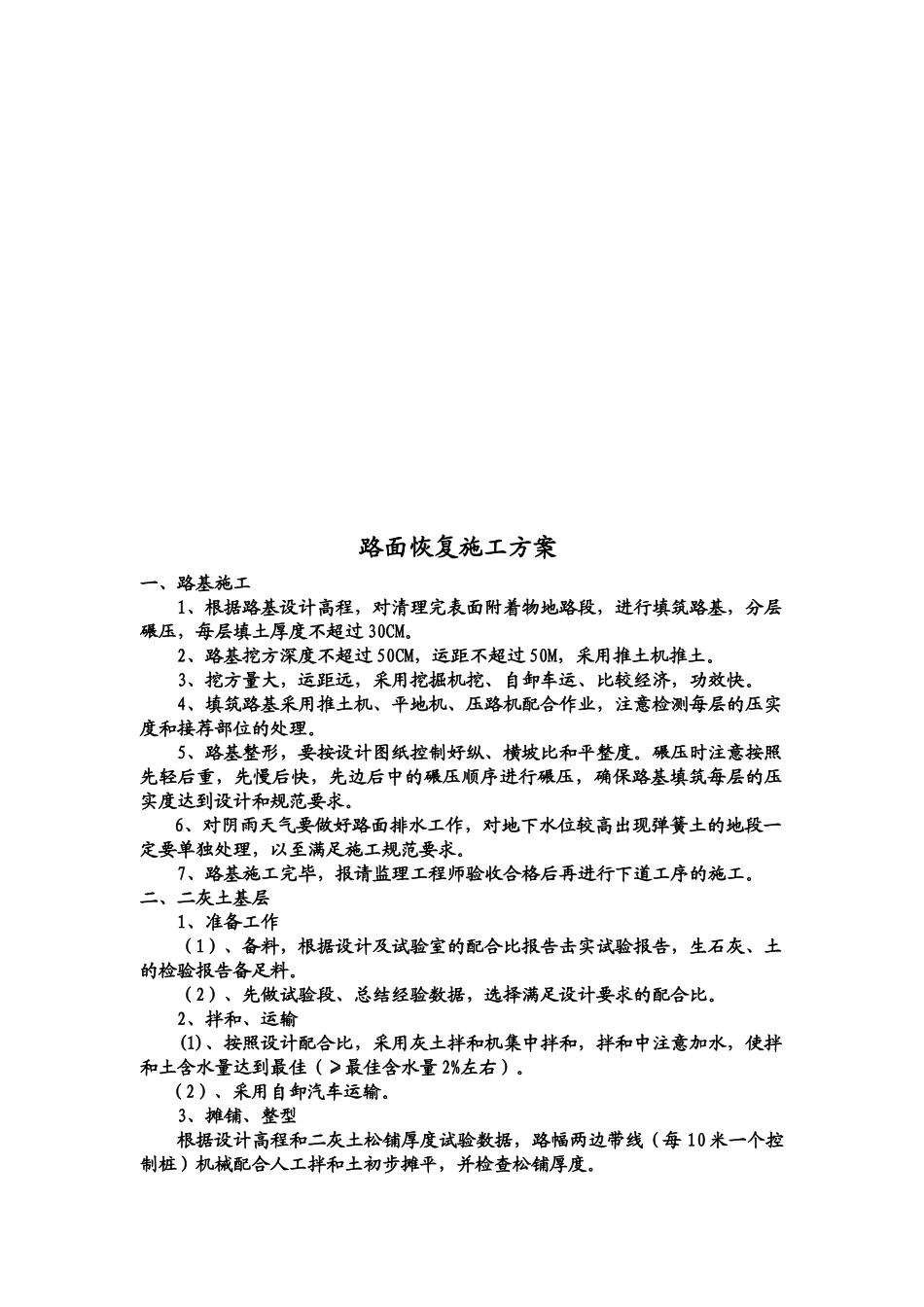

路面恢复施工方案一、路基施工1、根据路基设计高程,对清理完表面附着物地路段,进行填筑路基,分层碾压,每层填土厚度不超过30CM
2、路基挖方深度不超过50CM,运距不超过50M,采用推土机推土
3、挖方量大,运距远,采用挖掘机挖、自卸车运、比较经济,功效快
4、填筑路基采用推土机、平地机、压路机配合作业,注意检测每层的压实度和接荐部位的处理
5、路基整形,要按设计图纸控制好纵、横坡比和平整度
碾压时注意按照先轻后重,先慢后快,先边后中的碾压顺序进行碾压,确保路基填筑每层的压实度达到设计和规范要求
6、对阴雨天气要做好路面排水工作,对地下水位较高出现弹簧土的地段一定要单独处理,以至满足施工规范要求
7、路基施工完毕,报请监理工程师验收合格后再进行下道工序的施工

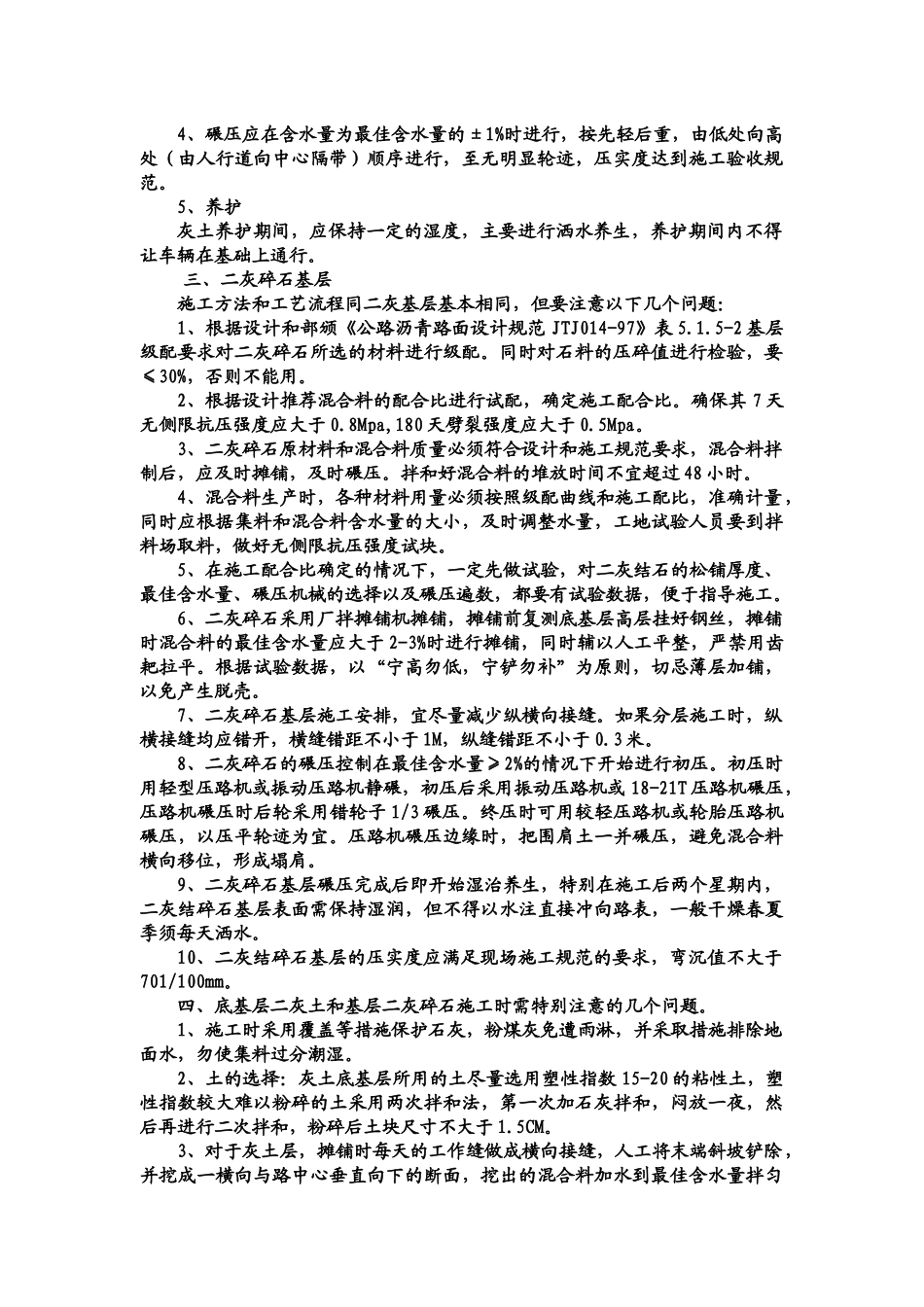

二、二灰土基层1、准备工作(1)、备料,根据设计及试验室的配合比报告击实试验报告,生石灰、土的检验报告备足料
(2)、先做试验段、总结经验数据,选择满足设计要求的配合比
2、拌和、运输(1)、按照设计配合比,采用灰土拌和机集中拌和,拌和中注意加水,使拌和土含水量达到最佳(≥最佳含水量2%左右)
(2)、采用自卸汽车运输
3、摊铺、整型根据设计高程和二灰土松铺厚度试验数据,路幅两边带线(每10米一个控制桩)机械配合人工拌和土初步摊平,并检查松铺厚度
4、碾压应在含水量为最佳含水量的±1%时进行,按先轻后重,由低处向高处(由人行道向中心隔带)顺序进行,至无明显轮迹,压实度达到施工验收规范
5、养护灰土养护期间,应保持一定的湿度,主要进行洒水养生,养护期间内不得让车辆在基础上通行

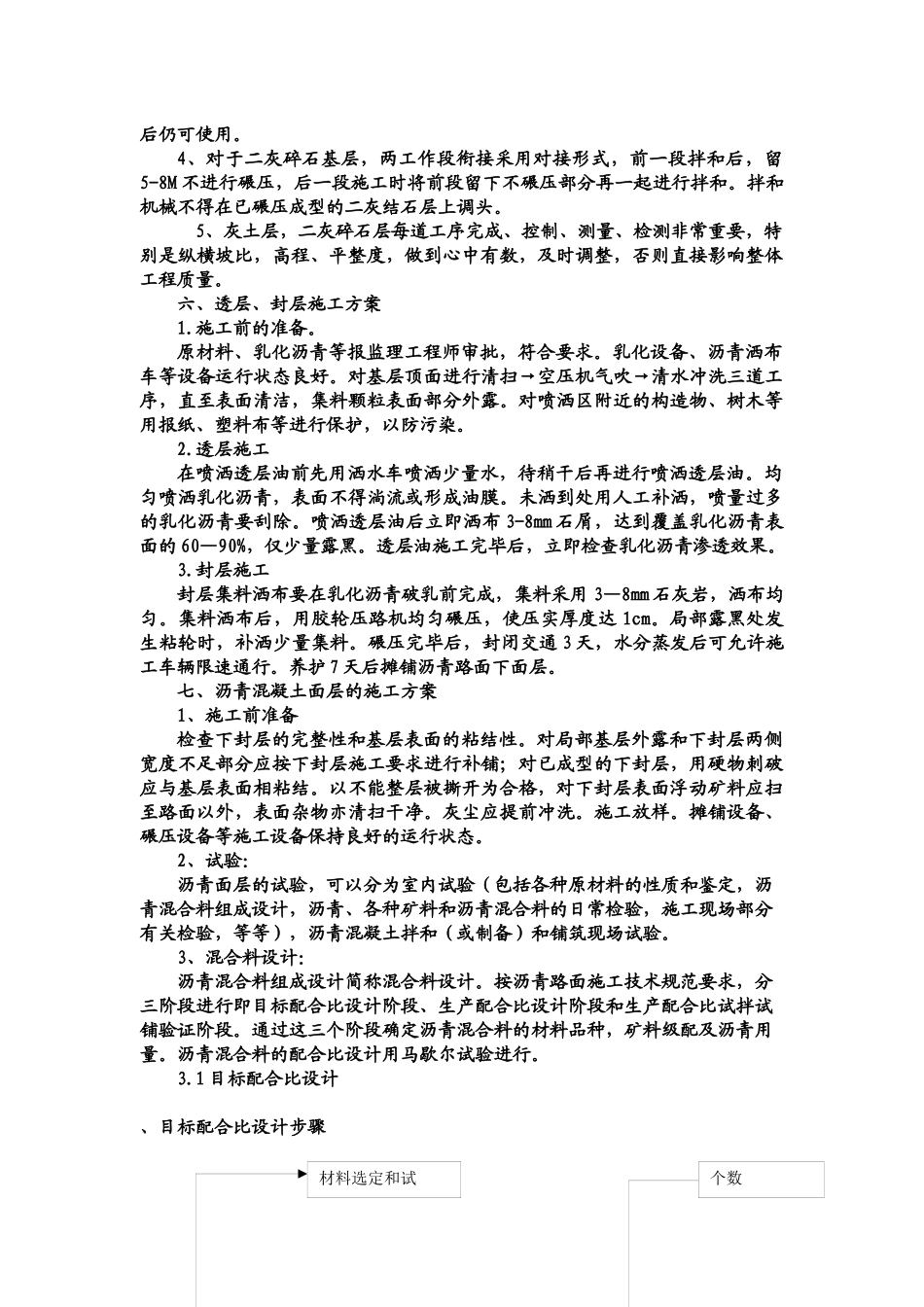

三、二灰碎石基层施工方法和工艺流程同二灰基层基本相同,但要注意以下几个问题:1、根据设计和部颁《公路沥青路面设计规范JTJ014-97》表5
5-2基层级配要求对二灰碎石所选的材料进行级配
同时对石料的压碎值进行检验,要≤30%,否则不能用
