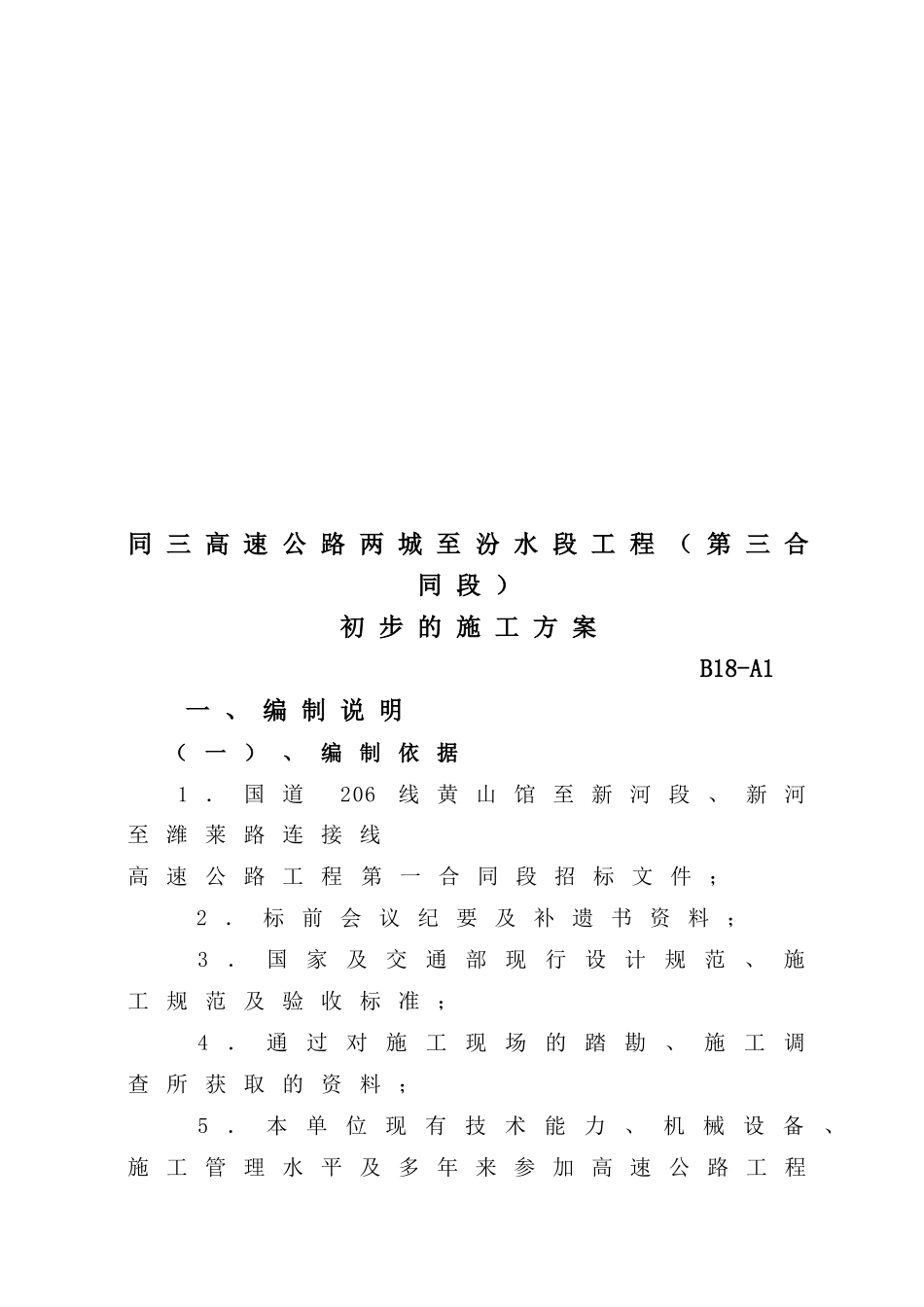

同三高速公路两城至汾水段工程(第三合同段)初步的施工方案B18-A1一、编制说明(一)、编制依据1.国道206线黄山馆至新河段、新河至潍莱路连接线高速公路工程第一合同段招标文件;2.标前会议纪要及补遗书资料;3.国家及交通部现行设计规范、施工规范及验收标准;4.通过对施工现场的踏勘、施工调查所获取的资料;5.本单位现有技术能力、机械设备、施工管理水平及多年来参加高速公路工程建设所积累的施工经验

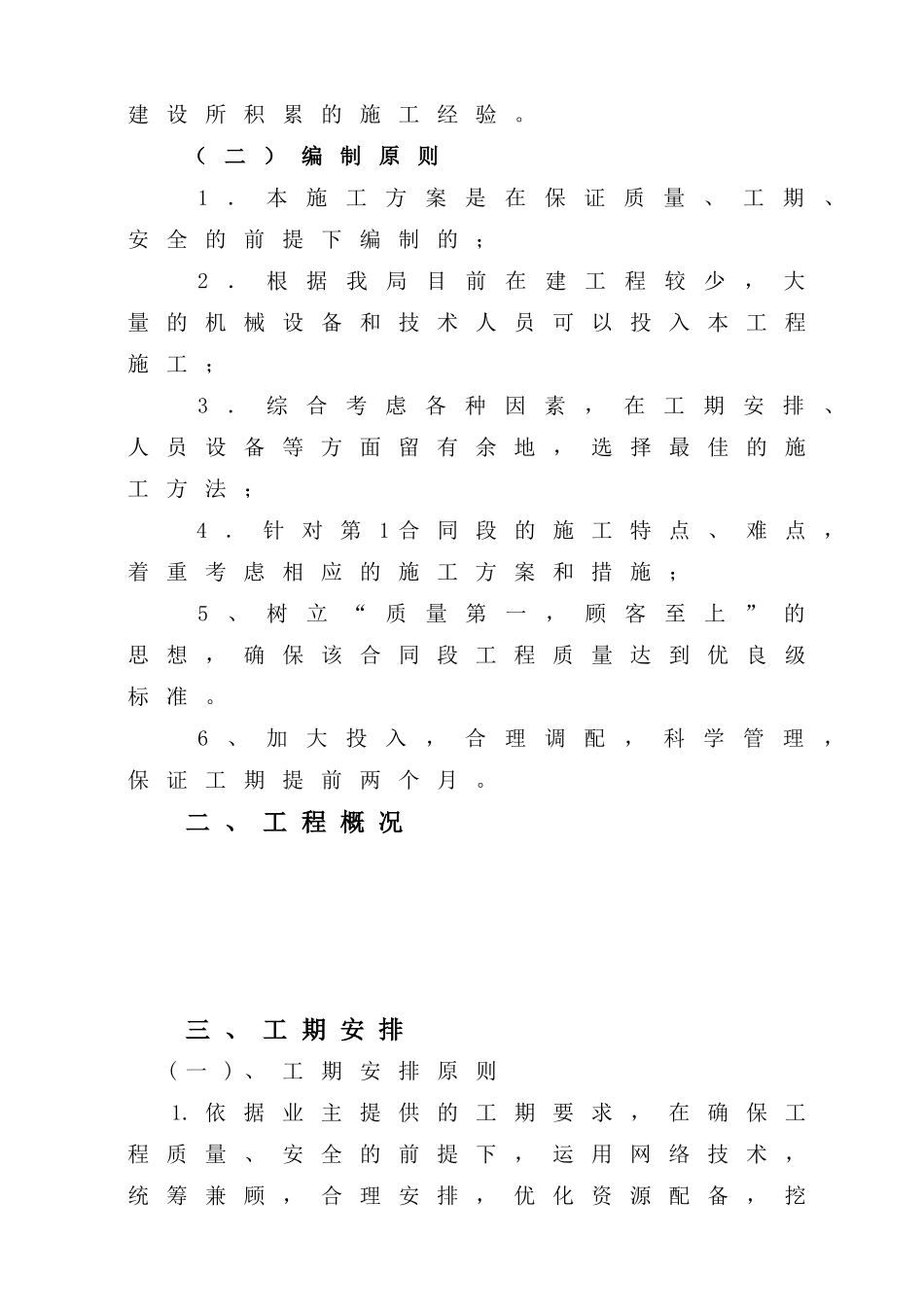

(二)编制原则1.本施工方案是在保证质量、工期、安全的前提下编制的;2.根据我局目前在建工程较少,大量的机械设备和技术人员可以投入本工程施工;3.综合考虑各种因素,在工期安排、人员设备等方面留有余地,选择最佳的施工方法;4.针对第1合同段的施工特点、难点,着重考虑相应的施工方案和措施;5、树立“质量第一,顾客至上”的思想,确保该合同段工程质量达到优良级标准
6、加大投入,合理调配,科学管理,保证工期提前两个月
二、工程概况三、工期安排(一)、工期安排原则1

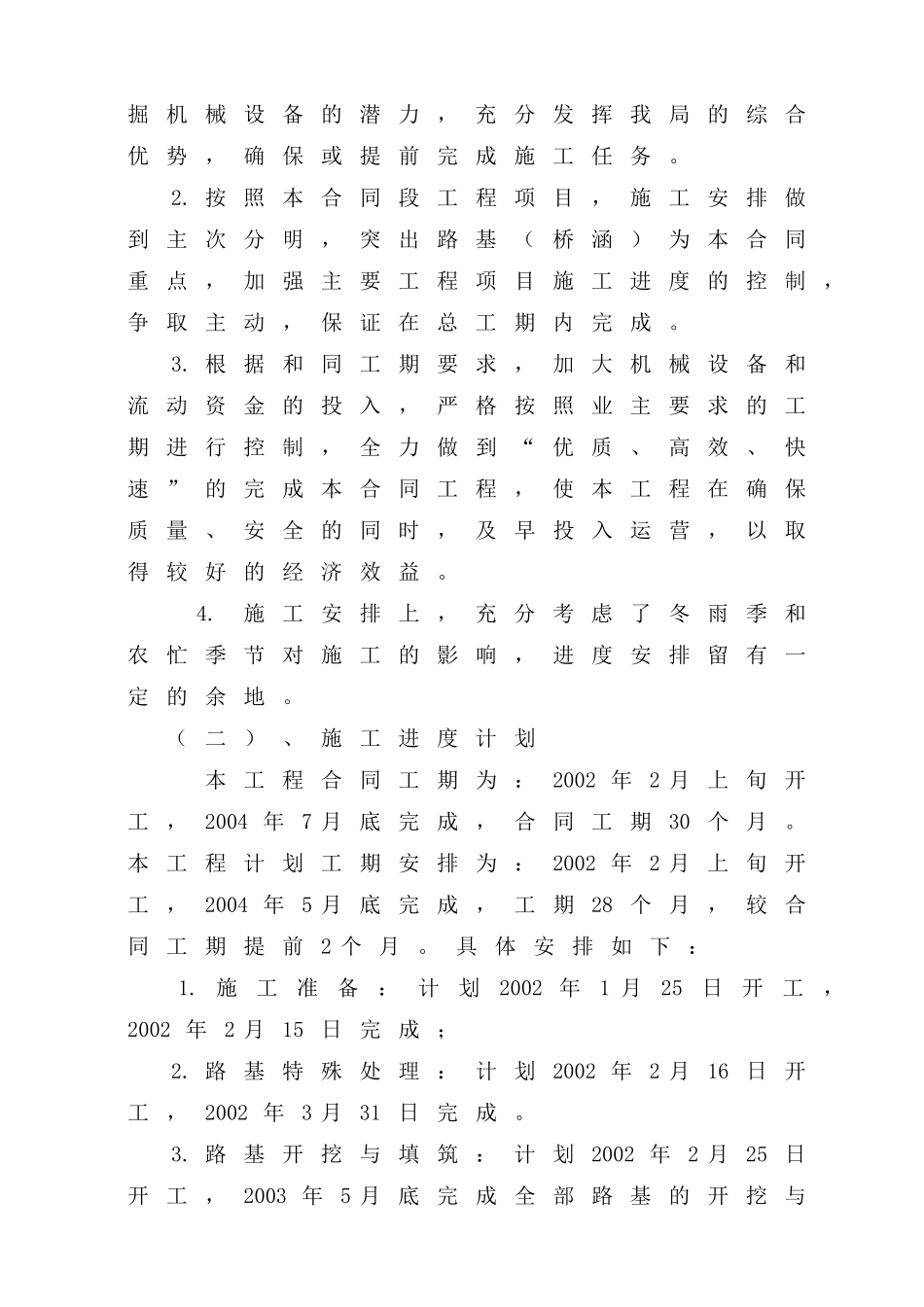

依据业主提供的工期要求,在确保工程质量、安全的前提下,运用网络技术,统筹兼顾,合理安排,优化资源配备,挖掘机械设备的潜力,充分发挥我局的综合优势,确保或提前完成施工任务
按照本合同段工程项目,施工安排做到主次分明,突出路基(桥涵)为本合同重点,加强主要工程项目施工进度的控制,争取主动,保证在总工期内完成
根据和同工期要求,加大机械设备和流动资金的投入,严格按照业主要求的工期进行控制,全力做到“优质、高效、快速”的完成本合同工程,使本工程在确保质量、安全的同时,及早投入运营,以取得较好的经济效益
施工安排上,充分考虑了冬雨季和农忙季节对施工的影响,进度安排留有一定的余地
(二)、施工进度计划本工程合同工期为:2002年2月上旬开工,2004年7月底完成,合同工期30个月
本工程计划工期安排为:2002年2月上旬开工,20
