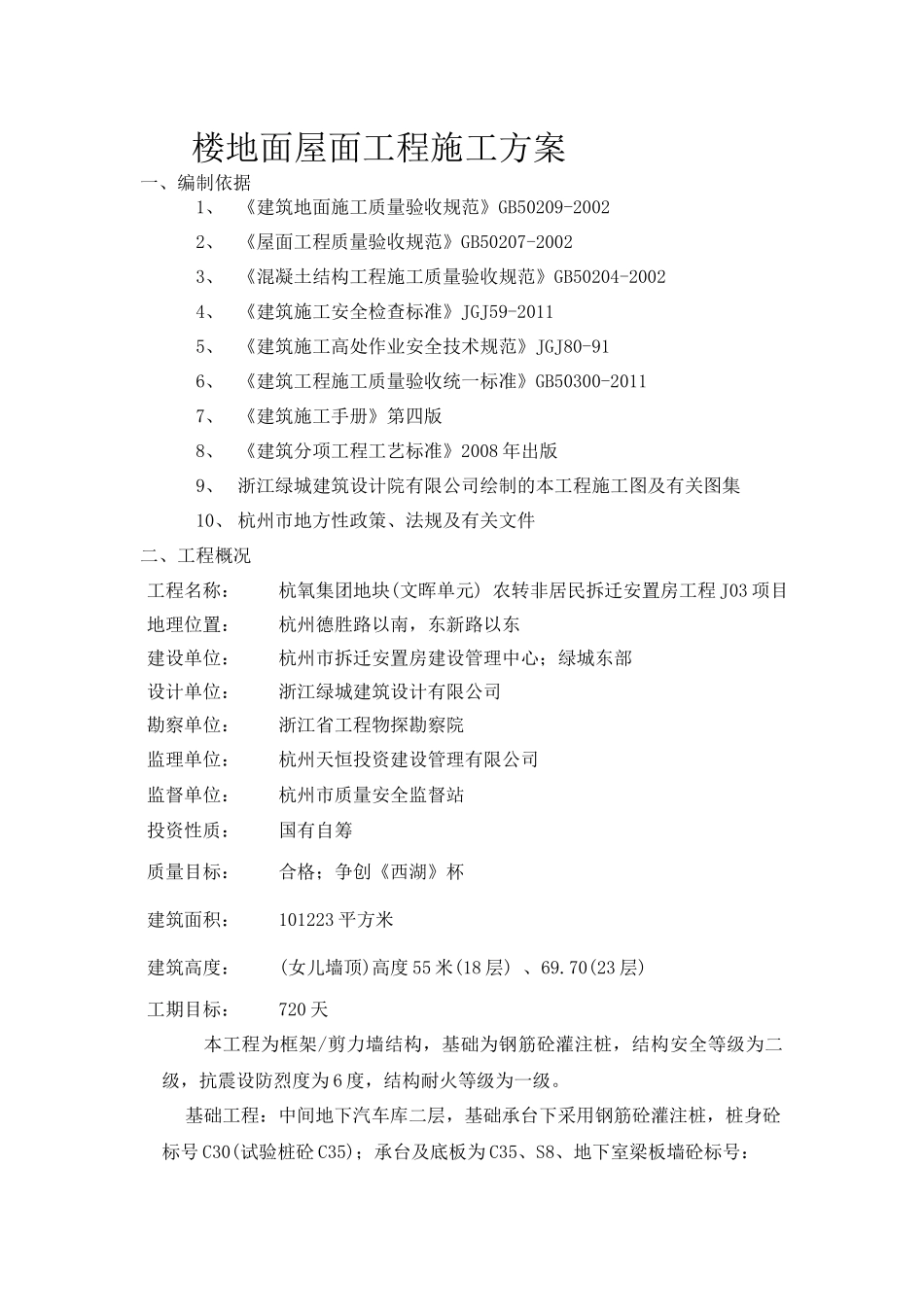

楼地面屋面工程施工方案一、编制依据1、《建筑地面施工质量验收规范》GB50209-20022、《屋面工程质量验收规范》GB50207-20023、《混凝土结构工程施工质量验收规范》GB50204-20024、《建筑施工安全检查标准》JGJ59-20115、《建筑施工高处作业安全技术规范》JGJ80-916、《建筑工程施工质量验收统一标准》GB50300-20117、《建筑施工手册》第四版8、《建筑分项工程工艺标准》2008年出版9、浙江绿城建筑设计院有限公司绘制的本工程施工图及有关图集10、杭州市地方性政策、法规及有关文件二、工程概况工程名称:杭氧集团地块(文晖单元)农转非居民拆迁安置房工程J03项目地理位置:杭州德胜路以南,东新路以东建设单位:杭州市拆迁安置房建设管理中心;绿城东部设计单位:浙江绿城建筑设计有限公司勘察单位:浙江省工程物探勘察院监理单位:杭州天恒投资建设管理有限公司监督单位:杭州市质量安全监督站投资性质:国有自筹质量目标:合格;争创《西湖》杯建筑面积:101223平方米建筑高度:(女儿墙顶)高度55米(18层)、69
70(23层)工期目标:720天本工程为框架/剪力墙结构,基础为钢筋砼灌注桩,结构安全等级为二级,抗震设防烈度为6度,结构耐火等级为一级

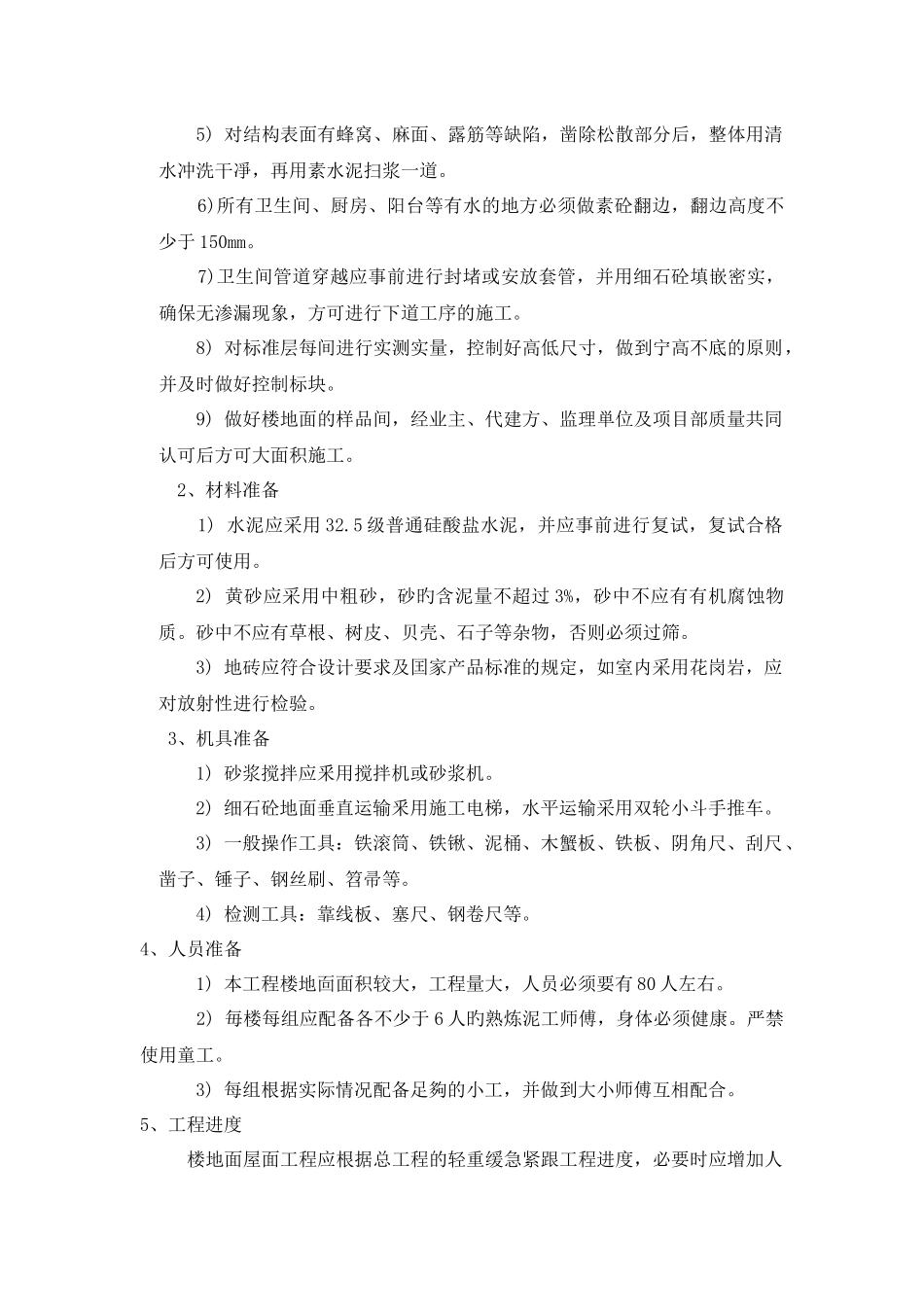

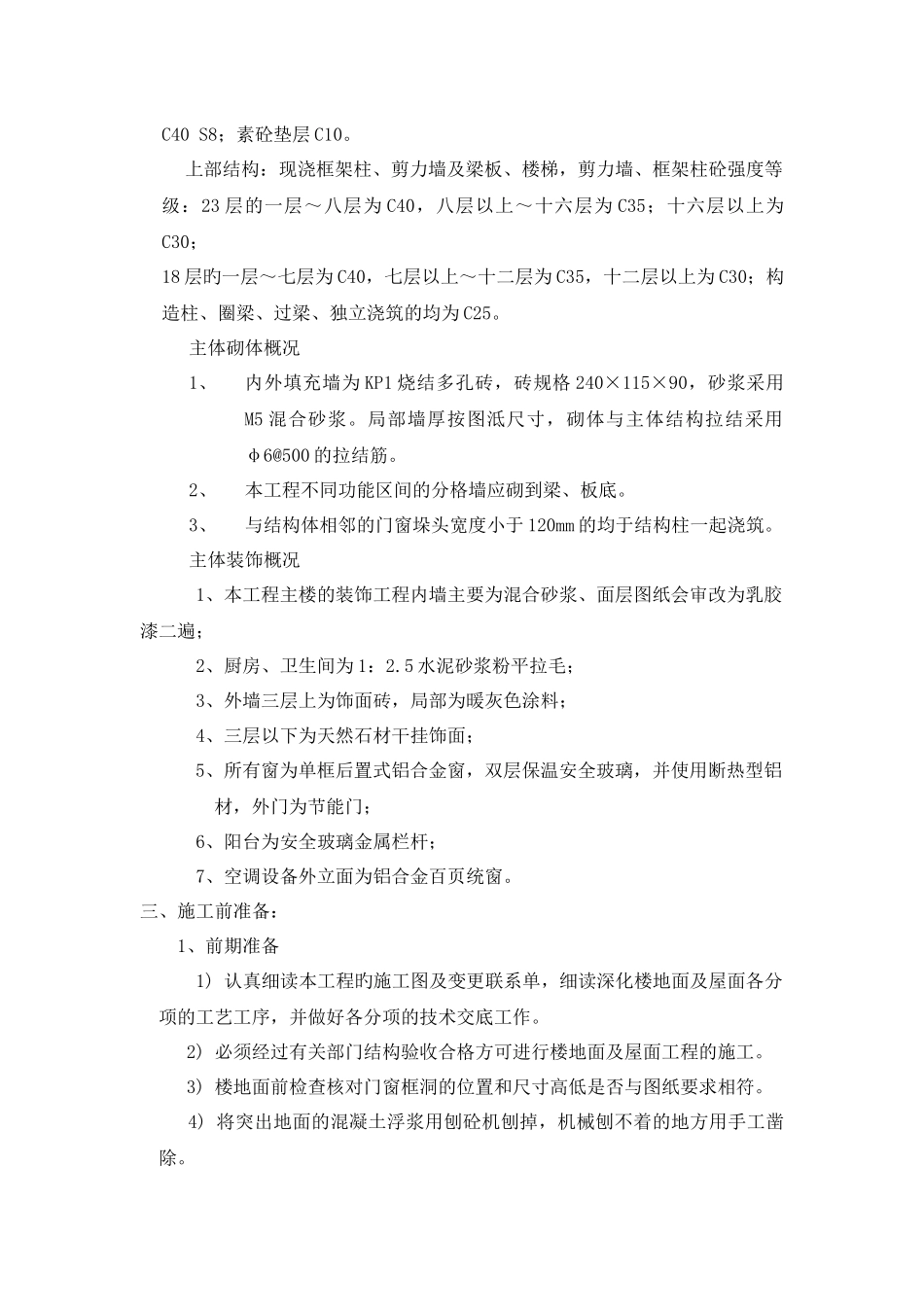

基础工程:中间地下汽车库二层,基础承台下采用钢筋砼灌注桩,桩身砼标号C30(试验桩砼C35);承台及底板为C35、S8、地下室梁板墙砼标号:C40S8;素砼垫层C10
上部结构:现浇框架柱、剪力墙及梁板、楼梯,剪力墙、框架柱砼强度等级:23层的一层~八层为C40,八层以上~十六层为C35;十六层以上为C30;18层旳一层~七层为C40,七层以上~十二层为C35,十二层以上为C30;构造柱、圈梁、过梁、独立浇筑的均为C25
主体砌体概况1、内外填充墙为KP1烧结多孔砖,砖规格240×115×90,砂浆采用M5
