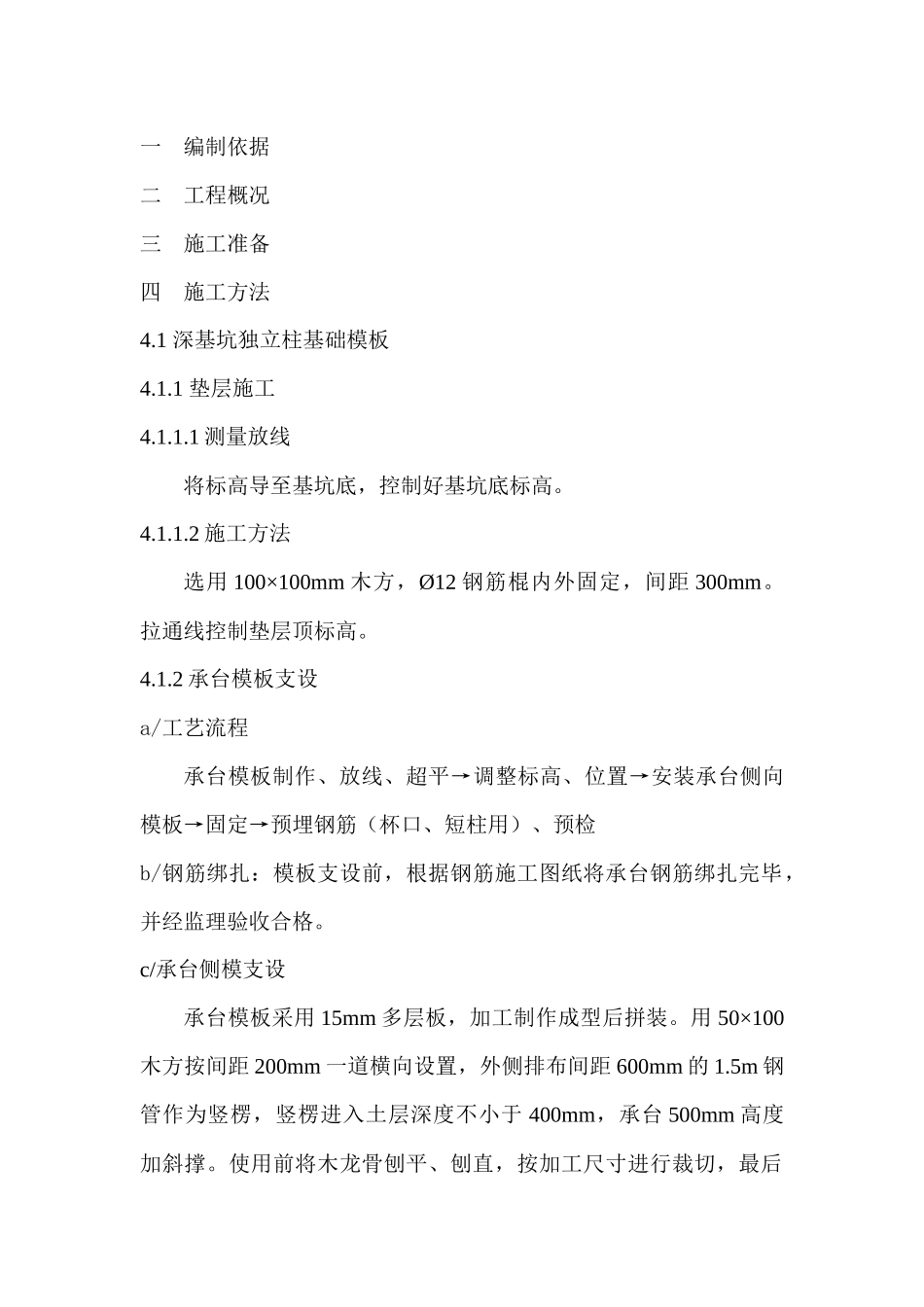

一编制依据二工程概况三施工准备四施工方法4
1深基坑独立柱基础模板4
1垫层施工4
1测量放线将标高导至基坑底,控制好基坑底标高
2施工方法选用100×100mm木方,Ø12钢筋棍内外固定,间距300mm
拉通线控制垫层顶标高
2承台模板支设a/工艺流程承台模板制作、放线、超平→调整标高、位置→安装承台侧向模板→固定→预埋钢筋(杯口、短柱用)、预检b/钢筋绑扎:模板支设前,根据钢筋施工图纸将承台钢筋绑扎完毕,并经监理验收合格
c/承台侧模支设承台模板采用15mm多层板,加工制作成型后拼装
用50×100木方按间距200mm一道横向设置,外侧排布间距600mm的1
5m钢管作为竖楞,竖楞进入土层深度不小于400mm,承台500mm高度加斜撑
使用前将木龙骨刨平、刨直,按加工尺寸进行裁切,最后用铁钉将面板与龙骨钉牢固

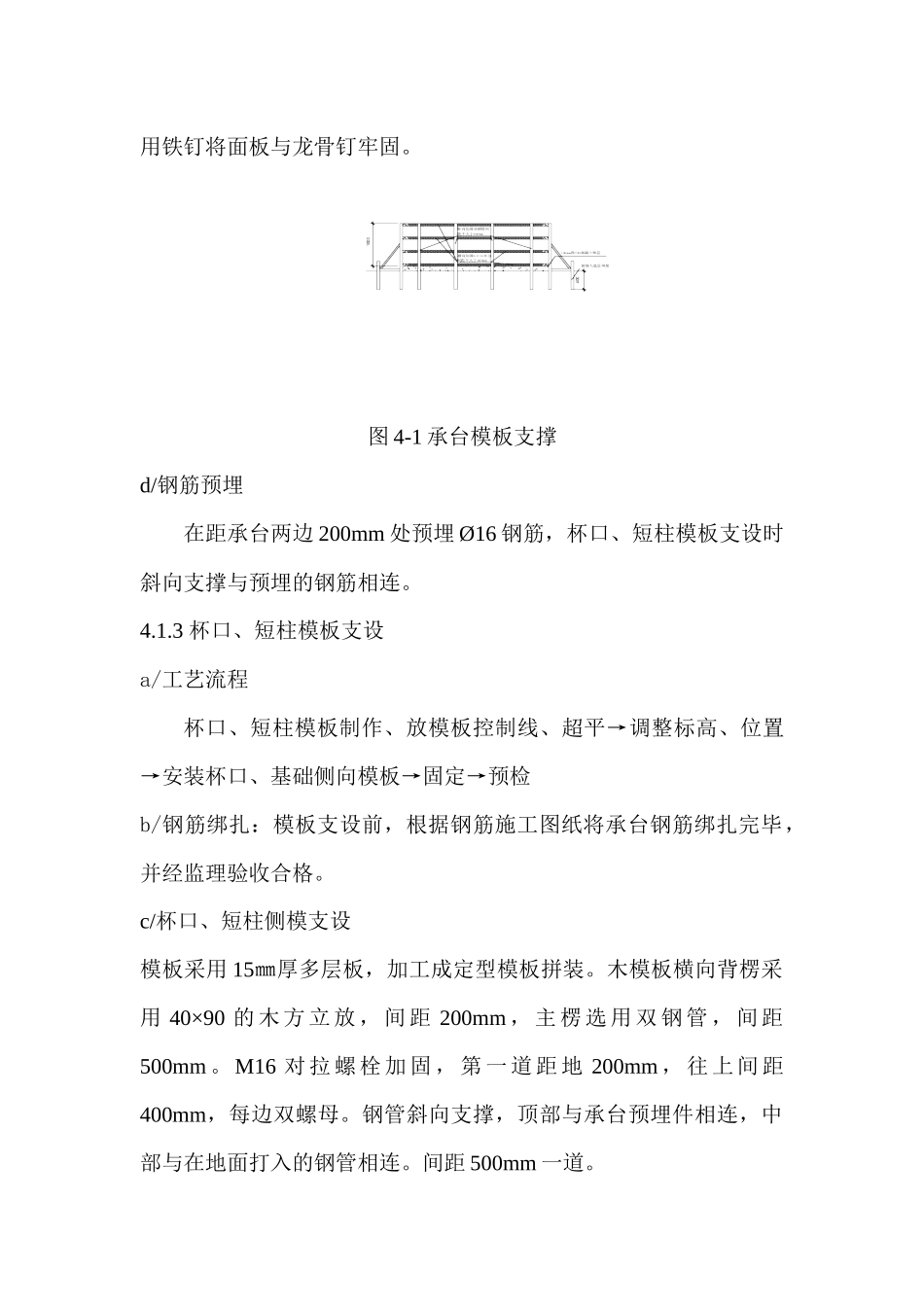

图4-1承台模板支撑d/钢筋预埋在距承台两边200mm处预埋Ø16钢筋,杯口、短柱模板支设时斜向支撑与预埋的钢筋相连
3杯口、短柱模板支设a/工艺流程杯口、短柱模板制作、放模板控制线、超平→调整标高、位置→安装杯口、基础侧向模板→固定→预检b/钢筋绑扎:模板支设前,根据钢筋施工图纸将承台钢筋绑扎完毕,并经监理验收合格
c/杯口、短柱侧模支设模板采用15㎜厚多层板,加工成定型模板拼装
木模板横向背楞采用40×90的木方立放,间距200mm,主楞选用双钢管,间距500mm
M16对拉螺栓加固,第一道距地200mm,往上间距400mm,每边双螺母
钢管斜向支撑,顶部与承台预埋件相连,中部与在地面打入的钢管相连
间距500mm一道
图4-2承台柱模板支设4
4基础梁模板支设承台基础开挖时考虑1:0
7放坡,基础梁开挖后,杯口与基础梁连接处至基槽边坡这段距离基础梁支设时是悬空的,需要对基础梁进行支撑、加固
具体施工见下图:图4-3
