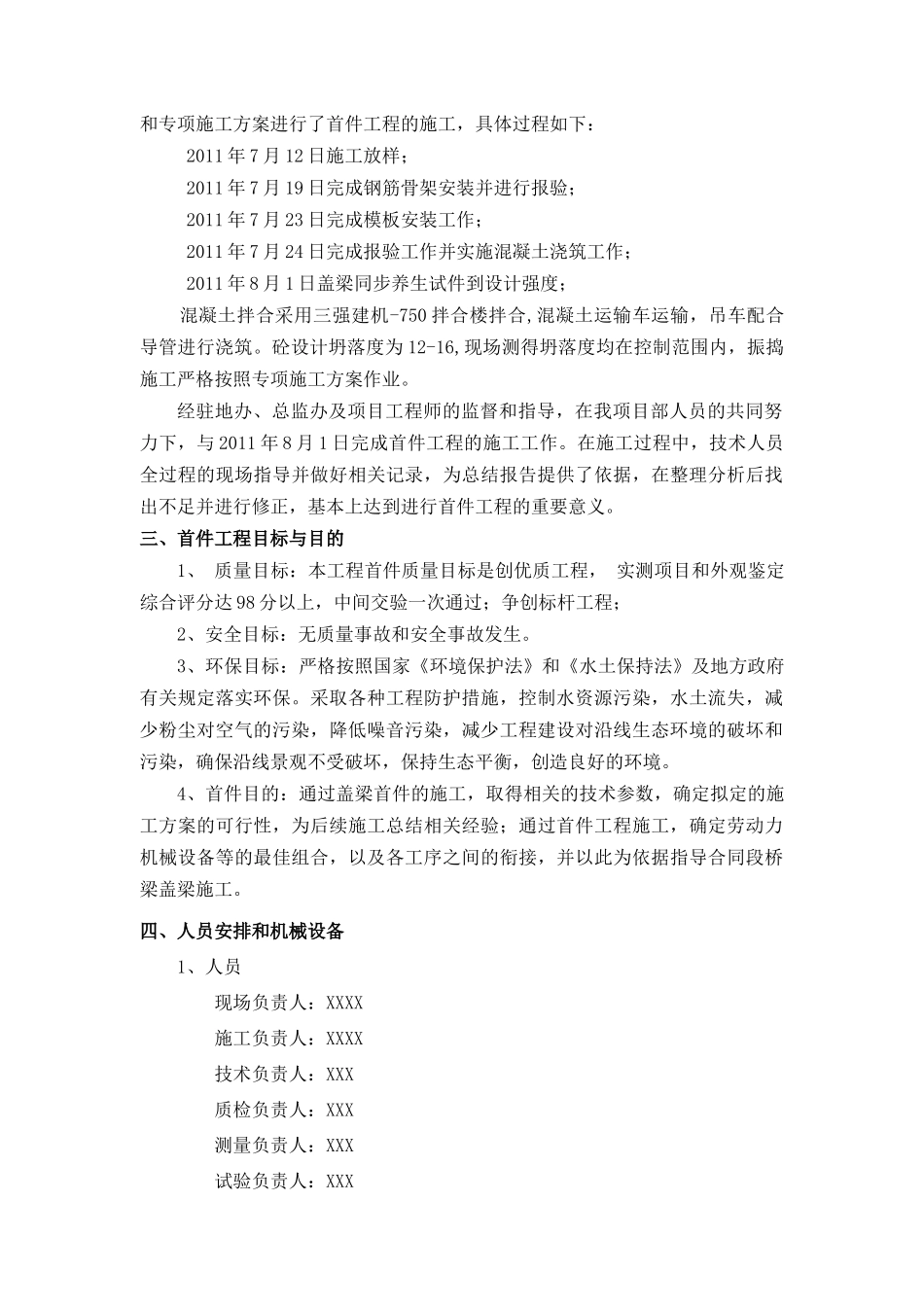

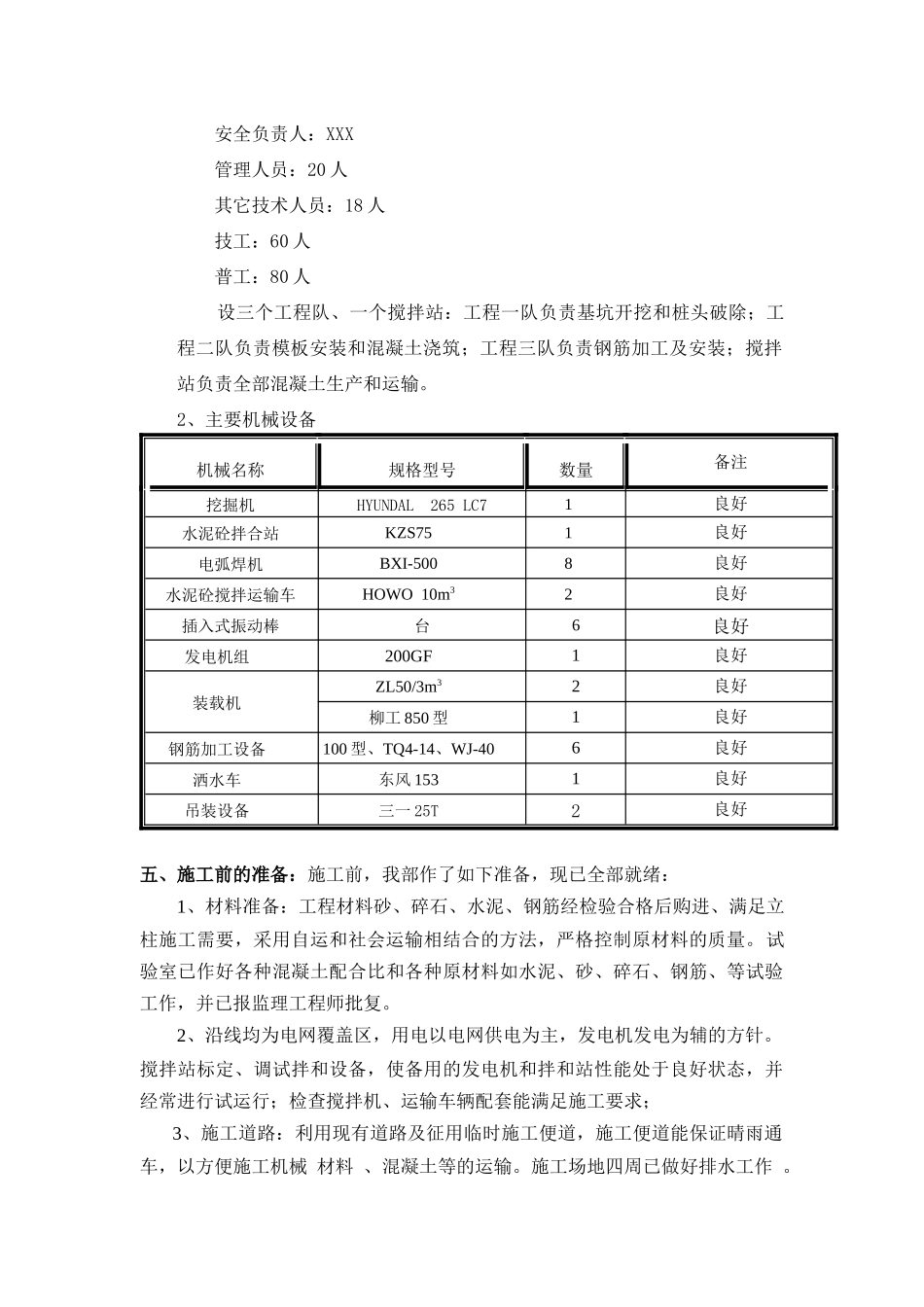

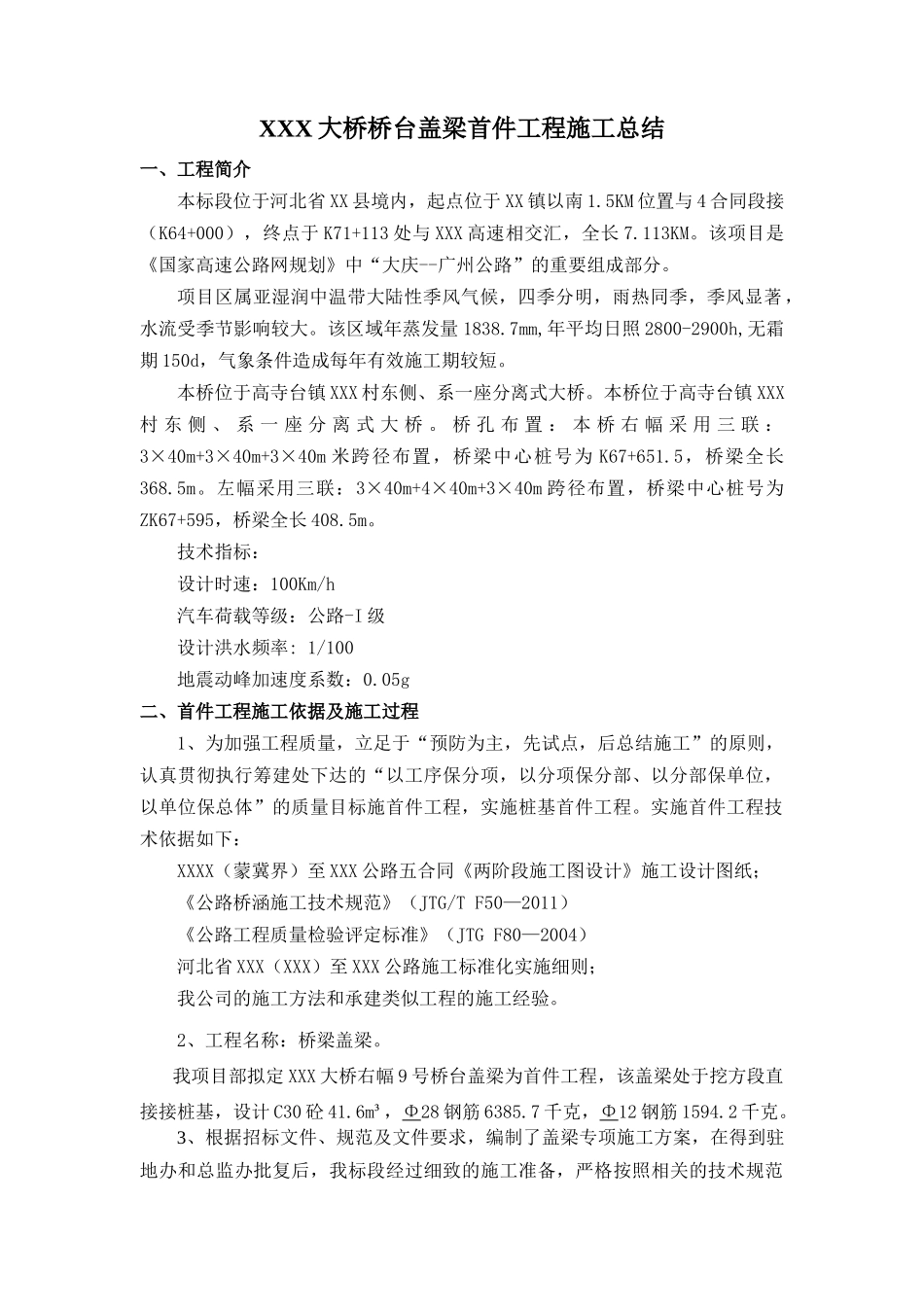

XXX大桥桥台盖梁首件工程施工总结一、工程简介本标段位于河北省XX县境内,起点位于XX镇以南1.5KM位置与4合同段接(K64+000),终点于K71+113处与XXX高速相交汇,全长7.113KM。该项目是《国家高速公路网规划》中“大庆--广州公路”的重要组成部分。项目区属亚湿润中温带大陆性季风气候,四季分明,雨热同季,季风显著,水流受季节影响较大。该区域年蒸发量1838.7mm,年平均日照2800-2900h,无霜期150d,气象条件造成每年有效施工期较短。本桥位于高寺台镇XXX村东侧、系一座分离式大桥。本桥位于高寺台镇XXX村东侧、系一座分离式大桥。桥孔布置:本桥右幅采用三联:3×40m+3×40m+3×40m米跨径布置,桥梁中心桩号为K67+651.5,桥梁全长368.5m。左幅采用三联:3×40m+4×40m+3×40m跨径布置,桥梁中心桩号为ZK67+595,桥梁全长408.5m。技术指标:设计时速:100Km/h汽车荷载等级:公路-I级设计洪水频率:1/100地震动峰加速度系数:0.05g二、首件工程施工依据及施工过程1、为加强工程质量,立足于“预防为主,先试点,后总结施工”的原则,认真贯彻执行筹建处下达的“以工序保分项,以分项保分部、以分部保单位,以单位保总体”的质量目标施首件工程,实施桩基首件工程。实施首件工程技术依据如下:XXXX(蒙冀界)至XXX公路五合同《两阶段施工图设计》施工设计图纸;《公路桥涵施工技术规范》(JTG/TF50—2011)《公路工程质量检验评定标准》(JTGF80—2004)河北省XXX(XXX)至XXX公路施工标准化实施细则;我公司的施工方法和承建类似工程的施工经验。2、工程名称:桥梁盖梁。我项目部拟定XXX大桥右幅9号桥台盖梁为首件工程,该盖梁处于挖方段直接接桩基,设计C30砼41.6m³,Φ28钢筋6385.7千克,Φ12钢筋1594.2千克。3、根据招标文件、规范及文件要求,编制了盖梁专项施工方案,在得到驻地办和总监办批复后,我标段经过细致的施工准备,严格按照相关的技术规范和专项施工方案进行了首件工程的施工,具体过程如下:2011年7月12日施工放样;2011年7月19日完成钢筋骨架安装并进行报验;2011年7月23日完成模板安装工作;2011年7月24日完成报验工作并实施混凝土浇筑工作;2011年8月1日盖梁同步养生试件到设计强度;混凝土拌合采用三强建机-750拌合楼拌合,混凝土运输车运输,吊车配合导管进行浇筑。砼设计坍落度为12-16,现场测得坍落度均在控制范围内,振捣施工严格按照专项施工方案作业。经驻地办、总监办及项目工程师的监督和指导,在我项目部人员的共同努力下,与2011年8月1日完成首件工程的施工工作。在施工过程中,技术人员全过程的现场指导并做好相关记录,为总结报告提供了依据,在整理分析后找出不足并进行修正,基本上达到进行首件工程的重要意义。三、首件工程目标与目的1、质量目标:本工程首件质量目标是创优质工程,实测项目和外观鉴定综合评分达98分以上,中间交验一次通过;争创标杆工程;2、安全目标:无质量事故和安全事故发生。3、环保目标:严格按照国家《环境保护法》和《水土保持法》及地方政府有关规定落实环保。采取各种工程防护措施,控制水资源污染,水土流失,减少粉尘对空气的污染,降低噪音污染,减少工程建设对沿线生态环境的破坏和污染,确保沿线景观不受破坏,保持生态平衡,创造良好的环境。4、首件目的:通过盖梁首件的施工,取得相关的技术参数,确定拟定的施工方案的可行性,为后续施工总结相关经验;通过首件工程施工,确定劳动力机械设备等的最佳组合,以及各工序之间的衔接,并以此为依据指导合同段桥梁盖梁施工。四、人员安排和机械设备1、人员现场负责人:XXXX施工负责人:XXXX技术负责人:XXX质检负责人:XXX测量负责人:XXX试验负责人:XXX安全负责人:XXX管理人员:20人其它技术人员:18人技工:60人普工:80人设三个工程队、一个搅拌站:工程一队负责基坑开挖和桩头破除;工程二队负责模板安装和混凝土浇筑;工程三队负责钢筋加工及安装;搅拌站负责全部混凝土生产和运输。2、主要机械设备机械名称规格型号数量备注挖掘机HYUNDAL265LC71良好水泥砼拌合站KZS751良好电弧焊机BXI-5008良好水泥砼搅拌运输车HOWO10m32良好插入式振动棒台6良好发电机组2...
