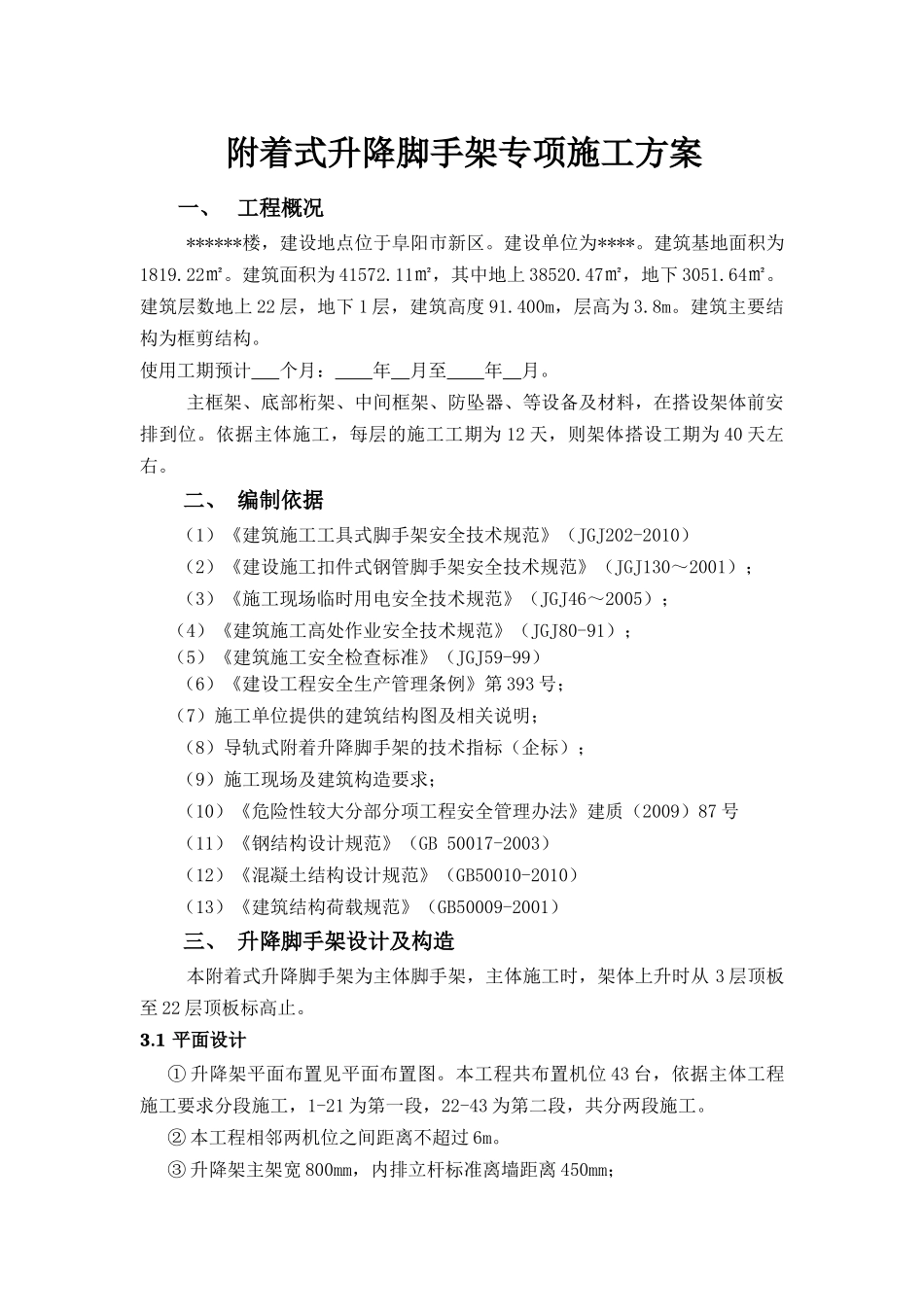

附着式升降脚手架专项施工方案一、工程概况******楼,建设地点位于阜阳市新区
建设单位为****
建筑基地面积为1819
建筑面积为41572
11㎡,其中地上38520
47㎡,地下3051
建筑层数地上22层,地下1层,建筑高度91
400m,层高为3
建筑主要结构为框剪结构
使用工期预计个月:年月至年月
主框架、底部桁架、中间框架、防坠器、等设备及材料,在搭设架体前安排到位
依据主体施工,每层的施工工期为12天,则架体搭设工期为40天左右
二、编制依据(1)《建筑施工工具式脚手架安全技术规范》(JGJ202-2010)(2)《建设施工扣件式钢管脚手架安全技术规范》(JGJ130~2001);(3)《施工现场临时用电安全技术规范》(JGJ46~2005);(4)《建筑施工高处作业安全技术规范》(JGJ80-91);(5)《建筑施工安全检查标准》(JGJ59-99)(6)《建设工程安全生产管理条例》第393号;(7)施工单位提供的建筑结构图及相关说明;(8)导轨式附着升降脚手架的技术指标(企标);(9)施工现场及建筑构造要求;(10)《危险性较大分部分项工程安全管理办法》建质(2009)87号(11)《钢结构设计规范》(GB50017-2003)(12)《混凝土结构设计规范》(GB50010-2010)(13)《建筑结构荷载规范》(GB50009-2001)三、升降脚手架设计及构造本附着式升降脚手架为主体脚手架,主体施工时,架体上升时从3层顶板至22层顶板标高止

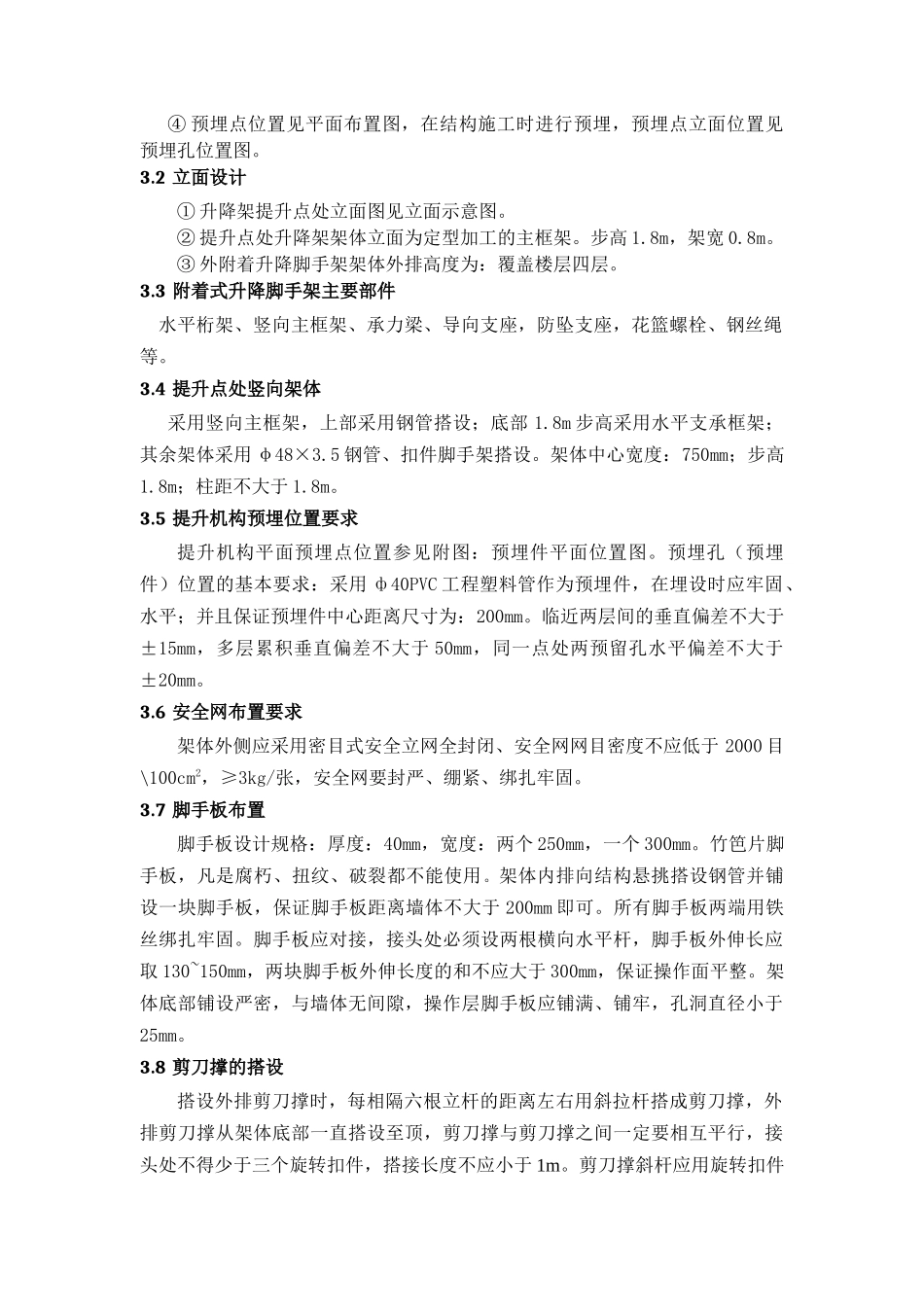

1平面设计①升降架平面布置见平面布置图
本工程共布置机位43台,依据主体工程施工要求分段施工,1-21为第一段,22-43为第二段,共分两段施工
②本工程相邻两机位之间距离不超过6m
③升降架主架宽800mm,内排立杆标准离墙距离450mm;④预埋点位置见平面布置图,在结构施工时进行预
