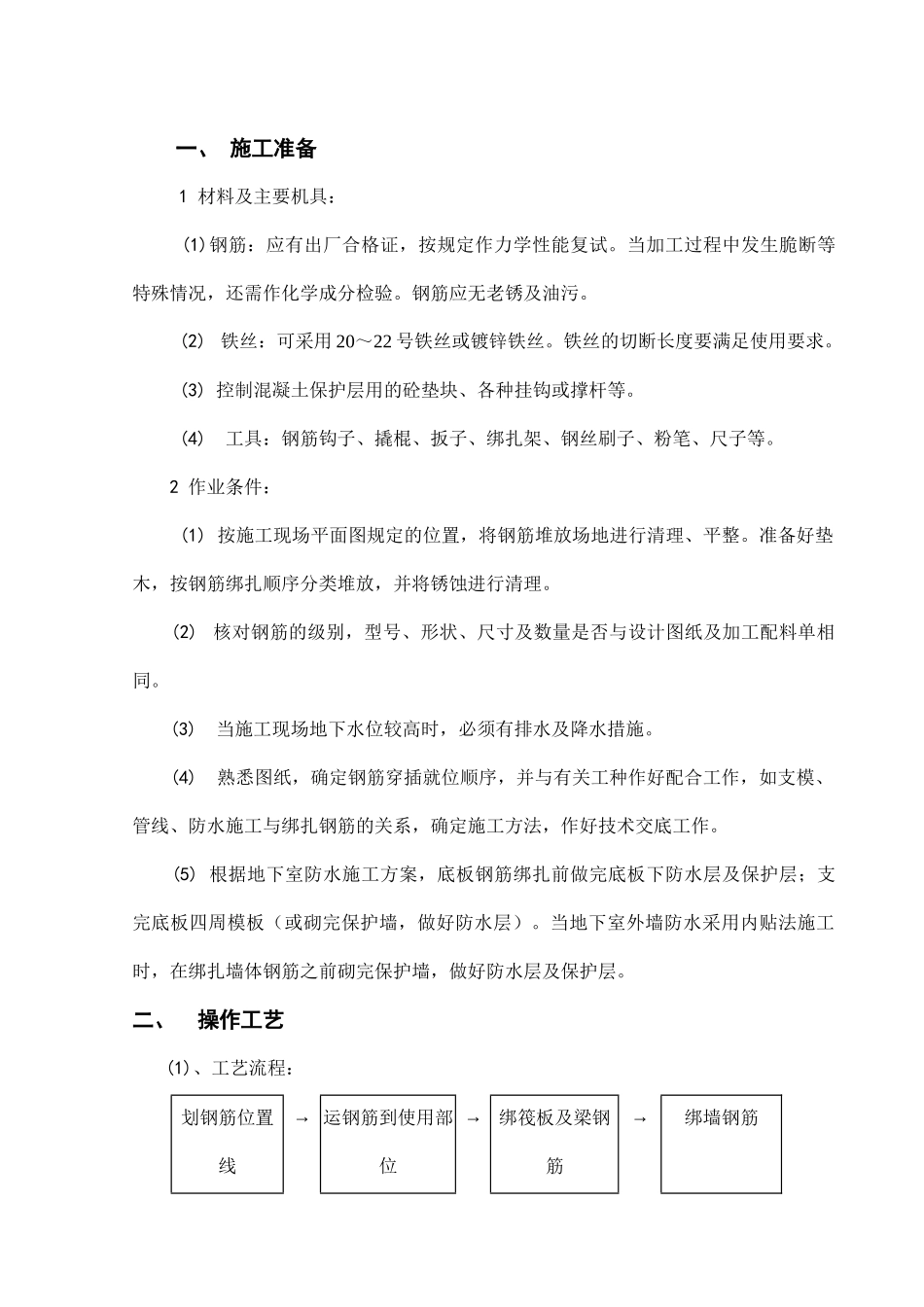

一、施工准备1材料及主要机具:(1)钢筋:应有出厂合格证,按规定作力学性能复试
当加工过程中发生脆断等特殊情况,还需作化学成分检验
钢筋应无老锈及油污
(2)铁丝:可采用20~22号铁丝或镀锌铁丝
铁丝的切断长度要满足使用要求
(3)控制混凝土保护层用的砼垫块、各种挂钩或撑杆等
(4)工具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、粉笔、尺子等
2作业条件:(1)按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整
准备好垫木,按钢筋绑扎顺序分类堆放,并将锈蚀进行清理
(2)核对钢筋的级别,型号、形状、尺寸及数量是否与设计图纸及加工配料单相同
(3)当施工现场地下水位较高时,必须有排水及降水措施
(4)熟悉图纸,确定钢筋穿插就位顺序,并与有关工种作好配合工作,如支模、管线、防水施工与绑扎钢筋的关系,确定施工方法,作好技术交底工作
(5)根据地下室防水施工方案,底板钢筋绑扎前做完底板下防水层及保护层;支完底板四周模板(或砌完保护墙,做好防水层)
当地下室外墙防水采用内贴法施工时,在绑扎墙体钢筋之前砌完保护墙,做好防水层及保护层

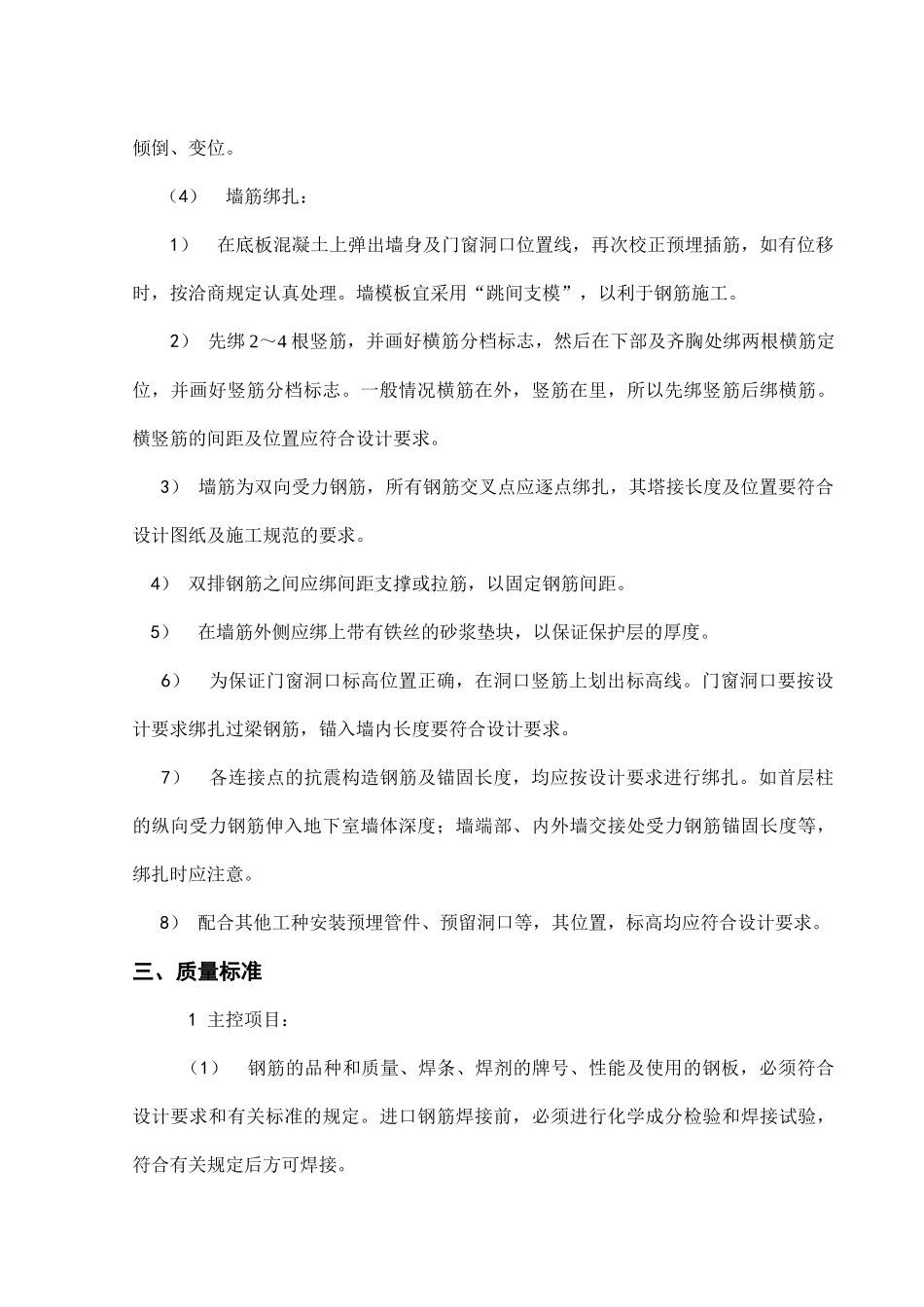

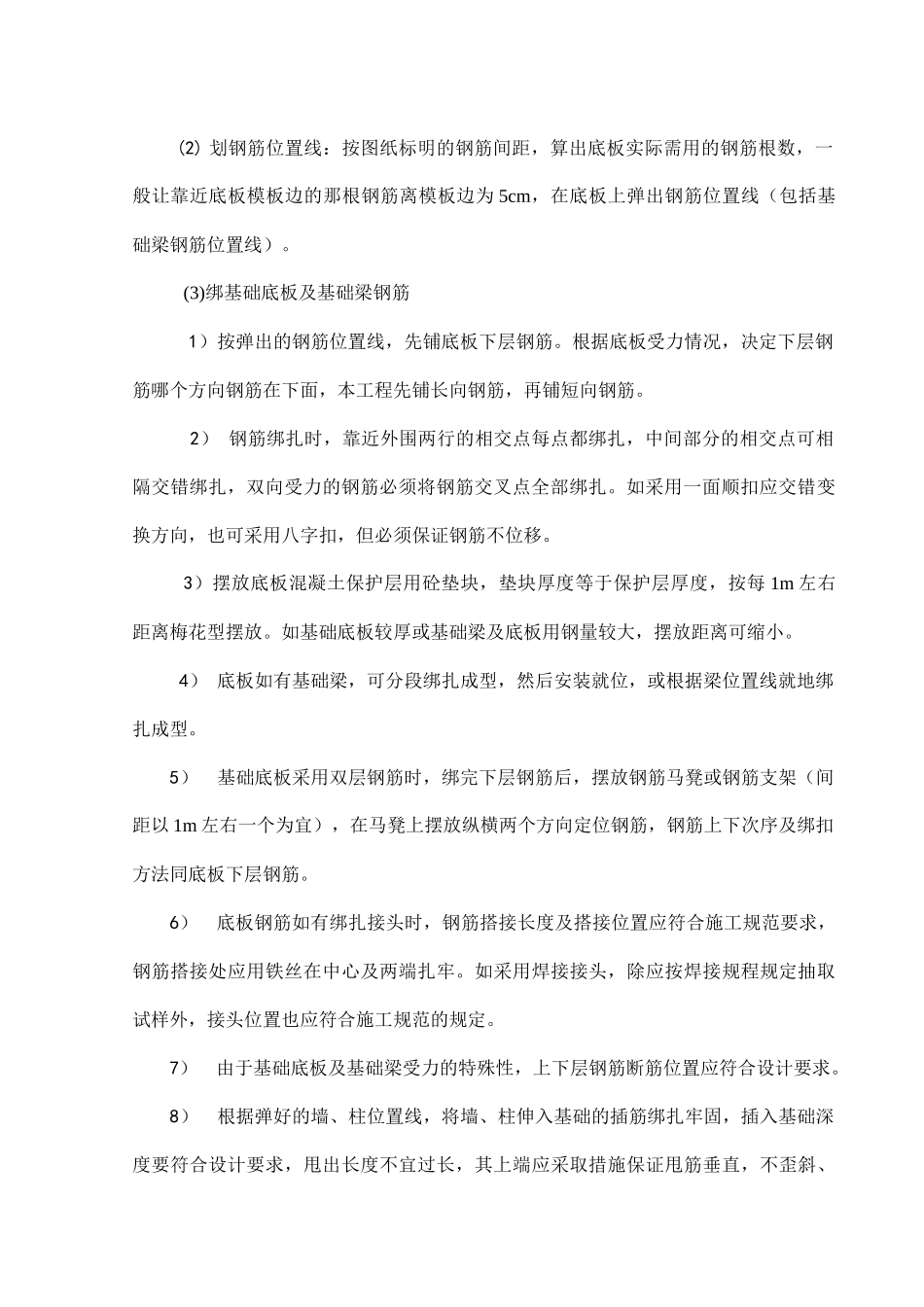

二、操作工艺(1)、工艺流程:划钢筋位置线→运钢筋到使用部位→绑筏板及梁钢筋→绑墙钢筋(2)划钢筋位置线:按图纸标明的钢筋间距,算出底板实际需用的钢筋根数,一般让靠近底板模板边的那根钢筋离模板边为5cm,在底板上弹出钢筋位置线(包括基础梁钢筋位置线)
(3)绑基础底板及基础梁钢筋1)按弹出的钢筋位置线,先铺底板下层钢筋
根据底板受力情况,决定下层钢筋哪个方向钢筋在下面,本工程先铺长向钢筋,再铺短向钢筋
2)钢筋绑扎时,靠近外围两行的相交点每点都绑扎,中间部分的相交点可相隔交错绑扎,双向受力的钢筋必须将钢筋交叉点全部绑扎
如采用一面顺扣应交错变换方向,也可采用八字扣,但必须保证钢筋不位移
3)摆放底板混凝土保护层用砼垫块,垫块厚度等于保护层厚度,按每1
