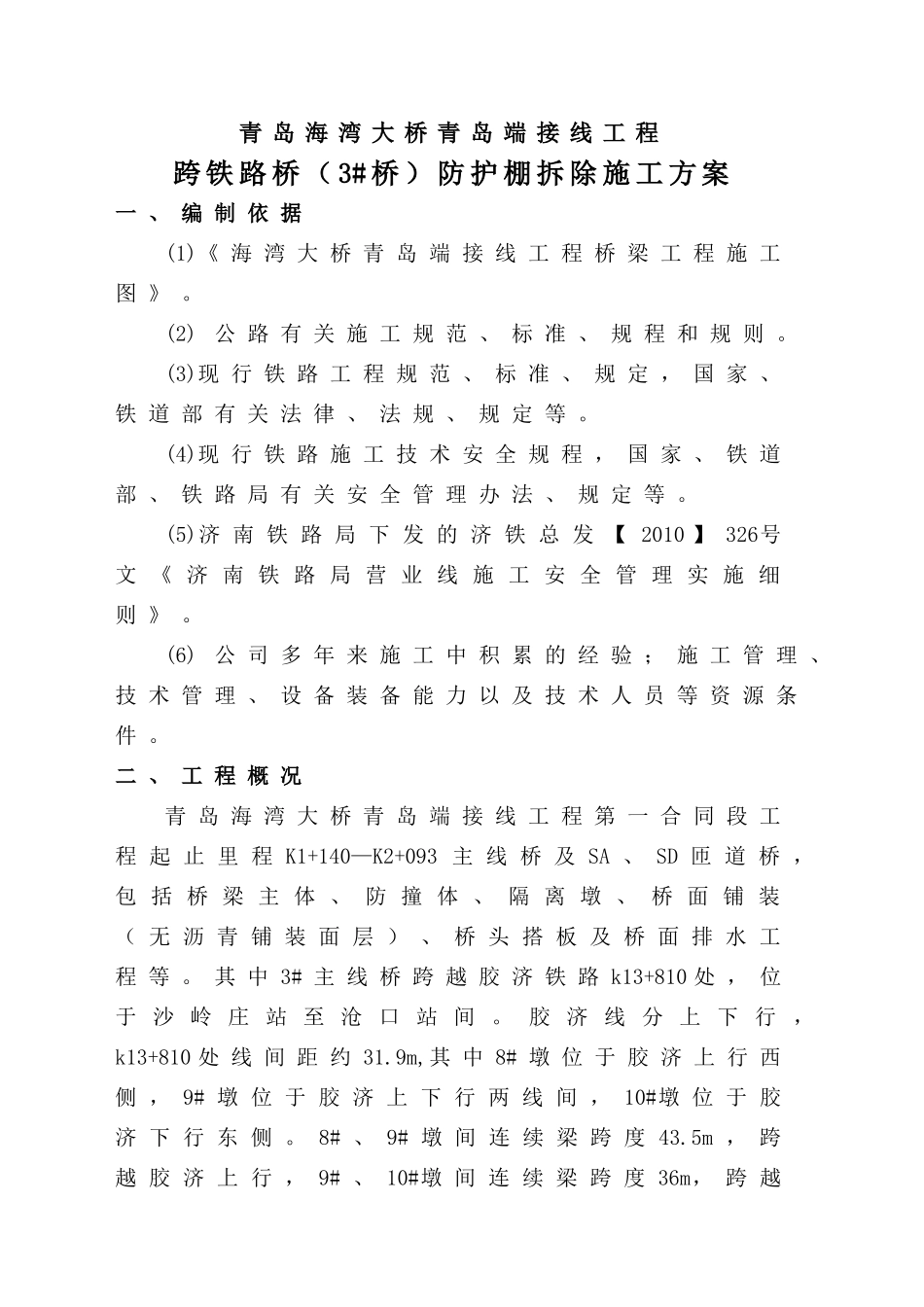

青岛海湾大桥青岛端接线工程跨铁路桥(3#桥)防护棚拆除施工方案一、编制依据(1)《海湾大桥青岛端接线工程桥梁工程施工图》
(2)公路有关施工规范、标准、规程和规则
(3)现行铁路工程规范、标准、规定,国家、铁道部有关法律、法规、规定等
(4)现行铁路施工技术安全规程,国家、铁道部、铁路局有关安全管理办法、规定等
(5)济南铁路局下发的济铁总发【2010】326号文《济南铁路局营业线施工安全管理实施细则》
(6)公司多年来施工中积累的经验;施工管理、技术管理、设备装备能力以及技术人员等资源条件
二、工程概况青岛海湾大桥青岛端接线工程第一合同段工程起止里程K1+140—K2+093主线桥及SA、SD匝道桥,包括桥梁主体、防撞体、隔离墩、桥面铺装(无沥青铺装面层)、桥头搭板及桥面排水工程等
其中3#主线桥跨越胶济铁路k13+810处,位于沙岭庄站至沧口站间
胶济线分上下行,k13+810处线间距约31
9m,其中8#墩位于胶济上行西侧,9#墩位于胶济上下行两线间,10#墩位于胶济下行东侧
8#、9#墩间连续梁跨度43
5m,跨越胶济上行,9#、10#墩间连续梁跨度36m,跨越胶济下行
跨铁路时采用钢卷柱、H型钢搭设防护棚,防护棚上部搭设碗扣式支架

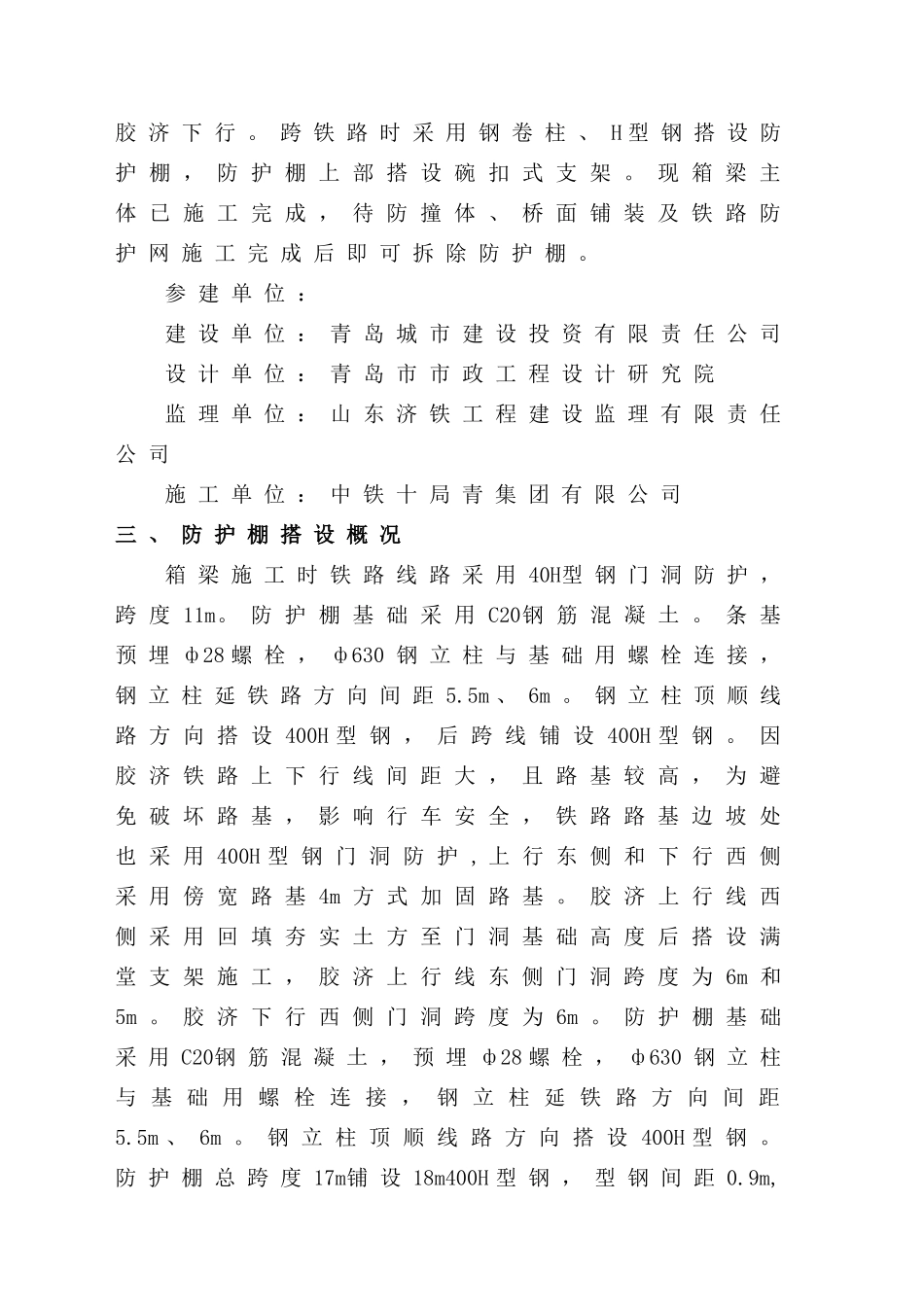

现箱梁主体已施工完成,待防撞体、桥面铺装及铁路防护网施工完成后即可拆除防护棚
参建单位:建设单位:青岛城市建设投资有限责任公司设计单位:青岛市市政工程设计研究院监理单位:山东济铁工程建设监理有限责任公司施工单位:中铁十局青集团有限公司三、防护棚搭设概况箱梁施工时铁路线路采用40H型钢门洞防护,跨度11m
防护棚基础采用C20钢筋混凝土
条基预埋ф28螺栓,ф630钢立柱与基础用螺栓连接,钢立柱延铁路方向间距5
钢立柱顶顺线路方向搭设400H型钢,后跨线铺设400H型钢

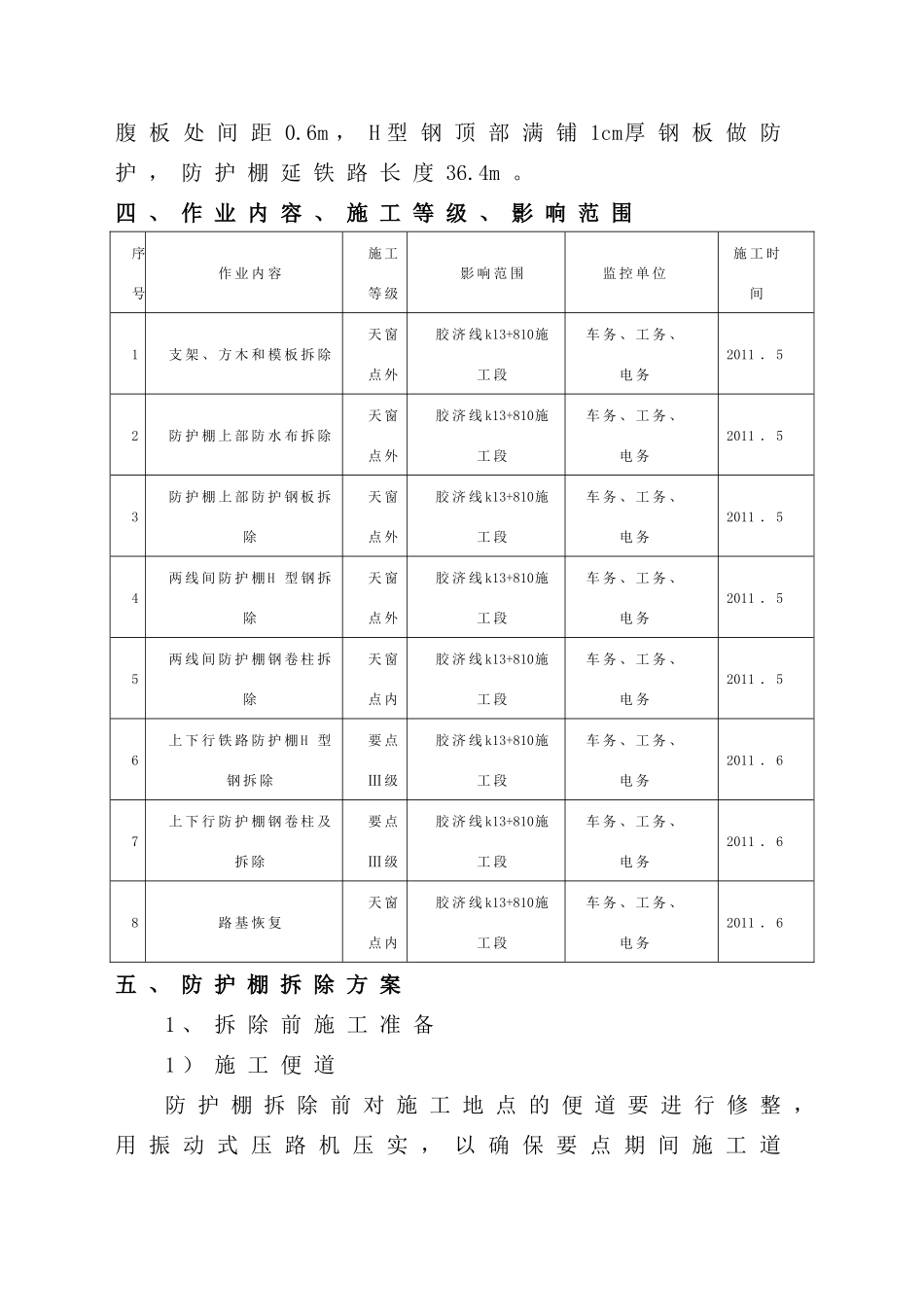

因胶济铁路上下行线间距大,且路基较高,为避免破坏路基,影
