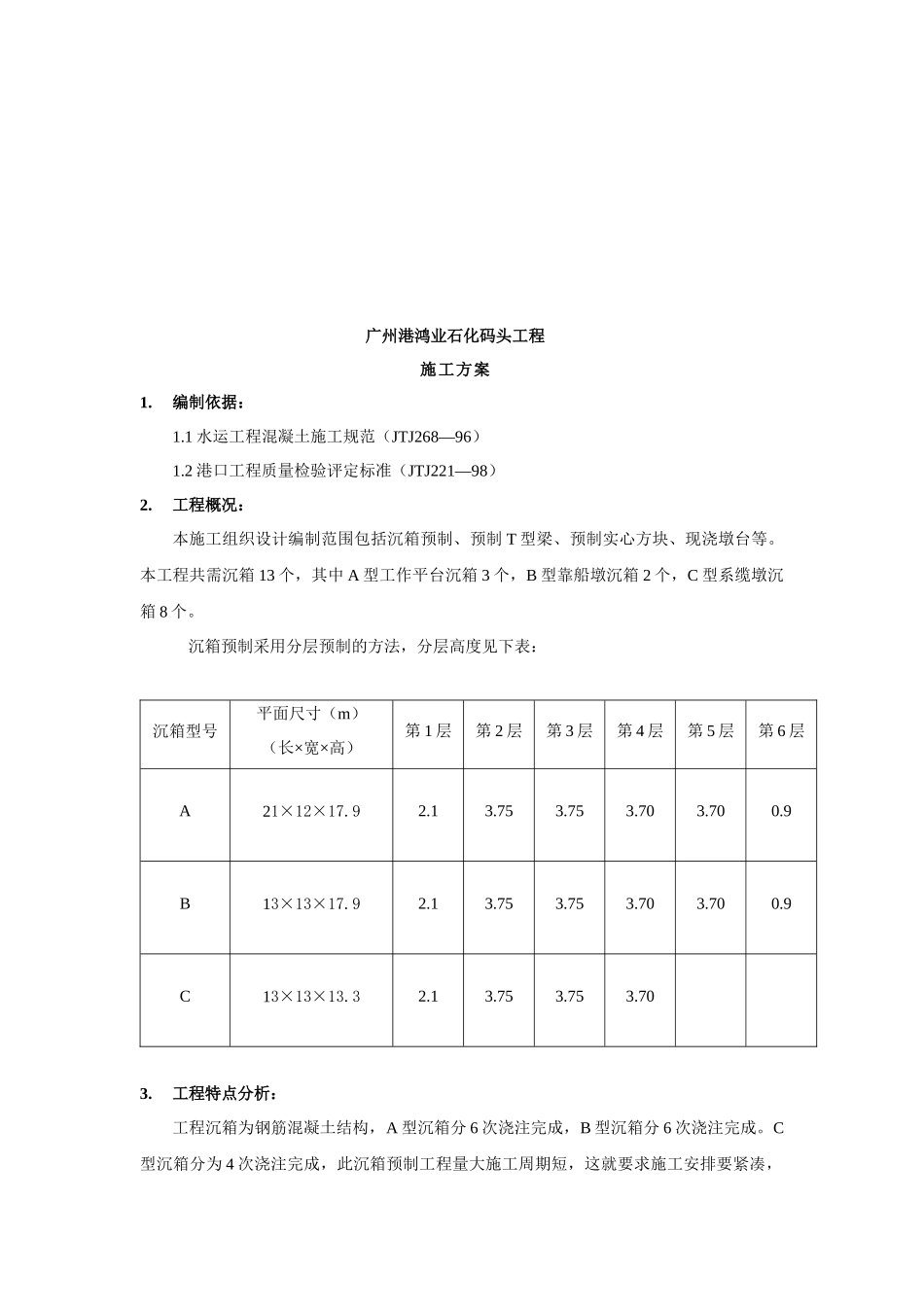

编制依据………………………………………12
工程概况………………………………………13
工程特点…………………………………14
工程的质量目标………………………………25
施工方法………………………………………26
施工进度计划…………………………………117
施工总平面布置………………………………128
现场组织机构及质量保证体系………………129
质量保证技术措施……………………………1210
机械设备及电力保证措施……………………1311
安全保证措施……………………………………………1312
附件……………………………………………14广州港鸿业石化码头工程施工方案1
编制依据:1
1水运工程混凝土施工规范(JTJ268—96)1
2港口工程质量检验评定标准(JTJ221—98)2
工程概况:本施工组织设计编制范围包括沉箱预制、预制T型梁、预制实心方块、现浇墩台等
本工程共需沉箱13个,其中A型工作平台沉箱3个,B型靠船墩沉箱2个,C型系缆墩沉箱8个
沉箱预制采用分层预制的方法,分层高度见下表:沉箱型号平面尺寸(m)(长×宽×高)第1层第2层第3层第4层第5层第6层A21×12×17
9B13×13×17
9C13×13×13
工程特点分析:工程沉箱为钢筋混凝土结构,A型沉箱分6次浇注完成,B型沉箱分6次浇注完成

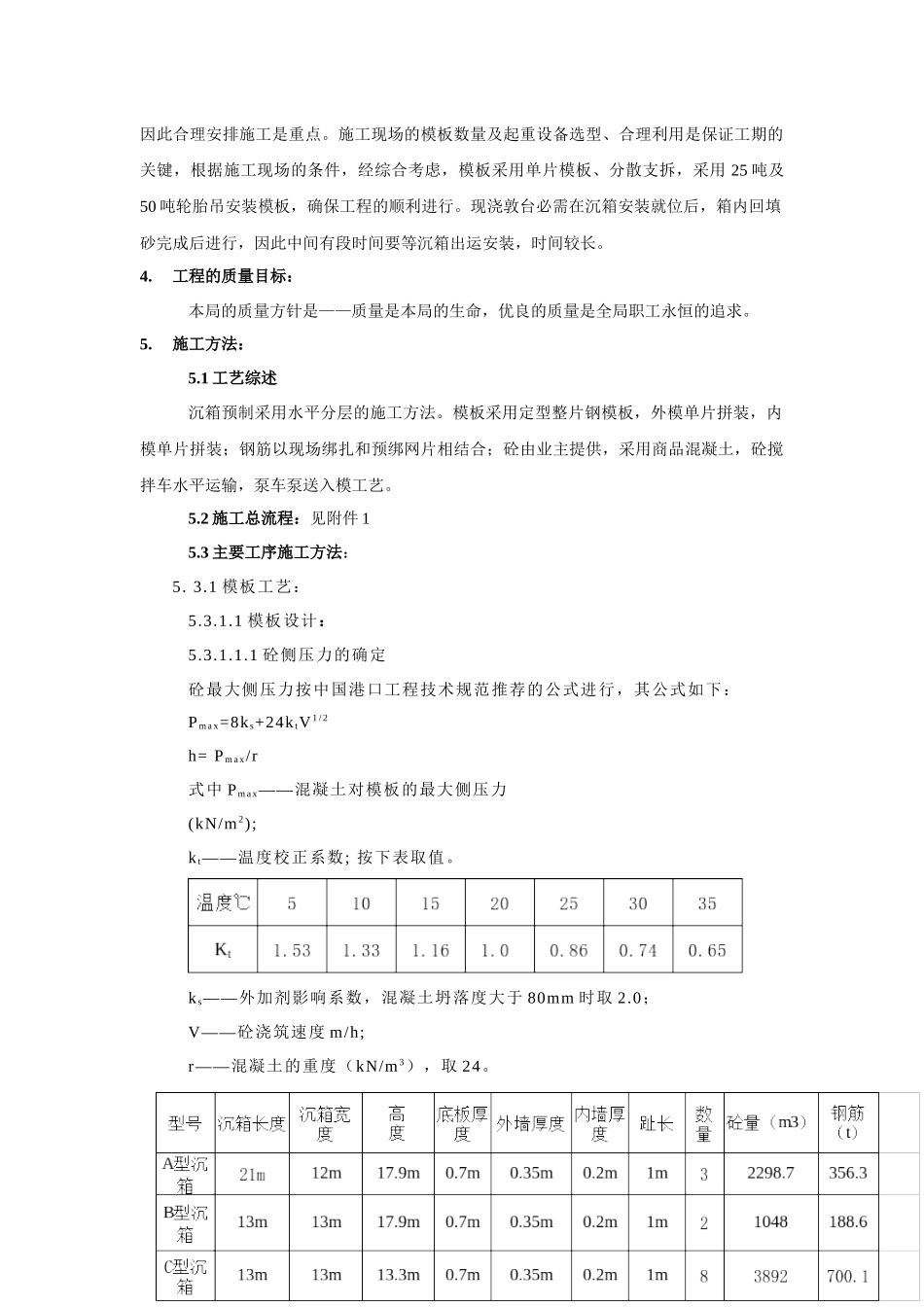

C型沉箱分为4次浇注完成,此沉箱预制工程量大施工周期短,这就要求施工安排要紧凑,因此合理安排施工是重点
施工现场的模板数量及起重设备选型、合理利用是保证工期的关键,根据施工现场的条件,经综合考虑,模板采用单片模板、分散支拆,采用25吨及50吨轮胎吊安装模板,确保工程的顺利进行
现浇敦台必需在沉箱安装就位后,箱内回填砂完成后进行,
