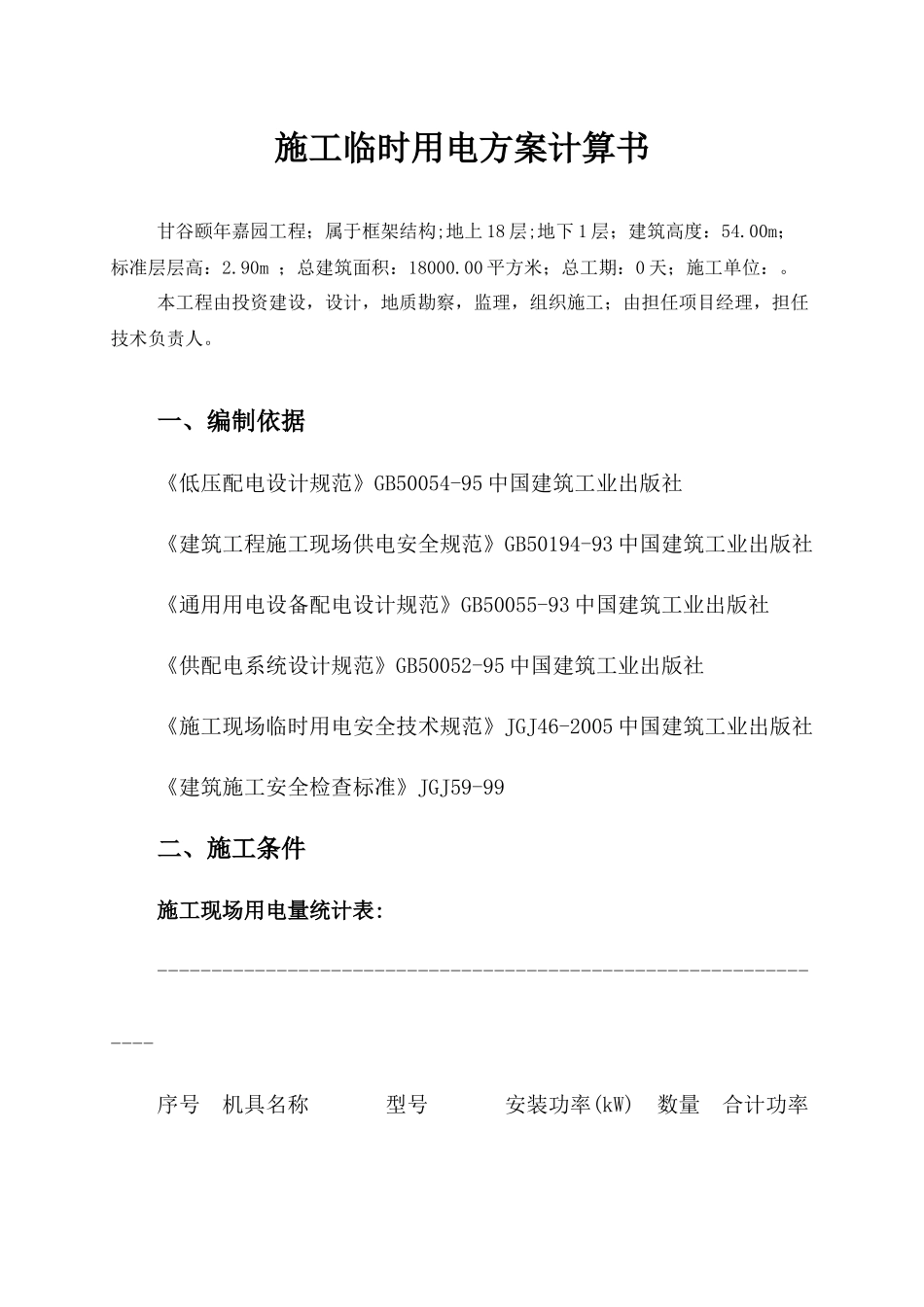

施工临时用电方案计算书甘谷颐年嘉园工程;属于框架结构;地上18层;地下1层;建筑高度:54
00m;标准层层高:2
90m;总建筑面积:18000
00平方米;总工期:0天;施工单位:
本工程由投资建设,设计,地质勘察,监理,组织施工;由担任项目经理,担任技术负责人

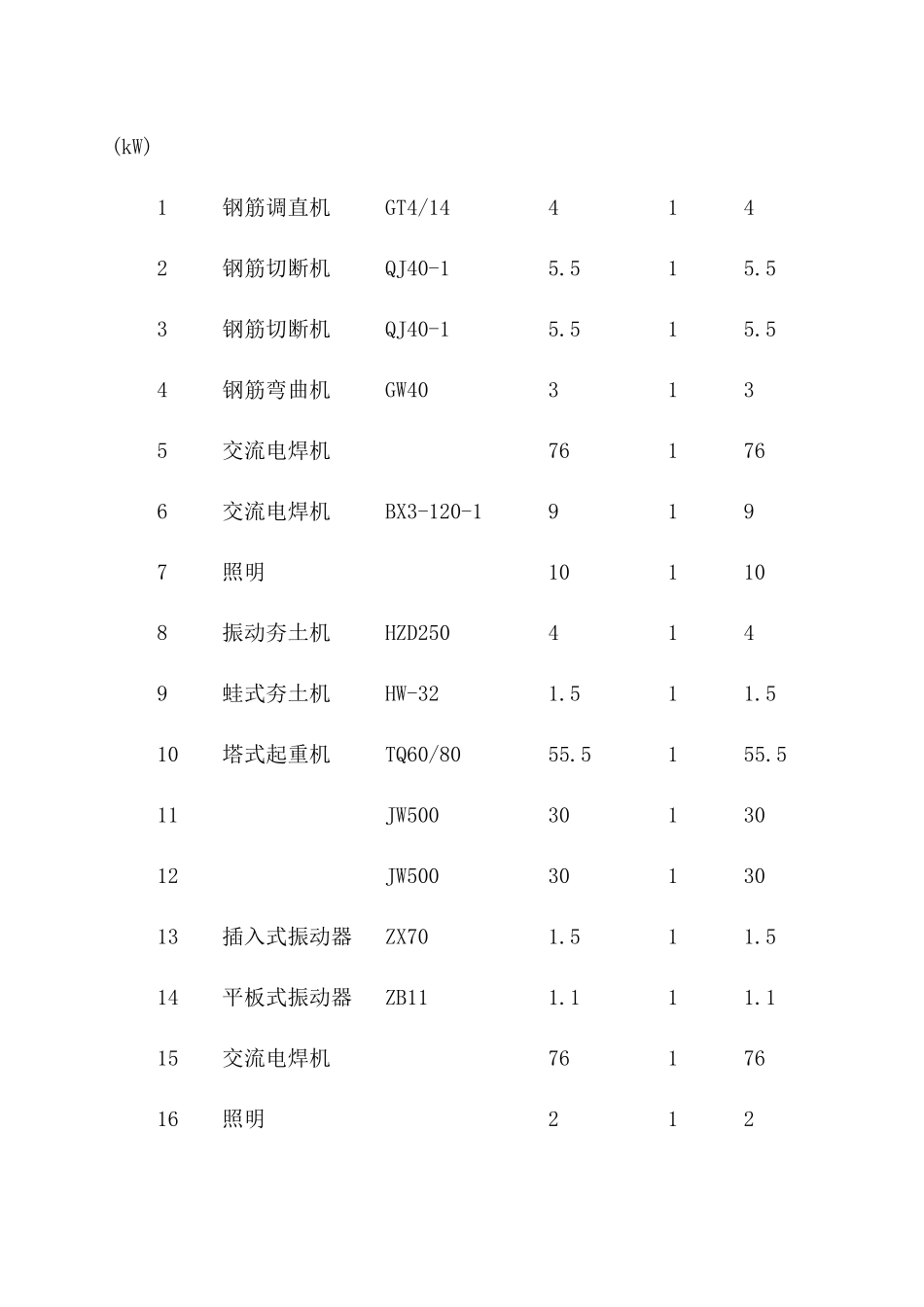

一、编制依据《低压配电设计规范》GB50054-95中国建筑工业出版社《建筑工程施工现场供电安全规范》GB50194-93中国建筑工业出版社《通用用电设备配电设计规范》GB50055-93中国建筑工业出版社《供配电系统设计规范》GB50052-95中国建筑工业出版社《施工现场临时用电安全技术规范》JGJ46-2005中国建筑工业出版社《建筑施工安全检查标准》JGJ59-99二、施工条件施工现场用电量统计表:----------------------------------------------------------------序号机具名称型号安装功率(kW)数量合计功率(kW)1钢筋调直机GT4/144142钢筋切断机QJ40-15
53钢筋切断机QJ40-15
54钢筋弯曲机GW403135交流电焊机761766交流电焊机BX3-120-19197照明101108振动夯土机HZD2504149蛙式夯土机HW-321
510塔式起重机TQ60/8055
511JW5003013012JW5003013013插入式振动器ZX701
514平板式振动器ZB111
115交流电焊机7617616照明21217混凝土输送泵HB-159019018木工圆锯MJ1065

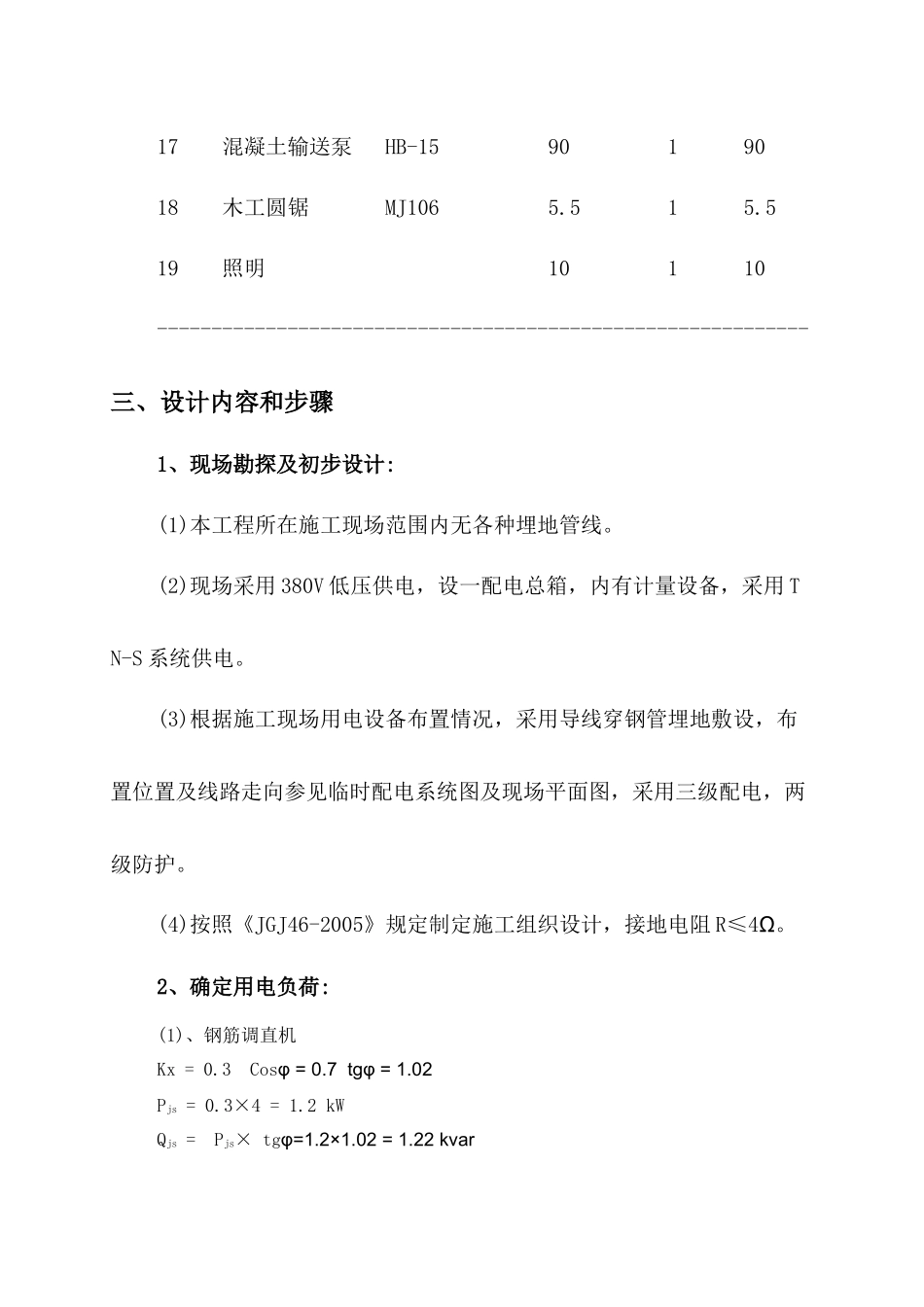

519照明10110------------------------------------------------------------三、设计内容和步骤1、现场勘探及初步设计:(1)本工
