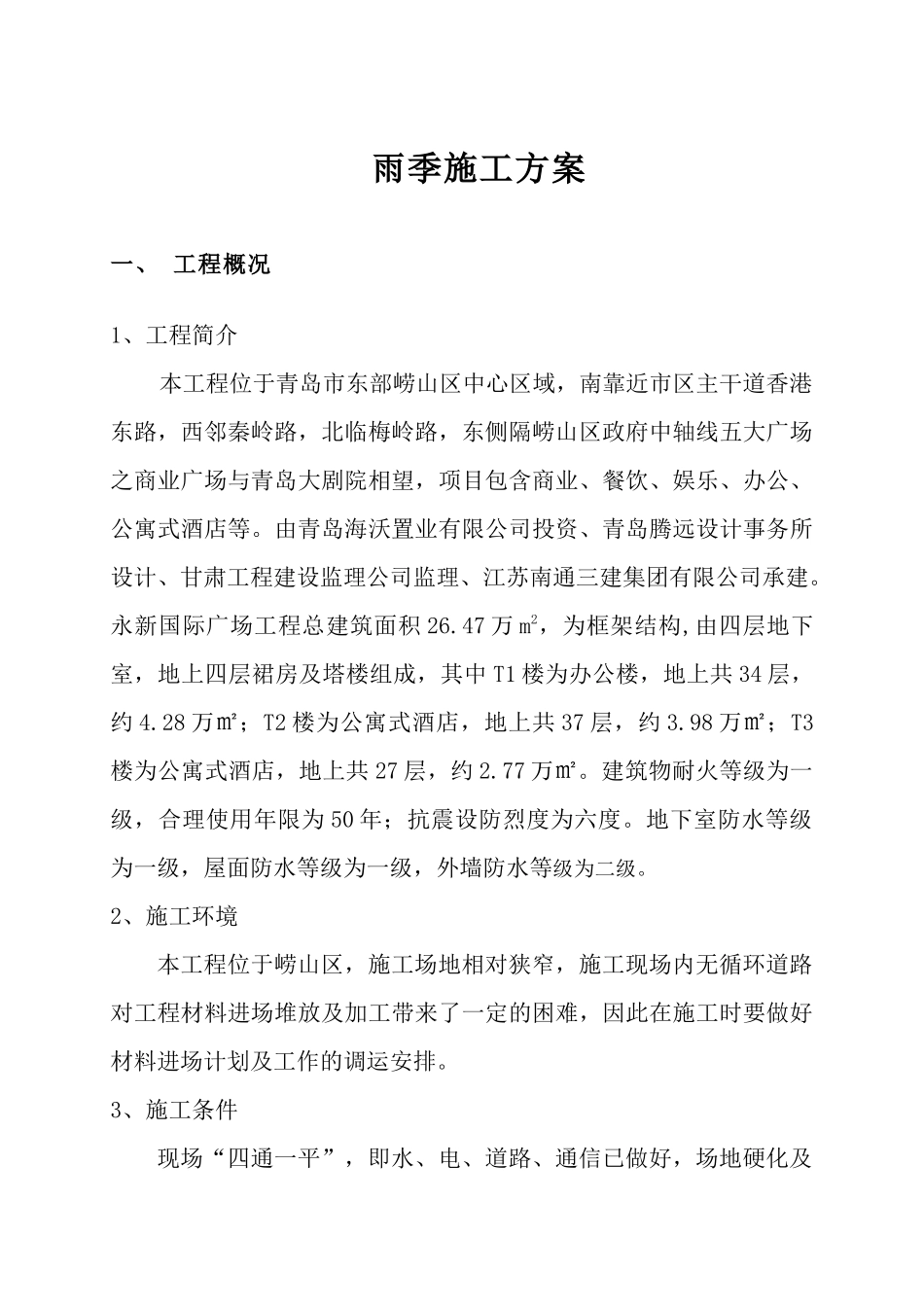

雨季施工方案一、工程概况1、工程简介本工程位于青岛市东部崂山区中心区域,南靠近市区主干道香港东路,西邻秦岭路,北临梅岭路,东侧隔崂山区政府中轴线五大广场之商业广场与青岛大剧院相望,项目包含商业、餐饮、娱乐、办公、公寓式酒店等
由青岛海沃置业有限公司投资、青岛腾远设计事务所设计、甘肃工程建设监理公司监理、江苏南通三建集团有限公司承建
永新国际广场工程总建筑面积26
47万m2,为框架结构,由四层地下室,地上四层裙房及塔楼组成,其中T1楼为办公楼,地上共34层,约4
28万㎡;T2楼为公寓式酒店,地上共37层,约3
98万㎡;T3楼为公寓式酒店,地上共27层,约2
建筑物耐火等级为一级,合理使用年限为50年;抗震设防烈度为六度
地下室防水等级为一级,屋面防水等级为一级,外墙防水等级为二级
2、施工环境本工程位于崂山区,施工场地相对狭窄,施工现场内无循环道路对工程材料进场堆放及加工带来了一定的困难,因此在施工时要做好材料进场计划及工作的调运安排
3、施工条件现场“四通一平”,即水、电、道路、通信已做好,场地硬化及劳力安排,材料已落实好

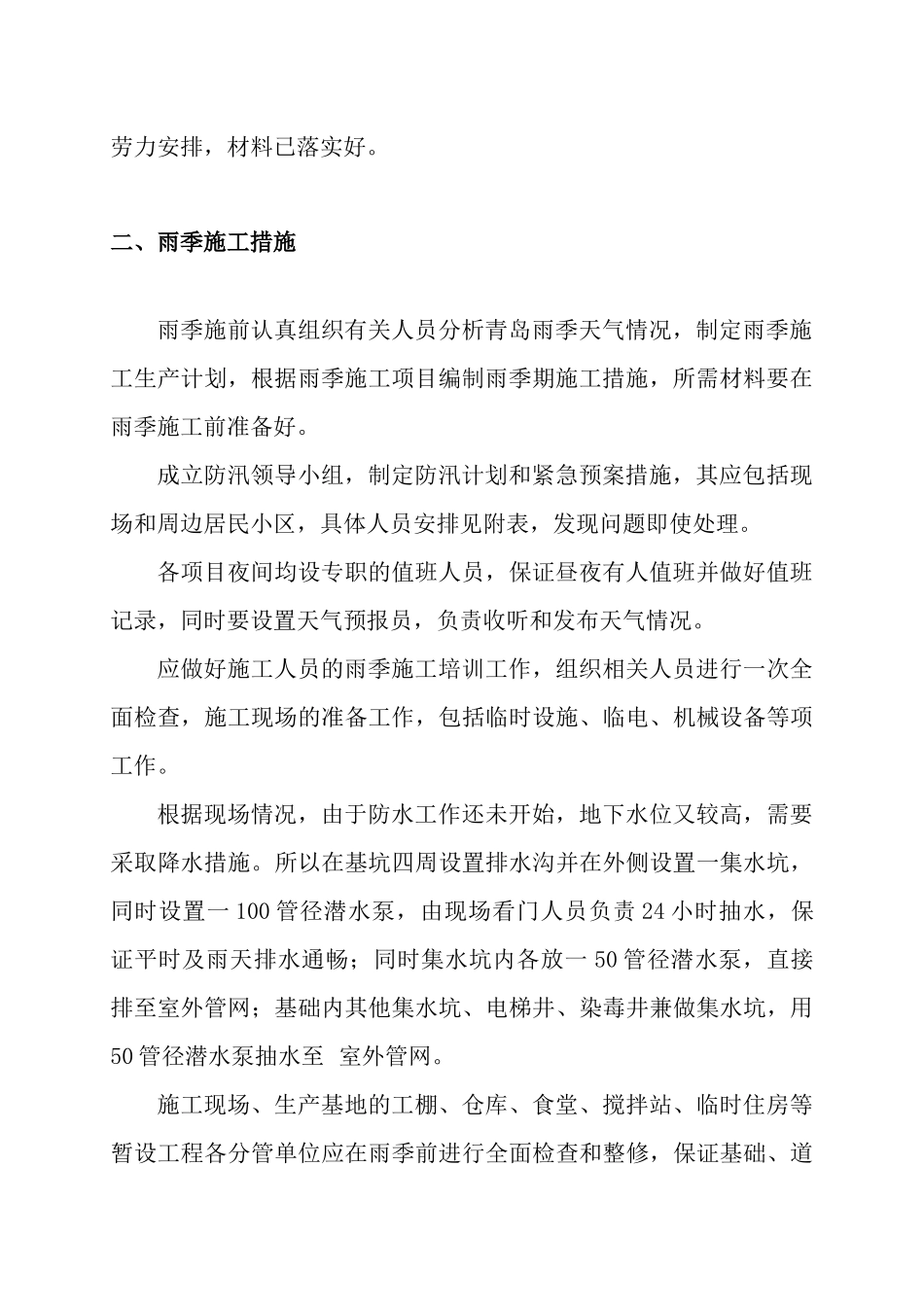

二、雨季施工措施雨季施前认真组织有关人员分析青岛雨季天气情况,制定雨季施工生产计划,根据雨季施工项目编制雨季期施工措施,所需材料要在雨季施工前准备好
成立防汛领导小组,制定防汛计划和紧急预案措施,其应包括现场和周边居民小区,具体人员安排见附表,发现问题即使处理
各项目夜间均设专职的值班人员,保证昼夜有人值班并做好值班记录,同时要设置天气预报员,负责收听和发布天气情况
应做好施工人员的雨季施工培训工作,组织相关人员进行一次全面检查,施工现场的准备工作,包括临时设施、临电、机械设备等项工作
根据现场情况,由于防水工作还未开始,地下水位又较高,需要采取降水措施

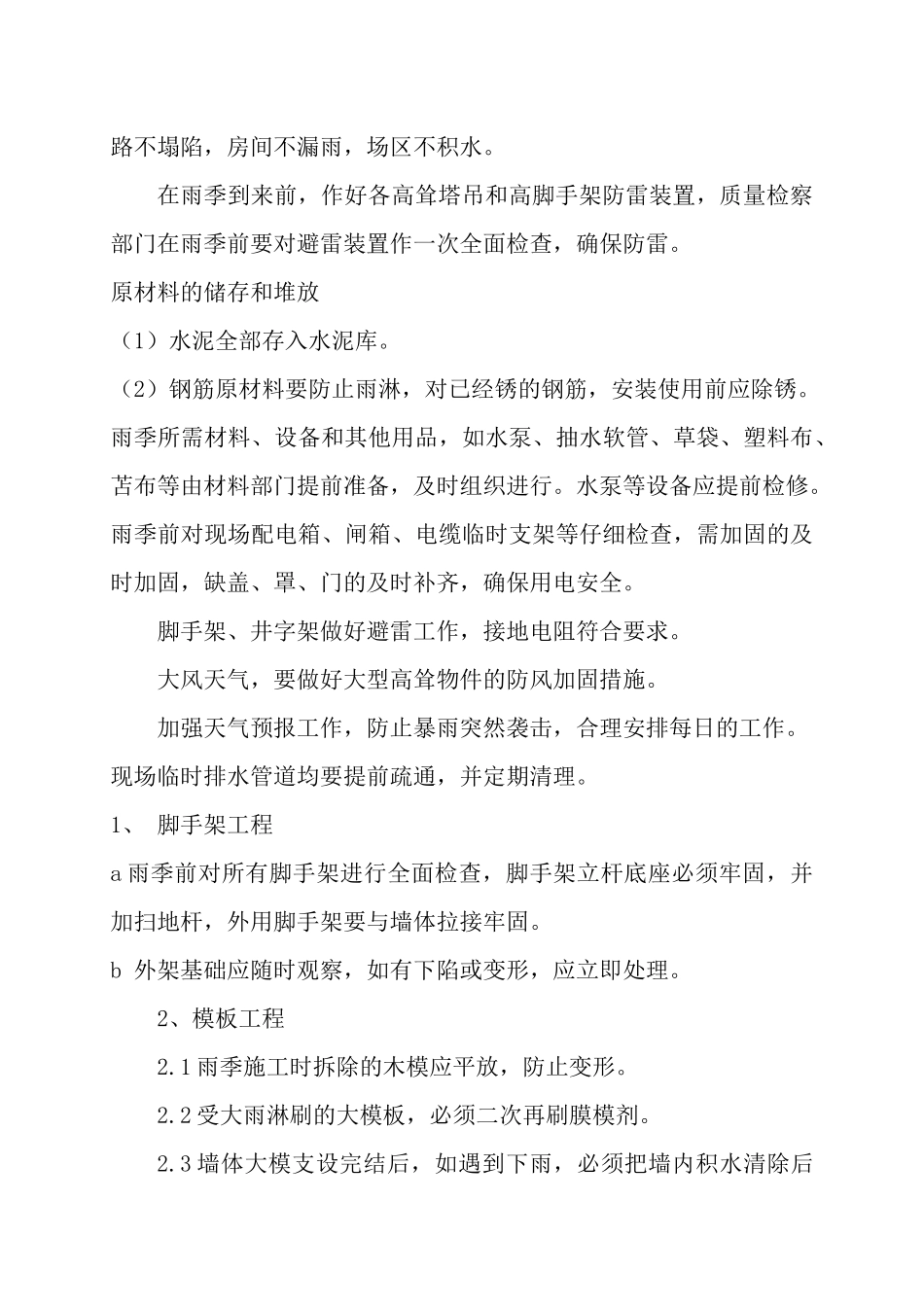

所以在基坑四周设置排水沟并在外侧设置一集水坑,同时设置一100管径潜水泵,由现场看门
