文熙楠苑18X17X16X周进度计划汇报1周进度计划汇报一、上周完成情况1、质量、进度方面1、18X楼完成-2
74米的砼浇筑,基本符合进度计划
2、17X楼完成基础钢筋的85%的钢筋绑扎工程量,比原来计划滞后2天
3、16X楼完成基础钢筋的70%的钢筋绑扎工程量,比原来计划滞后2天
在以后的施工更加增加钢筋施工人员,尽快向原来计划靠近
2、安全、文明施工方面1、完成各工种安全和技术交底及三级教育
2、现场采用网格布覆盖裸土方,及临时交通干道的布置,冲洗台
二、下周进度计划1、质量、进度方面18X、17X、16X楼出土面
2、安全、文明施工方面加强现场用电安全教育,监督各操作工遵守操作规则,杜绝违章操作
3、劳动力安排计划安排塔吊工4人、钢筋工(基础)60人、木工55人、瓦工25人、电工15人、架子工12人、现场电工2人,其他20人,总计193人
三、需要协商的事项1、尽快解决图纸核定单的问题
南京盛嘉建筑安装有限公司2015-5-28水周进度计划汇报一、上周完成情况第1页共26页1、质量、进度方面1-7轴和a-c轴基础土方开挖完成,垫层施工完成,基础钢筋、模板安装完成
二、下周进度计划1、质量进度方面1-7轴基础基坑承台钢筋﹑柱钢筋绑扎完成,模板安装完成
计划8月10日进行基础承台﹑柱混凝土浇筑
3、劳动力安排瓦工
10个;钢筋工10个;木工8个,其他4人,总合32人
三、需要协商的事项余土外远

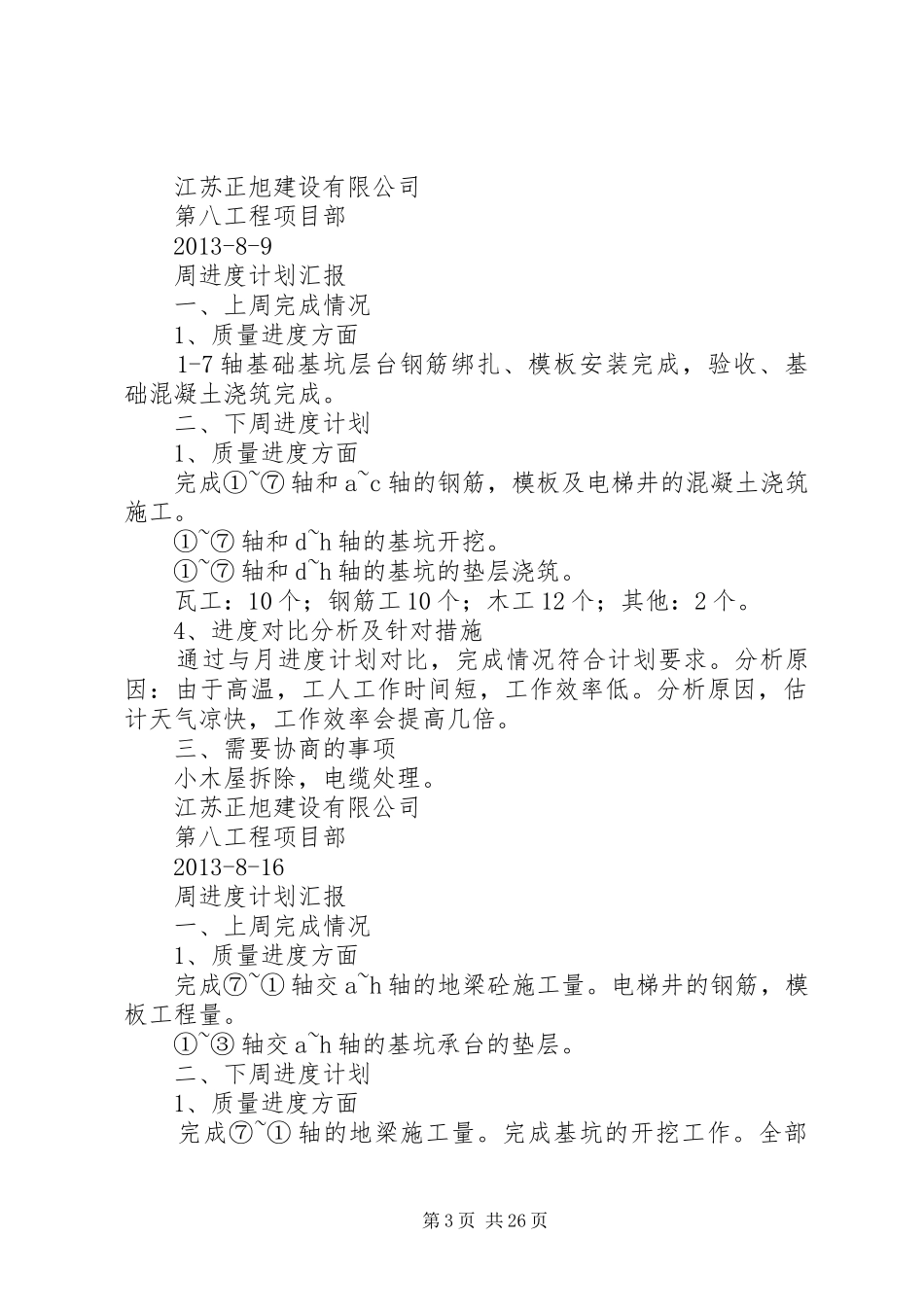

江苏正旭建设有限公司第八项目部2013-8-7周进度计划汇报一、上周完成情况1、质量、进度方面1-7轴和a-c轴基础土方开挖完成,垫层施工完成,基础钢筋、模板安装完成
监理验收完成,准需下一道工序施工
二、下周进度计划1、完成池塘的清淤泥工作,请设计,勘察处理
2、按照设计方案完成池塘的承台施工
3、完成①~⑦轴交Α~c轴的承台浇筑施工量
4、完成浇筑①~⑦轴交Α~c轴的
