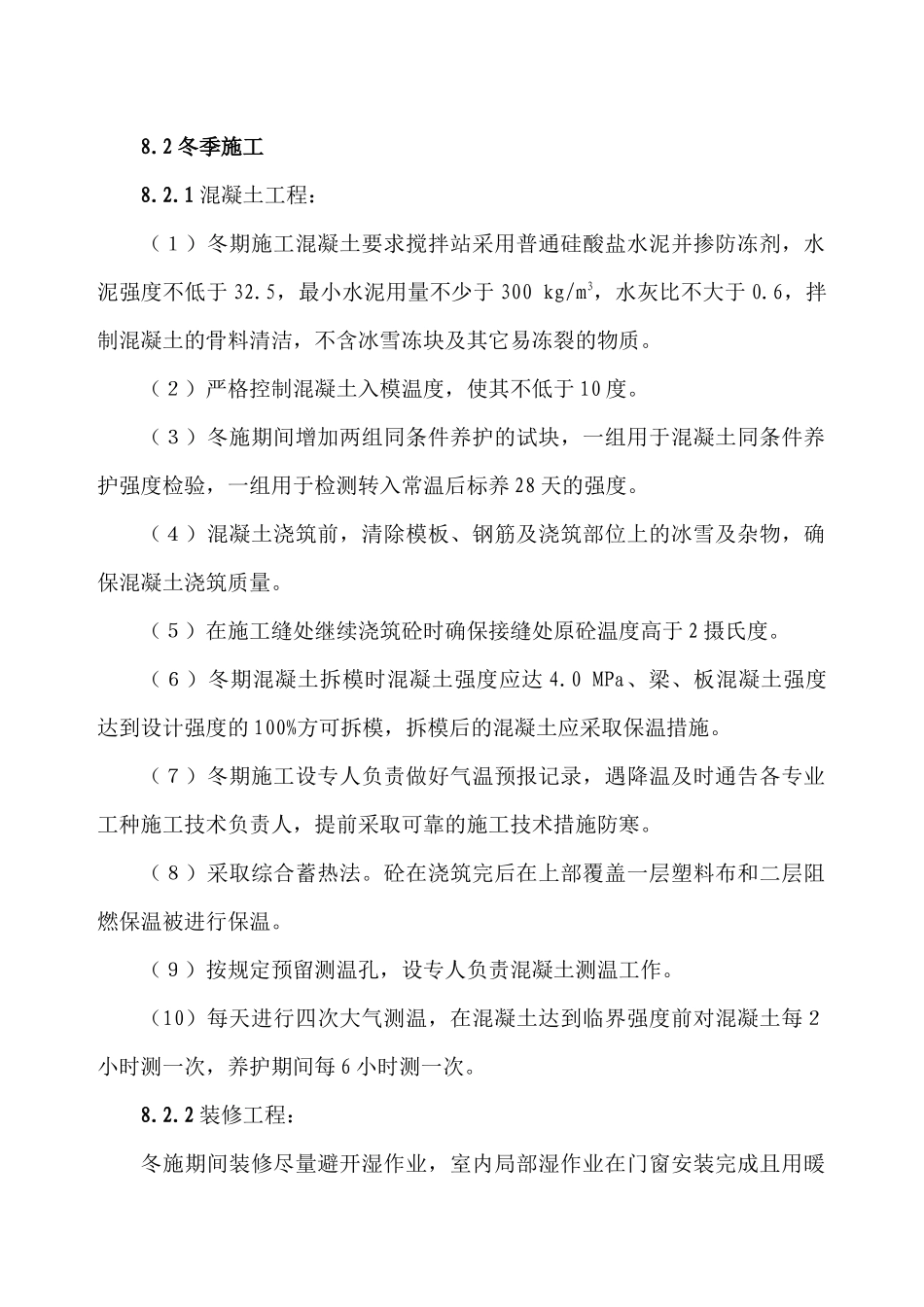

2冬季施工8
1混凝土工程:(1)冬期施工混凝土要求搅拌站采用普通硅酸盐水泥并掺防冻剂,水泥强度不低于32
5,最小水泥用量不少于300kg/m3,水灰比不大于0
6,拌制混凝土的骨料清洁,不含冰雪冻块及其它易冻裂的物质
(2)严格控制混凝土入模温度,使其不低于10度
(3)冬施期间增加两组同条件养护的试块,一组用于混凝土同条件养护强度检验,一组用于检测转入常温后标养28天的强度
(4)混凝土浇筑前,清除模板、钢筋及浇筑部位上的冰雪及杂物,确保混凝土浇筑质量
(5)在施工缝处继续浇筑砼时确保接缝处原砼温度高于2摄氏度
(6)冬期混凝土拆模时混凝土强度应达4
0MPa、梁、板混凝土强度达到设计强度的100%方可拆模,拆模后的混凝土应采取保温措施
(7)冬期施工设专人负责做好气温预报记录,遇降温及时通告各专业工种施工技术负责人,提前采取可靠的施工技术措施防寒
(8)采取综合蓄热法
砼在浇筑完后在上部覆盖一层塑料布和二层阻燃保温被进行保温
(9)按规定预留测温孔,设专人负责混凝土测温工作
(10)每天进行四次大气测温,在混凝土达到临界强度前对混凝土每2小时测一次,养护期间每6小时测一次
2装修工程:冬施期间装修尽量避开湿作业,室内局部湿作业在门窗安装完成且用暖风机取暖后进行

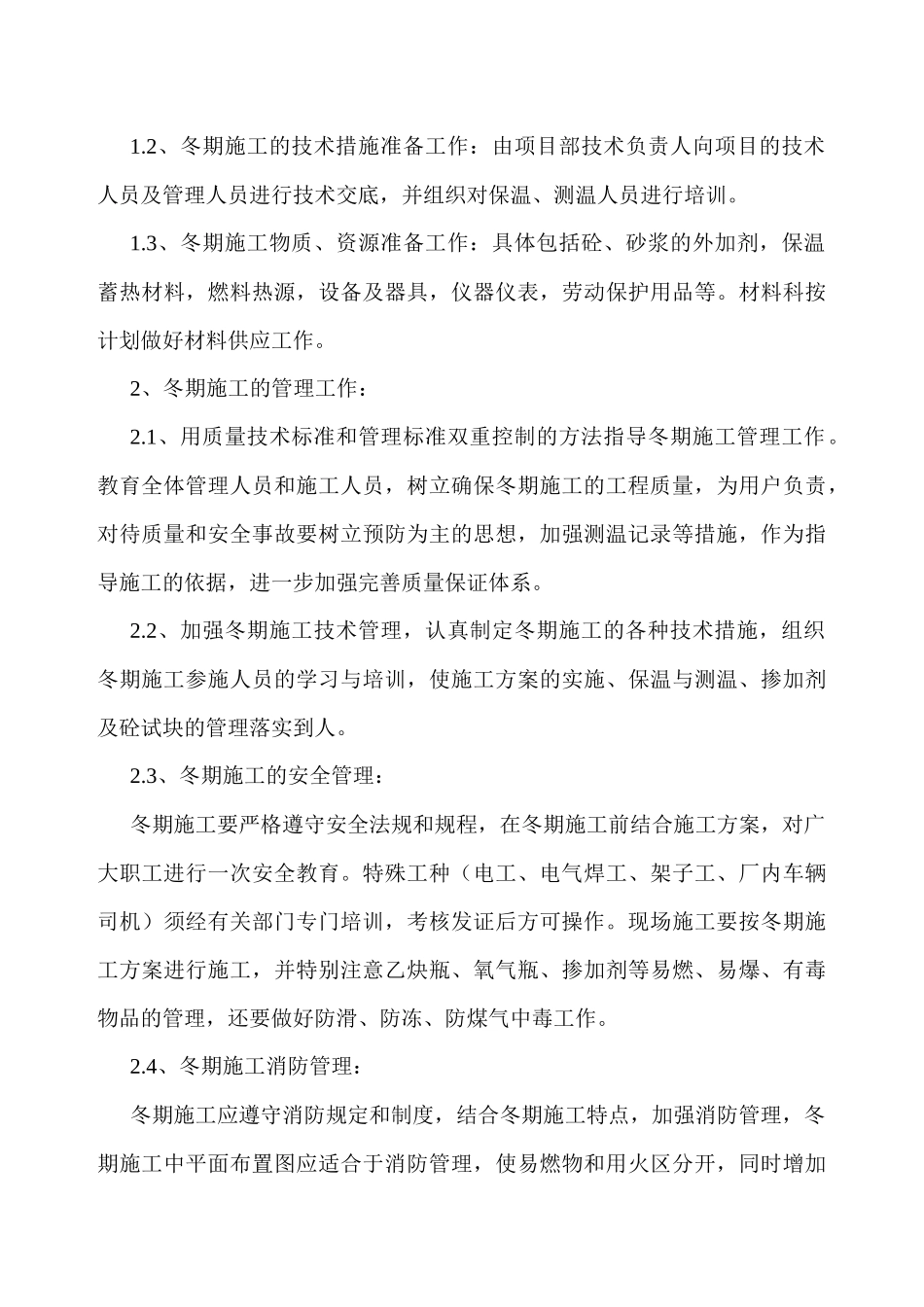

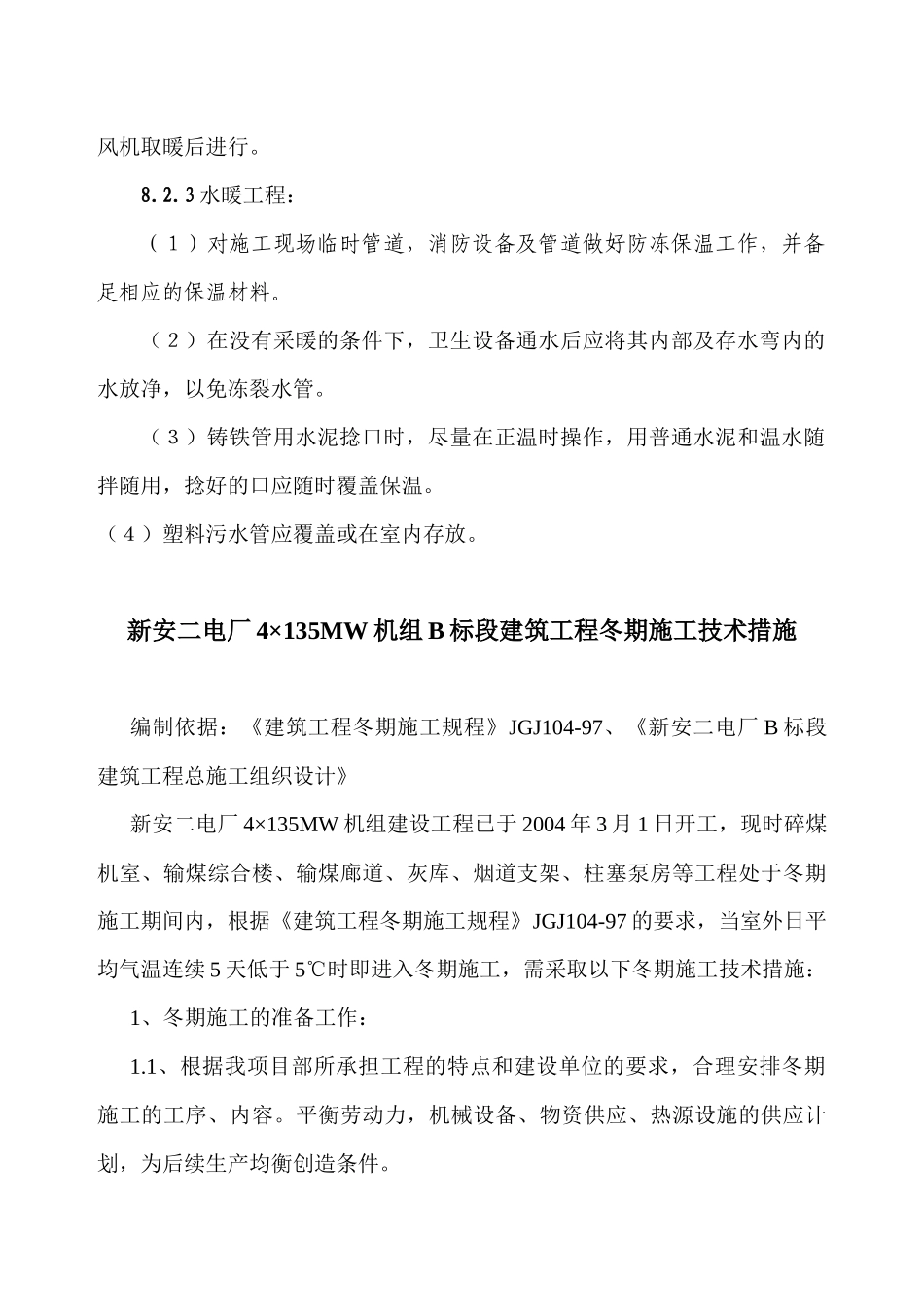

3水暖工程:(1)对施工现场临时管道,消防设备及管道做好防冻保温工作,并备足相应的保温材料
(2)在没有采暖的条件下,卫生设备通水后应将其内部及存水弯内的水放净,以免冻裂水管
(3)铸铁管用水泥捻口时,尽量在正温时操作,用普通水泥和温水随拌随用,捻好的口应随时覆盖保温
(4)塑料污水管应覆盖或在室内存放
新安二电厂4×135MW机组B标段建筑工程冬期施工技术措施编制依据:《建筑工程冬期施工规程》JGJ104-97、《新安二电厂B标段建筑工程总施工组织设计》新安二电厂4×135MW机组建
