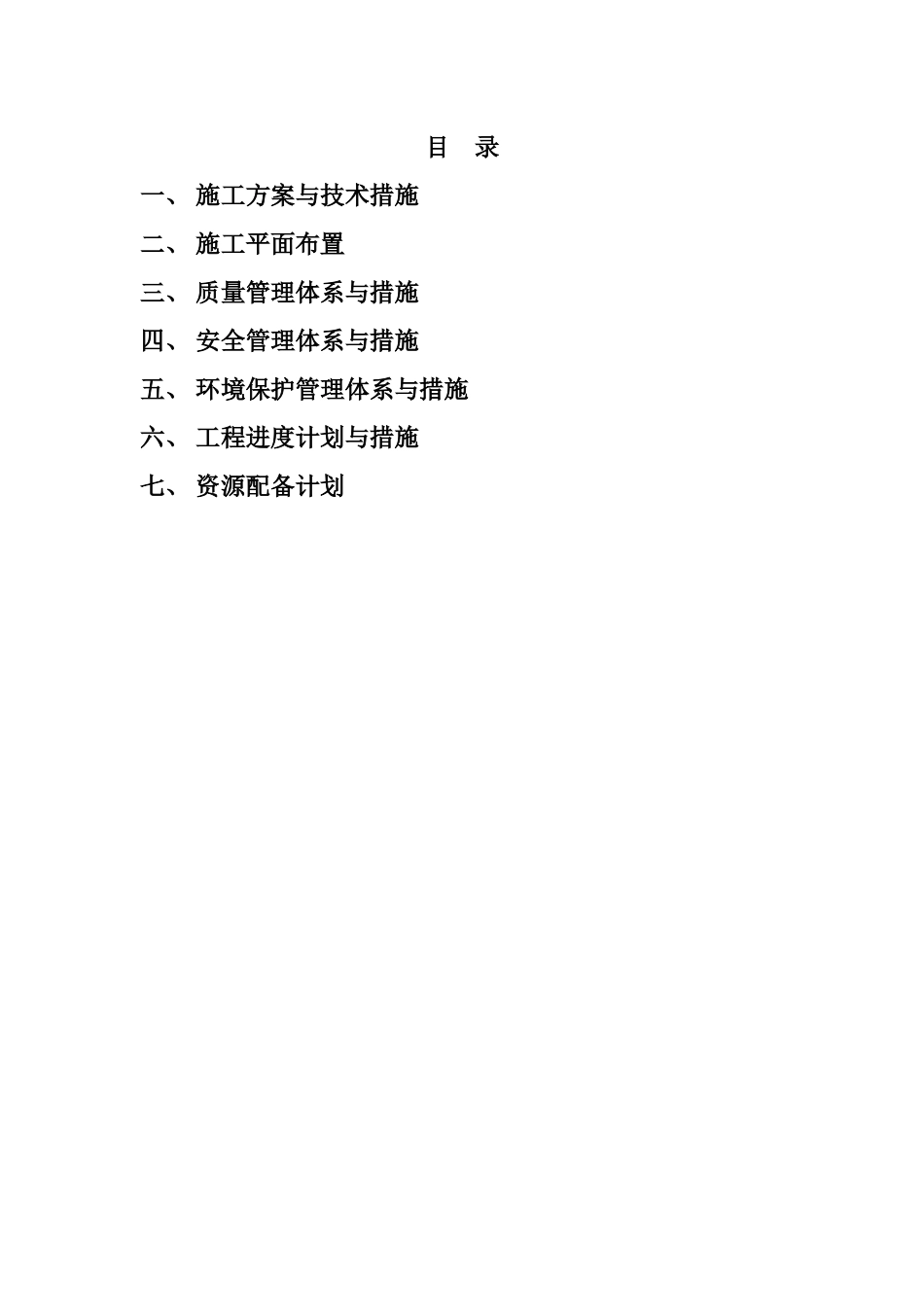

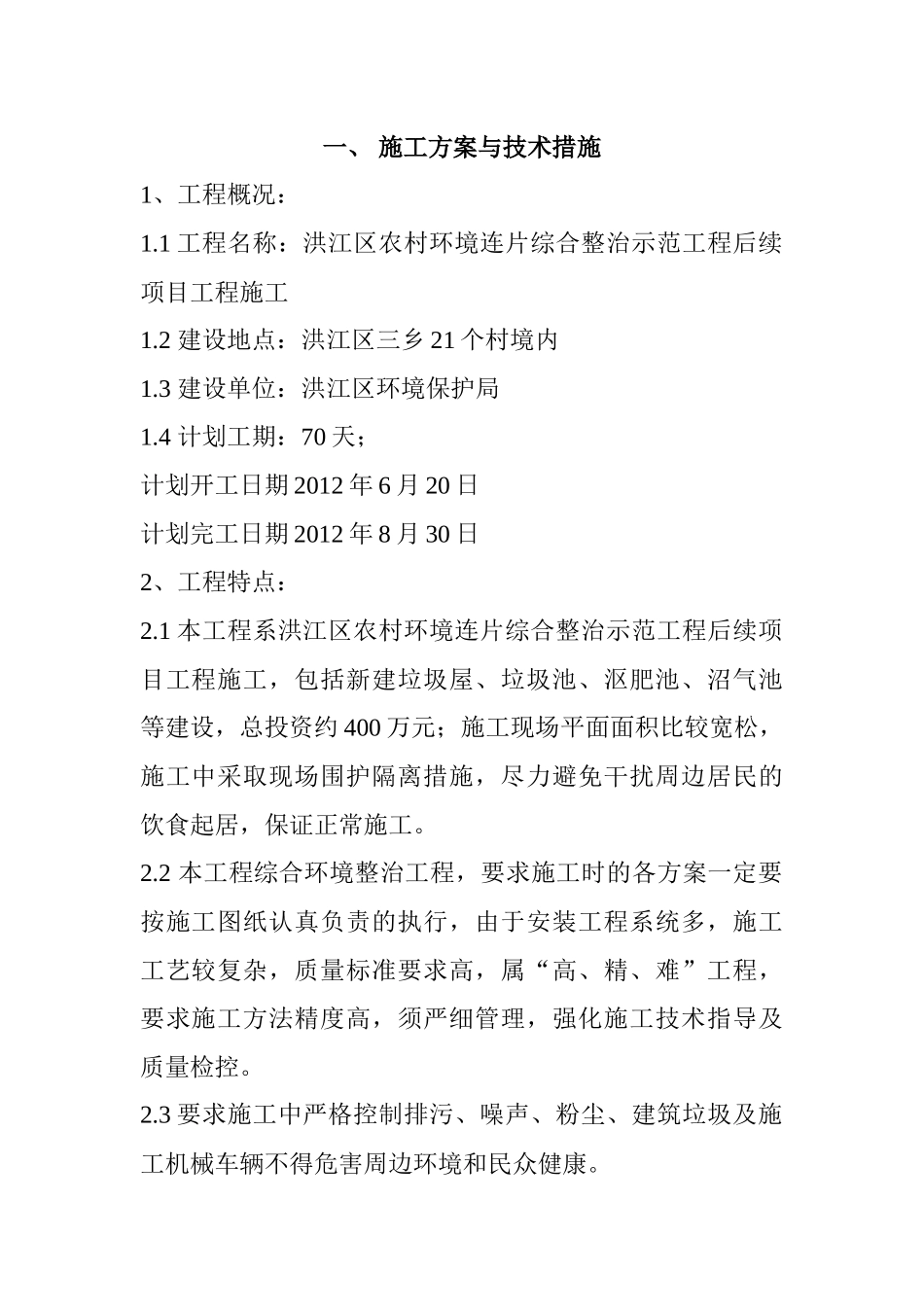

目录一、施工方案与技术措施二、施工平面布置三、质量管理体系与措施四、安全管理体系与措施五、环境保护管理体系与措施六、工程进度计划与措施七、资源配备计划一、施工方案与技术措施1、工程概况:1
1工程名称:洪江区农村环境连片综合整治示范工程后续项目工程施工1
2建设地点:洪江区三乡21个村境内1
3建设单位:洪江区环境保护局1
4计划工期:70天;计划开工日期2012年6月20日计划完工日期2012年8月30日2、工程特点:2
1本工程系洪江区农村环境连片综合整治示范工程后续项目工程施工,包括新建垃圾屋、垃圾池、沤肥池、沼气池等建设,总投资约400万元;施工现场平面面积比较宽松,施工中采取现场围护隔离措施,尽力避免干扰周边居民的饮食起居,保证正常施工
2本工程综合环境整治工程,要求施工时的各方案一定要按施工图纸认真负责的执行,由于安装工程系统多,施工工艺较复杂,质量标准要求高,属“高、精、难”工程,要求施工方法精度高,须严细管理,强化施工技术指导及质量检控
3要求施工中严格控制排污、噪声、粉尘、建筑垃圾及施工机械车辆不得危害周边环境和民众健康

4工程量较大,施工期较紧,本工程工期为70日历天;自然条件及施工条件较好,便于组织优势队伍展开流水施工
3、工程建设目标:根据招标文件的要求和本工程的重要性,本工程项目的综合目标包括以下方面:3
1质量目标:合格及以上
2工期目标:根据我公司的实力、业主的要求以及以前做类似工程的经验
我们公司将确保在规定工期70日历天内完成本工程所承包的所有任务
3安全目标:确保无重伤及其以上事故,轻伤负伤频率控制在1%以内
4环保及文明目标:严格按照ISO14000环保认证体系标准和业主方的相关具体要求采取合理的施工
我们将根据我公司标准形象及当地职能部门的相关要求进行现场形象设计,使本工程成为我公司在环境保护、文明施工和形象方
