路基土石方工程项目施工方案一、路基土石方工程1

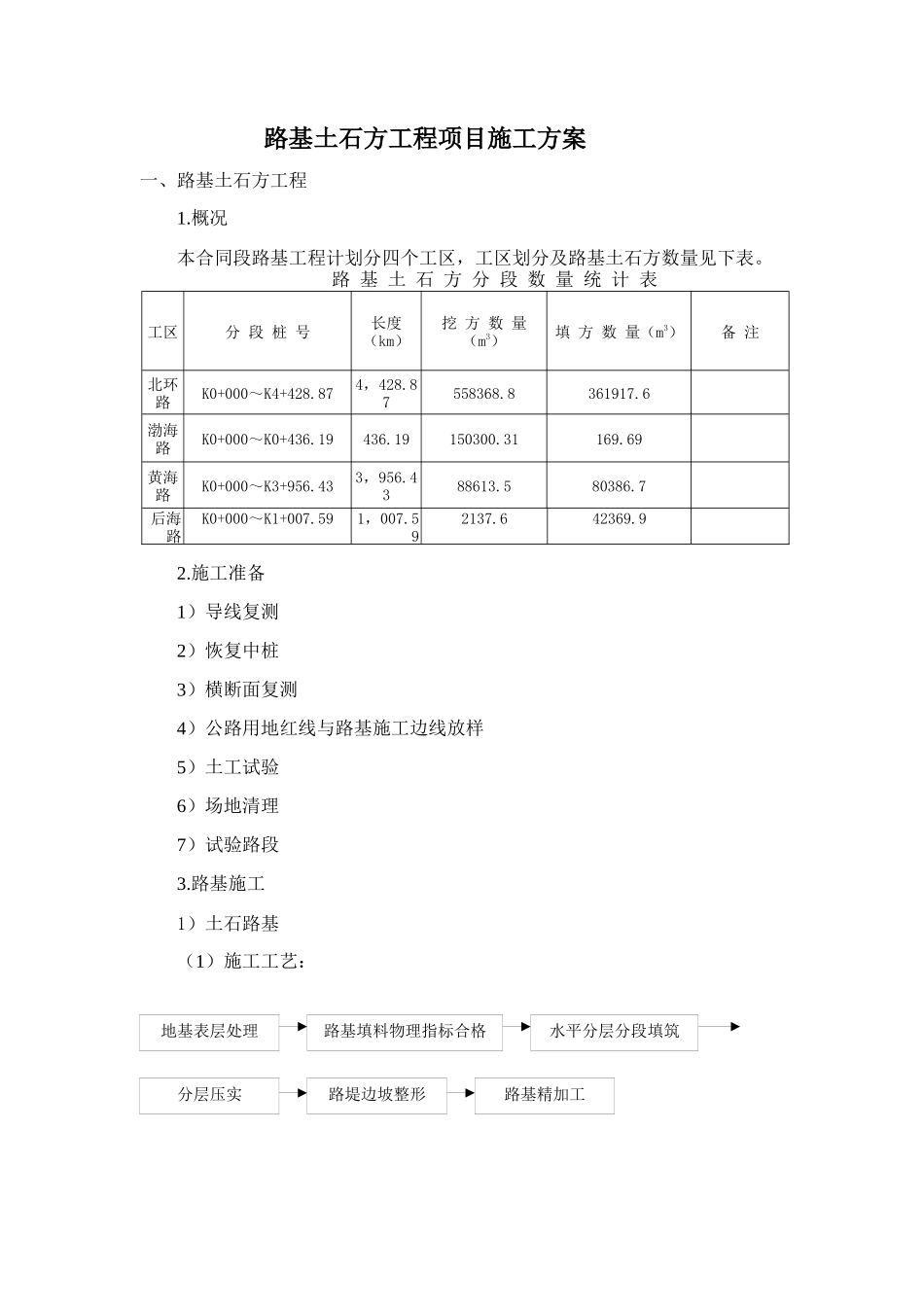

概况本合同段路基工程计划分四个工区,工区划分及路基土石方数量见下表
路基土石方分段数量统计表工区分段桩号长度(km)挖方数量(m3)填方数量(m3)备注北环路K0+000~K4+428
874,428
87558368
8361917
6渤海路K0+000~K0+436
19150300
69黄海路K0+000~K3+956
433,956
4388613
580386
7后海路K0+000~K1+007
591,007
592137
642369
施工准备1)导线复测2)恢复中桩3)横断面复测4)公路用地红线与路基施工边线放样5)土工试验6)场地清理7)试验路段3

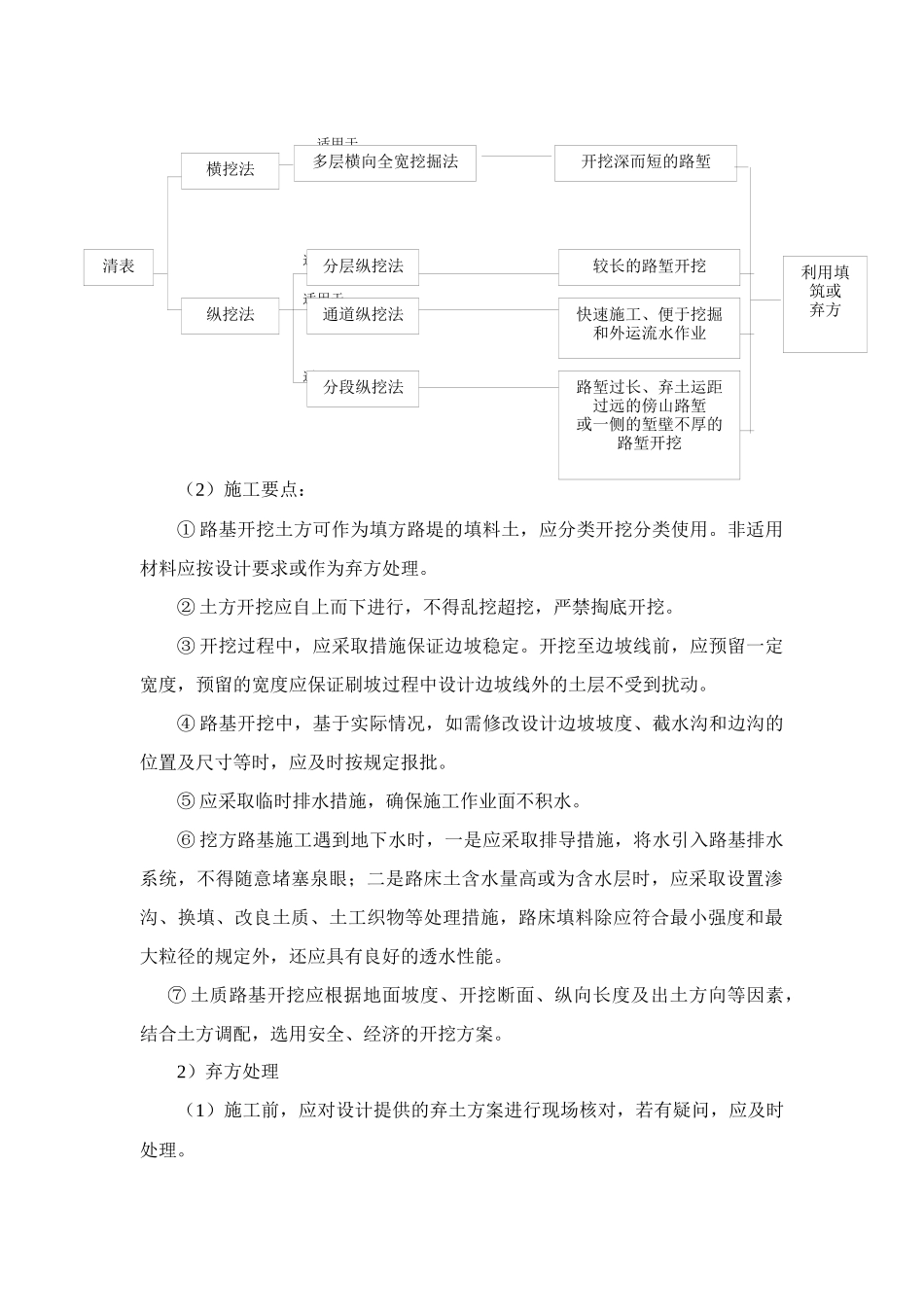

路基施工1)土石路基(1)施工工艺:地基表层处理路基填料物理指标合格水平分层分段填筑分层压实路堤边坡整形路基精加工(2)施工要点:①天然土石混合料中,中硬、硬质石料的最大粒径不得大于压实层厚的2/3
石料为强风化石料或软质石料时,其CBR值应符合规范要求,石料最大粒径不得大于压实层厚
②基底处理应满足规范要求,在陡、斜坡地段,土石路基靠山一侧按设计要求作好排水和防渗处理
③施工前,应根据土石混合料的类别分别进行试验路段施工,确定能达到最大压实干密度的松铺厚度、压实机械型号及组合、压实速度及压实遍数、沉降差等参数
④压实后透水性差异大的土石混合材料,应分层或分段填筑,不宜纵向分幅填筑
2)高填方路基(1)施工工艺:(2)施工要点:①高度重视地下水及地表水对路基稳定性的影响,采取排水措施
②覆盖层较浅的岩石地基,应清除覆盖层③基底承载力应满足设计要求
特殊地段或承载力不足的地基按设计要求进行处理
④施工中应按设计要求预留路堤高度与宽度,并进行动态监控
⑤施工过程中加强沉降与稳定的观测,按照设计要求控制填筑速率

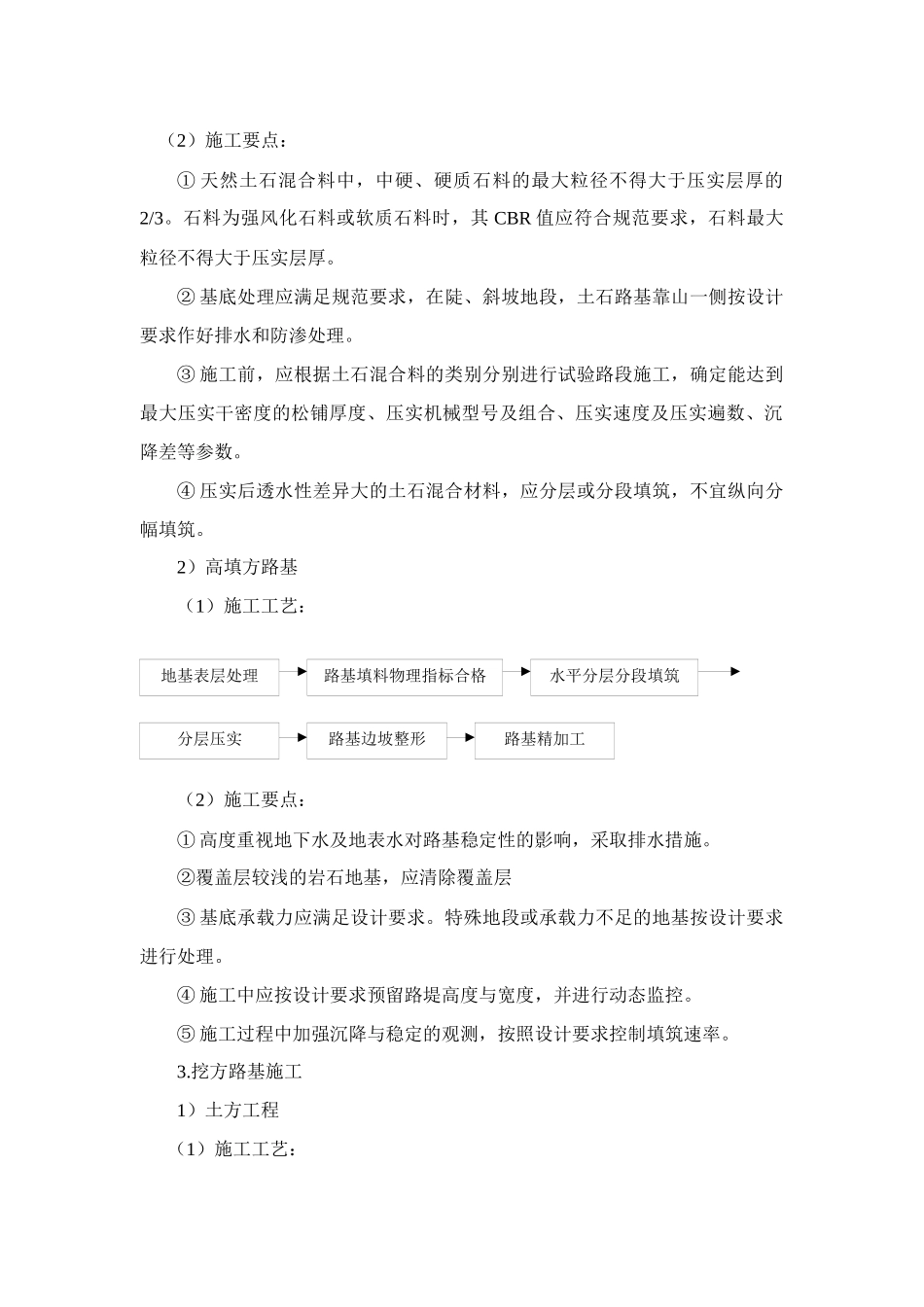

挖方路基施工1)土方工程
