基坑支护及土方专项施工方案一、工程概况银座大厦工程位于庆春路与建国路交叉口东北角地块,处于醋坊巷与商业银行(待建)之间
建设单位为杭州银座房地产开发有限公司,设计单位为杭州浙华建筑设计事务所
本工程全部是框架剪力墙结构,上部楼板为现浇板,工程总建筑面积30773平方米,总用地面积4035平方米
本工程地下室为两层,其中地下一层有夹层,地上部分裙房为三层,部分二层,裙房以上为20层,建成后总建筑高度98米
檐口标高为93
00标高相当于黄海标高8
250,室内外高差0
该工程建筑平面为矩形,围护桩内基坑平面尺寸约为68mx50m,占地面积约3400m2
基坑开挖深度11米左右
基坑围护采用φ800钻孔灌注桩结合两道钢筋砼内支撑挡土,排桩间穿插φ700素砼桩止水,桩间的中心距为1100mm(详见基坑围护方案)
基坑围护方案由杭州市勘测设计院设计
二、工程地质条件根据浙江泛华工程有限责任公司勘察院提供的地质勘察报告显示,自然地坪标高约为6
700米,±0
00相当于黄海标高8
250米,地下室挖土深度在12米左右,基坑围护按杭州市勘测设计研究院方案确定
根据浙江泛华工程有限责任公司勘察院的勘察报告,我项目部在基坑开挖范围内共涉及八层土质,具体内容如下:①-1杂填土:灰、灰黄色,稍湿~湿,含较多的生活垃圾及建筑垃圾
①-2塘泥:灰色,饱和,有臭味,含较多的腐植物及有机物
②粉质粘土:灰黄、浅灰色,饱和,软塑~可塑状态,含氧化物及云母片,局部为粉质粘土
③-1砂质粉土:黄灰、浅灰色,饱和,稍密状态,含较多的云母片,局部夹砂,有一定的层理性
③-2粉砂:灰色,饱和,稍密~中密状态,含云母片,局部夹砂质粉土
③-3粘质粉土:灰色,饱和,稍密状态,含云母片,局部夹淤泥质粉质粘土层理发育

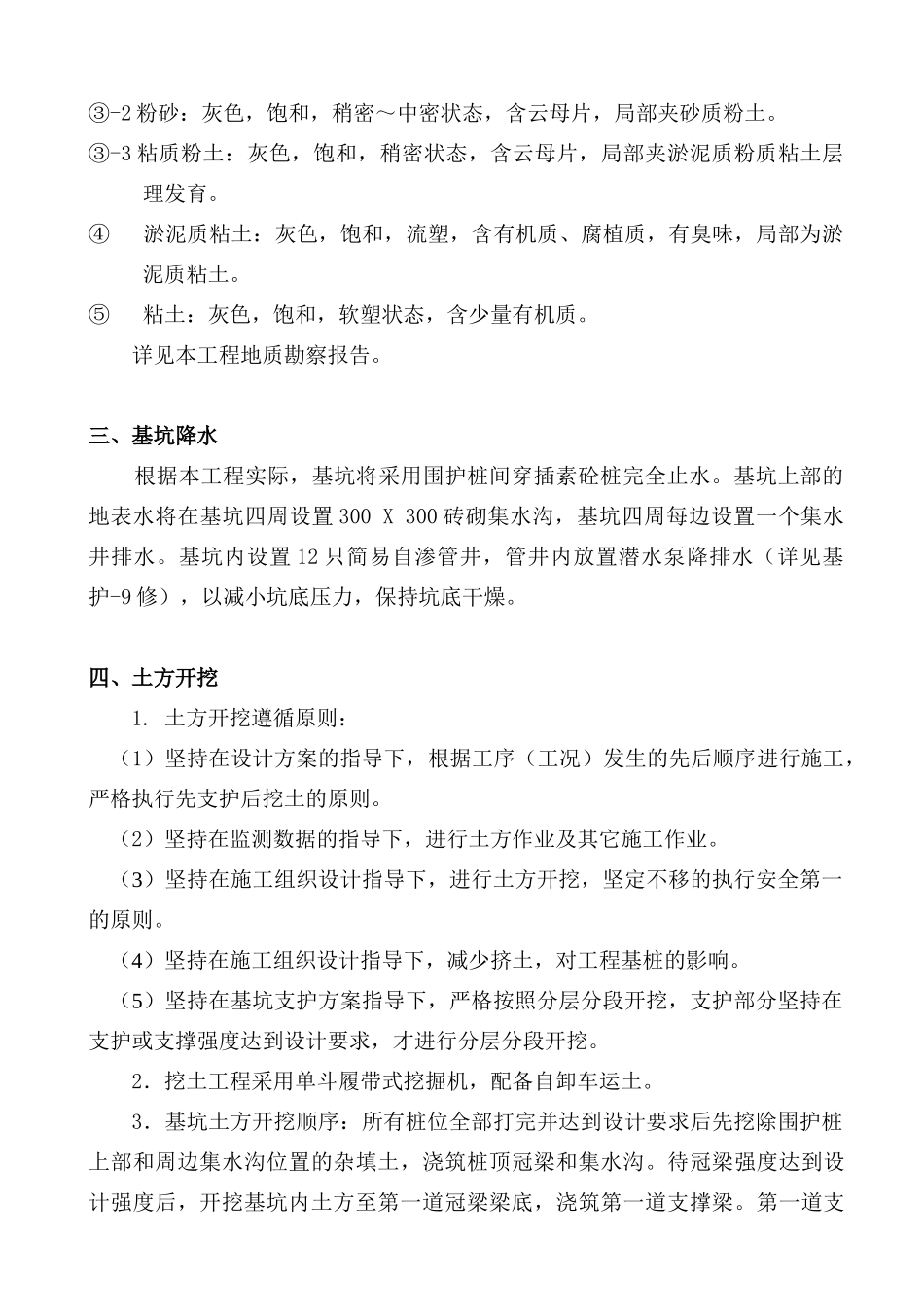

④淤泥质粘土:灰色,饱和,流塑,含有机质、腐植质,有臭味,局部为淤泥质粘土
