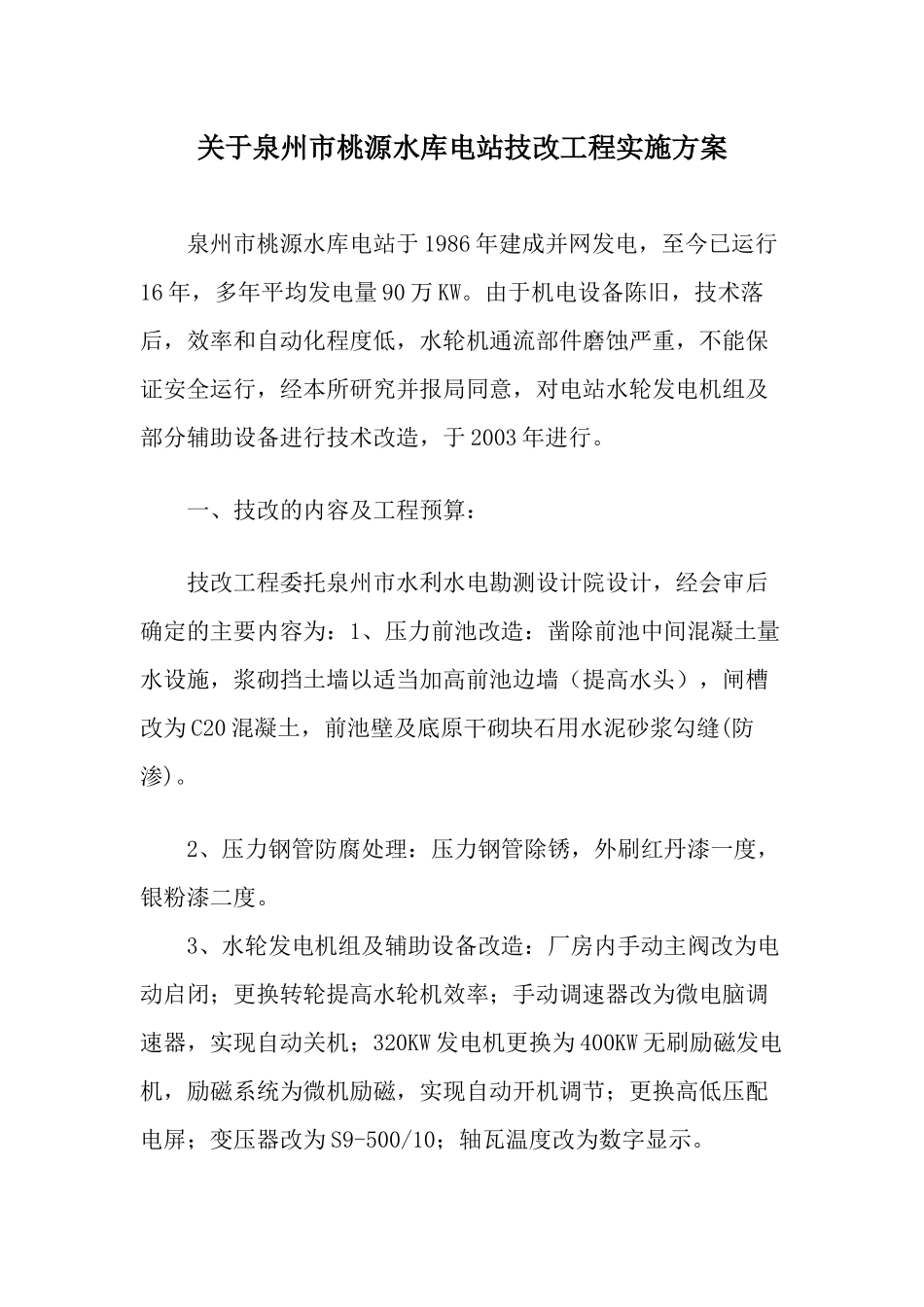

关于泉州市桃源水库电站技改工程实施方案泉州市桃源水库电站于1986年建成并网发电,至今已运行16年,多年平均发电量90万KW
由于机电设备陈旧,技术落后,效率和自动化程度低,水轮机通流部件磨蚀严重,不能保证安全运行,经本所研究并报局同意,对电站水轮发电机组及部分辅助设备进行技术改造,于2003年进行
一、技改的内容及工程预算:技改工程委托泉州市水利水电勘测设计院设计,经会审后确定的主要内容为:1、压力前池改造:凿除前池中间混凝土量水设施,浆砌挡土墙以适当加高前池边墙(提高水头),闸槽改为C20混凝土,前池壁及底原干砌块石用水泥砂浆勾缝(防渗)

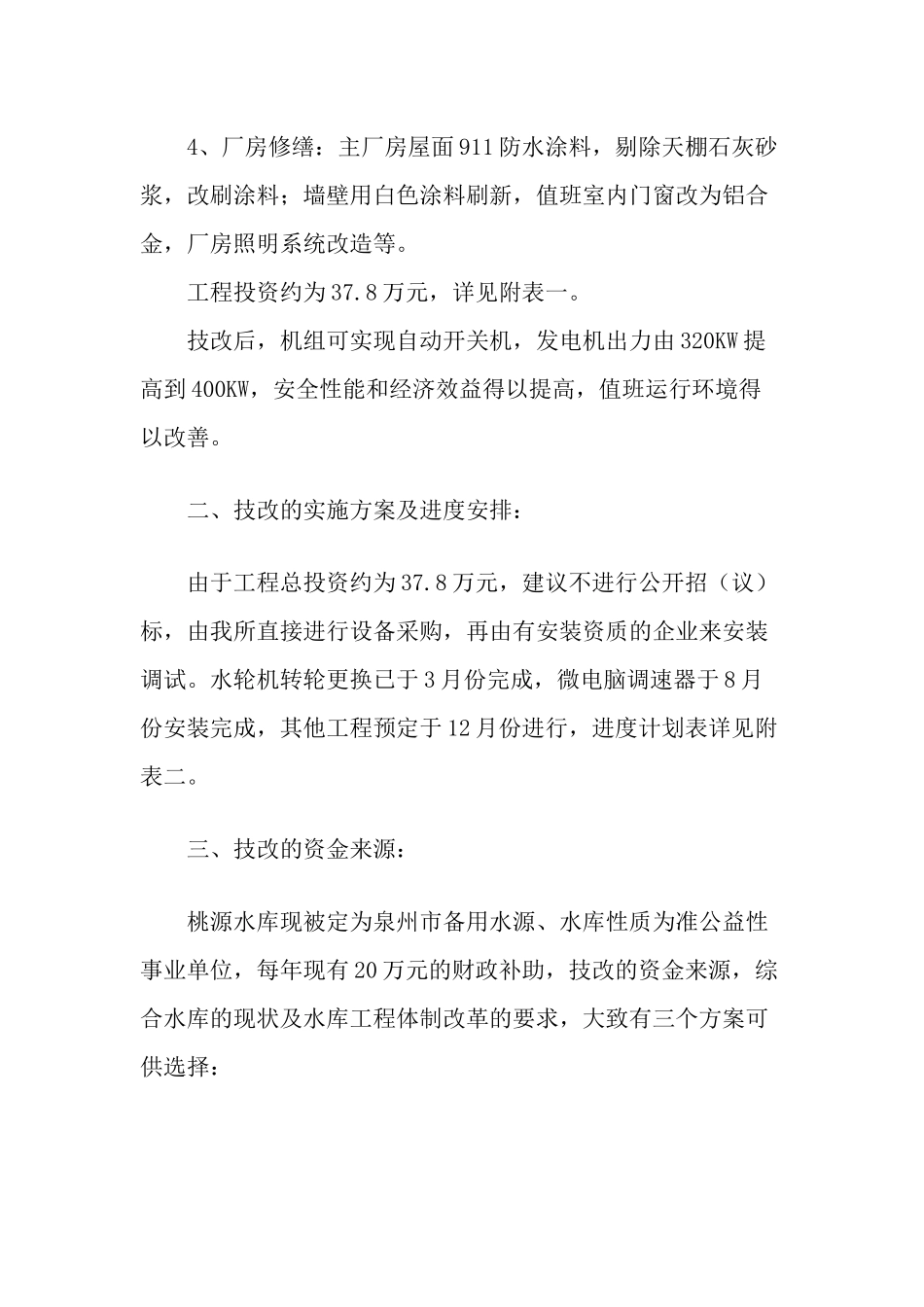

2、压力钢管防腐处理:压力钢管除锈,外刷红丹漆一度,银粉漆二度
3、水轮发电机组及辅助设备改造:厂房内手动主阀改为电动启闭;更换转轮提高水轮机效率;手动调速器改为微电脑调速器,实现自动关机;320KW发电机更换为400KW无刷励磁发电机,励磁系统为微机励磁,实现自动开机调节;更换高低压配电屏;变压器改为S9-500/10;轴瓦温度改为数字显示
4、厂房修缮:主厂房屋面911防水涂料,剔除天棚石灰砂浆,改刷涂料;墙壁用白色涂料刷新,值班室内门窗改为铝合金,厂房照明系统改造等
工程投资约为37
8万元,详见附表一
技改后,机组可实现自动开关机,发电机出力由320KW提高到400KW,安全性能和经济效益得以提高,值班运行环境得以改善
二、技改的实施方案及进度安排:由于工程总投资约为37
8万元,建议不进行公开招(议)标,由我所直接进行设备采购,再由有安装资质的企业来安装调试
水轮机转轮更换已于3月份完成,微电脑调速器于8月份安装完成,其他工程预定于12月份进行,进度计划表详见附表二
三、技改的资金来源:桃源水库现被定为泉州市备用水源、水库性质为准公益性事业单位,每年现有20万元的财政补助,技改的资金来源,综合水库的现状及水库工程体制改革的要
