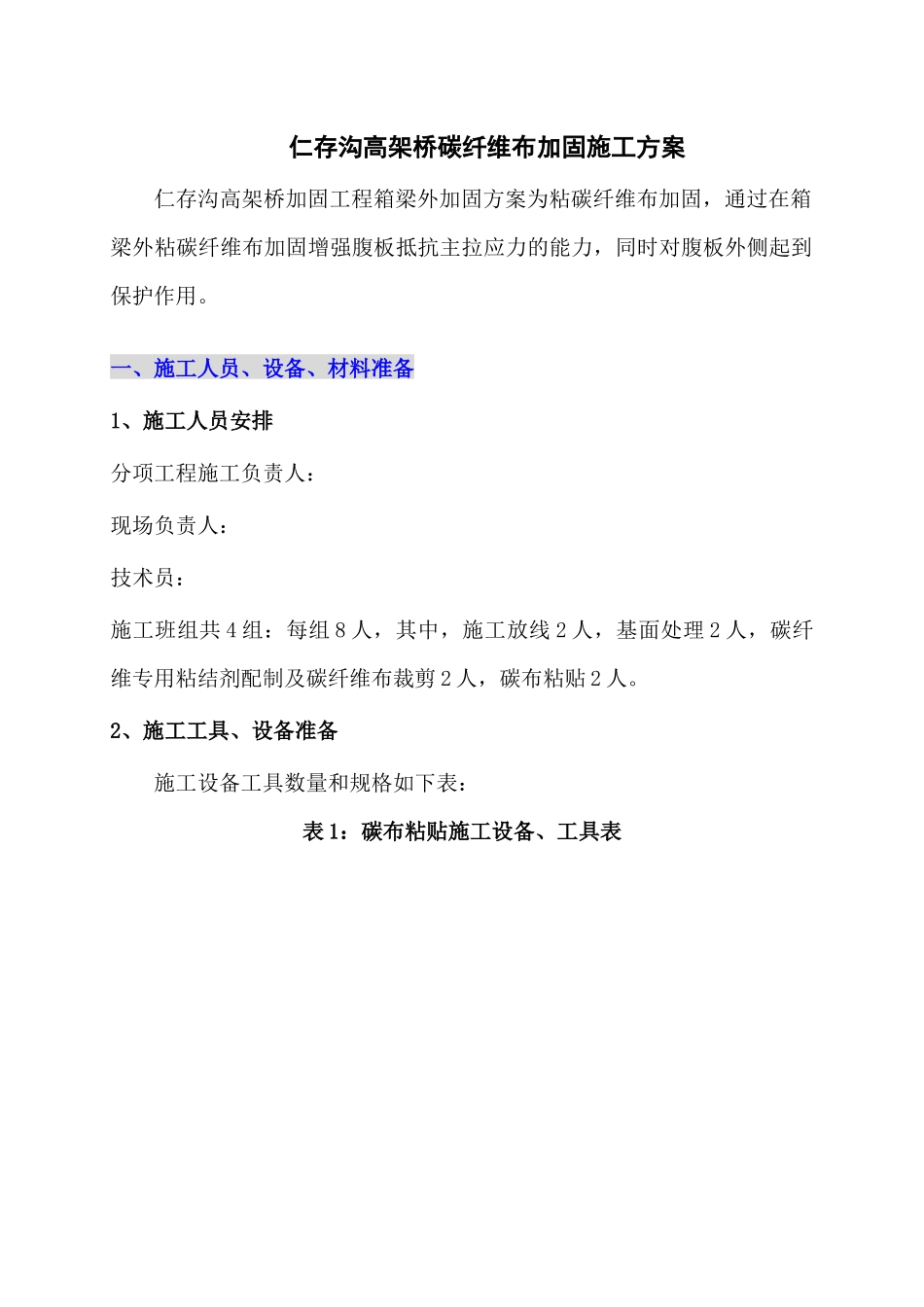

仁存沟高架桥碳纤维布加固施工方案仁存沟高架桥加固工程箱梁外加固方案为粘碳纤维布加固,通过在箱梁外粘碳纤维布加固增强腹板抵抗主拉应力的能力,同时对腹板外侧起到保护作用
一、施工人员、设备、材料准备1、施工人员安排分项工程施工负责人:现场负责人:技术员:施工班组共4组:每组8人,其中,施工放线2人,基面处理2人,碳纤维专用粘结剂配制及碳纤维布裁剪2人,碳布粘贴2人

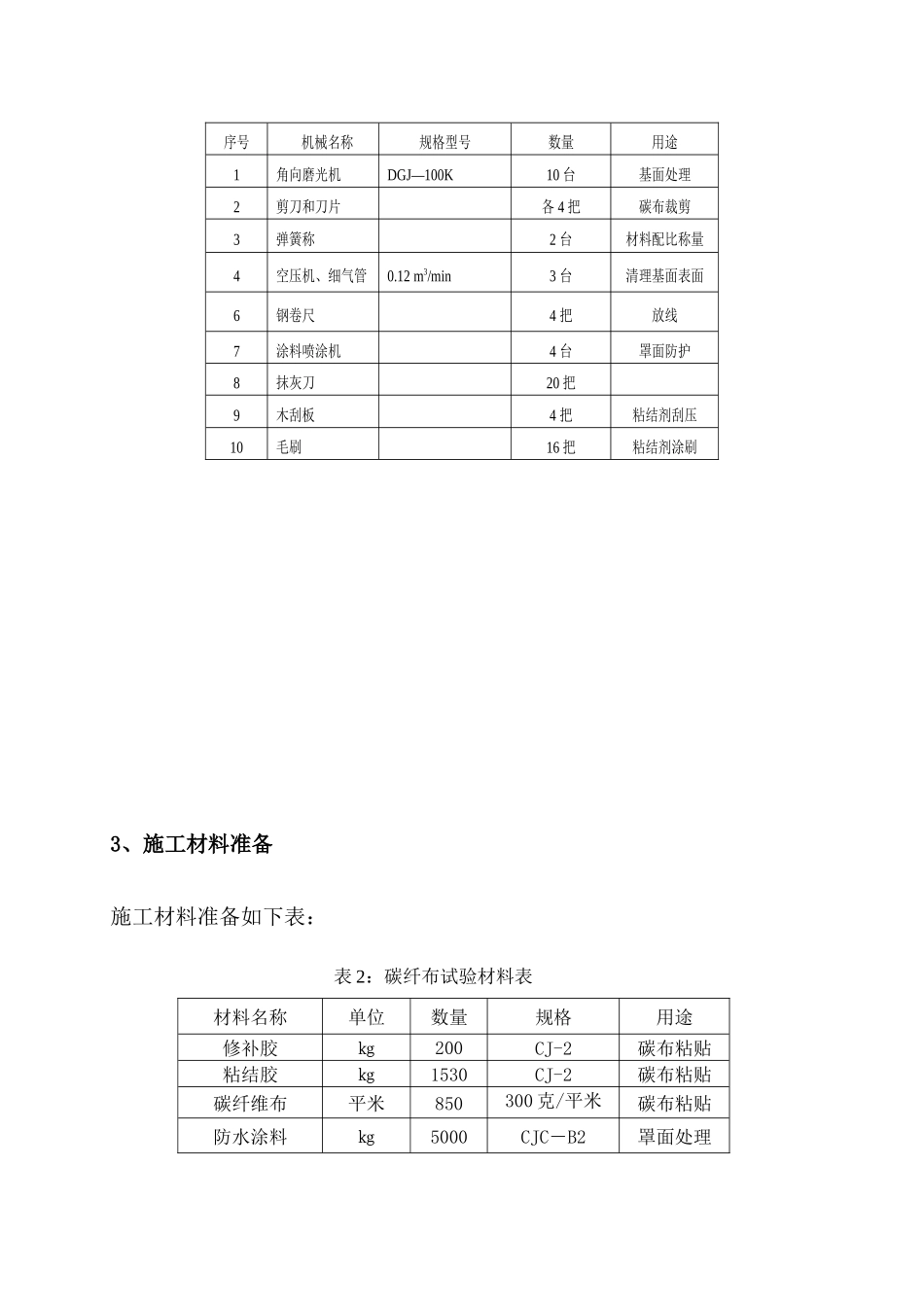

2、施工工具、设备准备施工设备工具数量和规格如下表:表1:碳布粘贴施工设备、工具表3、施工材料准备施工材料准备如下表:表2:碳纤布试验材料表序号机械名称规格型号数量用途1角向磨光机DGJ—100K10台基面处理2剪刀和刀片各4把碳布裁剪3弹簧称2台材料配比称量4空压机、细气管0

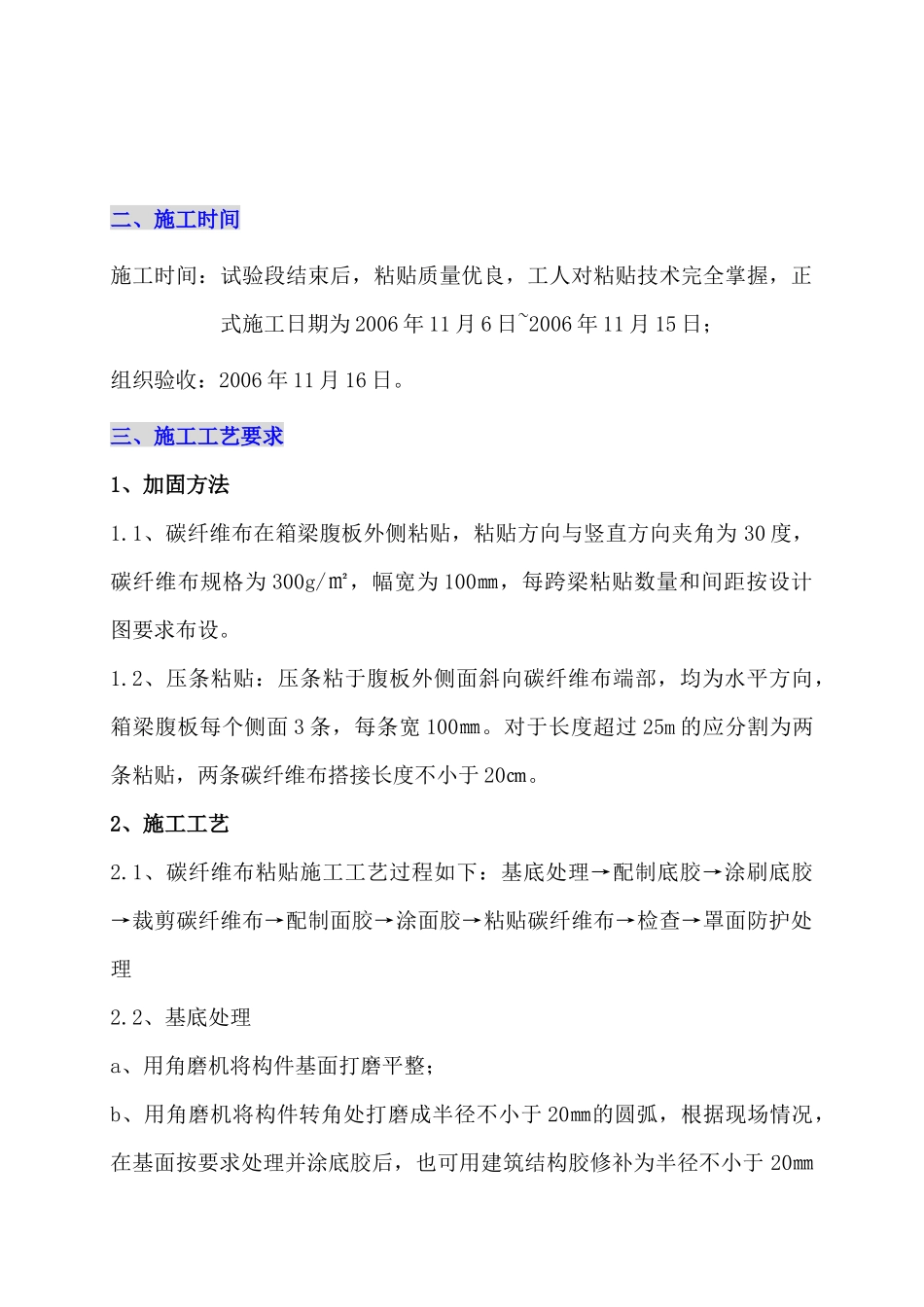

12m3/min3台清理基面表面6钢卷尺4把放线7涂料喷涂机4台罩面防护8抹灰刀20把9木刮板4把粘结剂刮压10毛刷16把粘结剂涂刷材料名称单位数量规格用途修补胶㎏200CJ-2碳布粘贴粘结胶㎏1530CJ-2碳布粘贴碳纤维布平米850300克/平米碳布粘贴防水涂料㎏5000CJC-B2罩面处理二、施工时间施工时间:试验段结束后,粘贴质量优良,工人对粘贴技术完全掌握,正式施工日期为2006年11月6日~2006年11月15日;组织验收:2006年11月16日
三、施工工艺要求1、加固方法1
1、碳纤维布在箱梁腹板外侧粘贴,粘贴方向与竖直方向夹角为30度,碳纤维布规格为300g/㎡,幅宽为100㎜,每跨梁粘贴数量和间距按设计图要求布设
2、压条粘贴:压条粘于腹板外侧面斜向碳纤维布端部,均为水平方向,箱梁腹板每个侧面3条,每条宽100㎜
对于长度超过25m的应分割为两条粘贴,两条碳纤维布搭接长度不小于20㎝
2、施工工艺2
1、碳纤维布粘贴施工工艺过程如下:基底处理→配制底胶→涂刷底胶→裁剪碳纤维布→配制面胶→涂面胶→粘贴碳纤维布→检查→罩面
