昆明滇池环湖东路(大渔片区)道路工程K24+970~K25+116

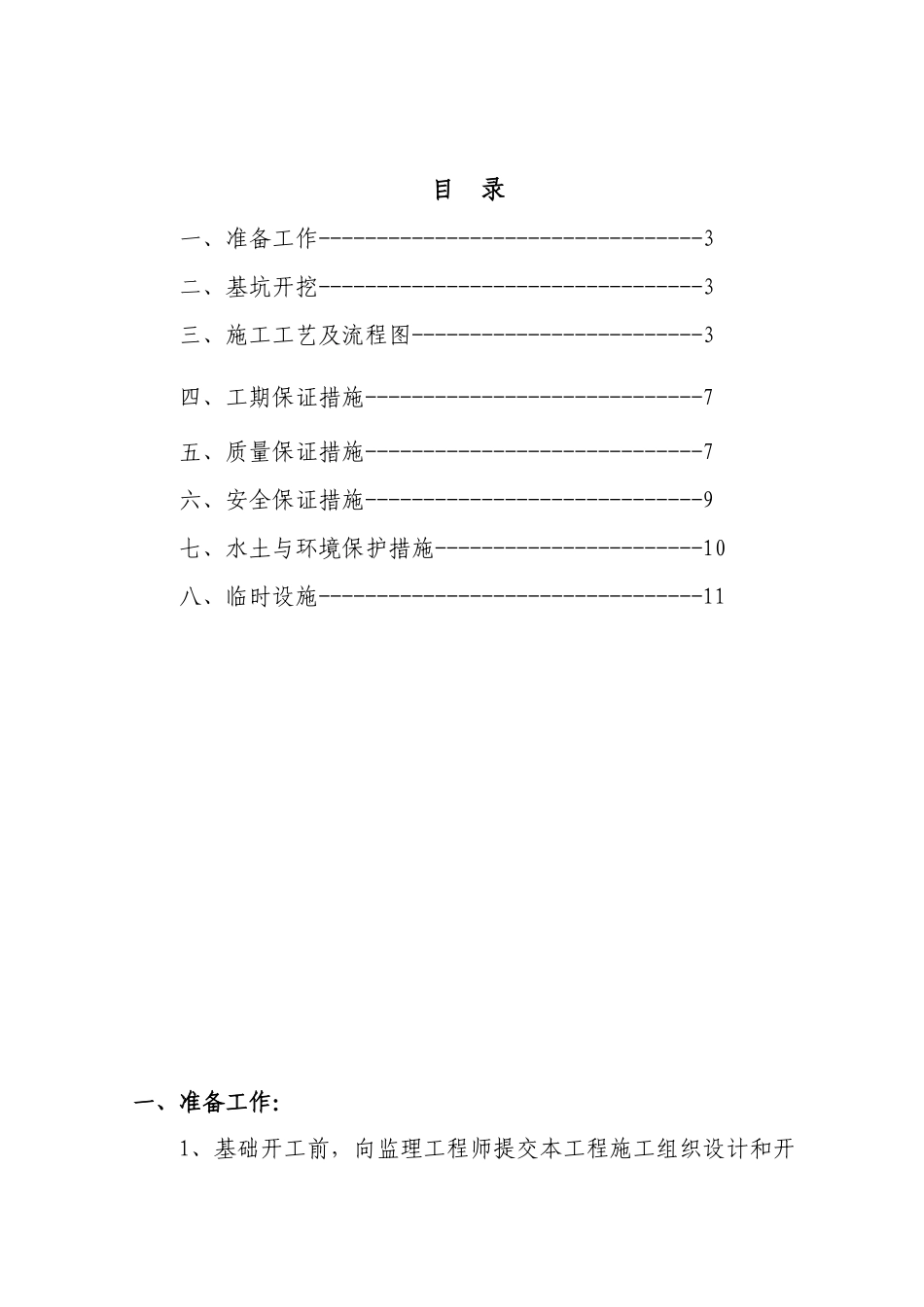

68重力式挡土墙施工方案编制:审核:批准:目录一、准备工作---------------------------------3二、基坑开挖---------------------------------3三、施工工艺及流程图-------------------------3四、工期保证措施-----------------------------7五、质量保证措施-----------------------------7六、安全保证措施-----------------------------9七、水土与环境保护措施-----------------------10八、临时设施---------------------------------11一、准备工作:1、基础开工前,向监理工程师提交本工程施工组织设计和开工报告,经监理工程师批准后开工
2、测量放样:按图纸设计的平面位置、标高及几何尺寸进行施工放样
3、施工现场用电采用三相五线制由工地配电柜接到施工现场
4、在现场设置“施工须知”牌,标明主要技术负责人、现场质量管理员、试验检测人、安全负责人;砼、砂浆配合比、主要施工工艺及质量标准,来指导施工
二、基坑开挖:1、将基坑控制桩延长于基坑外2米处加以固定
2、基坑开挖应保持良好的排水,基坑外设置集水井,以利于基底排水
3、用挖机开挖至设计标高+20cm处,然后人工挖除剩余20cm土,以免机械扰动原状土或超挖
4、基坑开挖后应检验基底承载力,合格后,妥善修整,在最短的时间内放样、装模,用30cm级配碎石封底再进行C15混凝土基座浇筑
若承载力达不到设计要求,应按重力式挡土墙通用图进行基底扩大基础处理
三、施工工艺及流程图1、基底处理:该段挡墙K24+970-K25+130基底铺设30厘米厚级配碎石垫层
