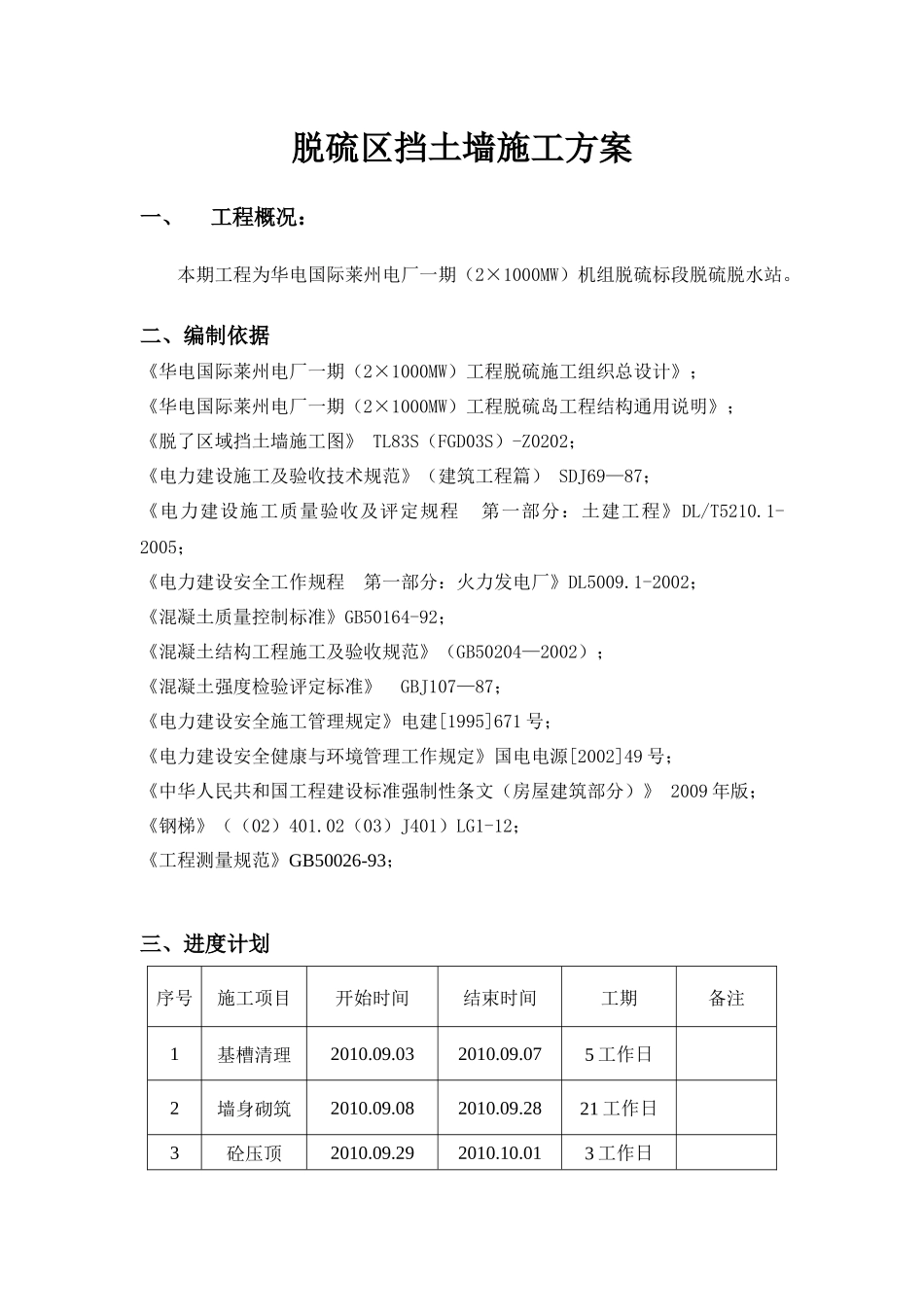

脱硫区挡土墙施工方案一、工程概况:本期工程为华电国际莱州电厂一期(2×1000MW)机组脱硫标段脱硫脱水站
二、编制依据《华电国际莱州电厂一期(2×1000MW)工程脱硫施工组织总设计》;《华电国际莱州电厂一期(2×1000MW)工程脱硫岛工程结构通用说明》;《脱了区域挡土墙施工图》TL83S(FGD03S)-Z0202;《电力建设施工及验收技术规范》(建筑工程篇)SDJ69—87;《电力建设施工质量验收及评定规程第一部分:土建工程》DL/T5210
1-2005;《电力建设安全工作规程第一部分:火力发电厂》DL5009
1-2002;《混凝土质量控制标准》GB50164-92;《混凝土结构工程施工及验收规范》(GB50204—2002);《混凝土强度检验评定标准》GBJ107—87;《电力建设安全施工管理规定》电建[1995]671号;《电力建设安全健康与环境管理工作规定》国电电源[2002]49号;《中华人民共和国工程建设标准强制性条文(房屋建筑部分)》2009年版;《钢梯》((02)401
02(03)J401)LG1-12;《工程测量规范》GB50026-93;三、进度计划序号施工项目开始时间结束时间工期备注1基槽清理2010
032010
075工作日2墙身砌筑2010
082010
2821工作日3砼压顶2010
292010

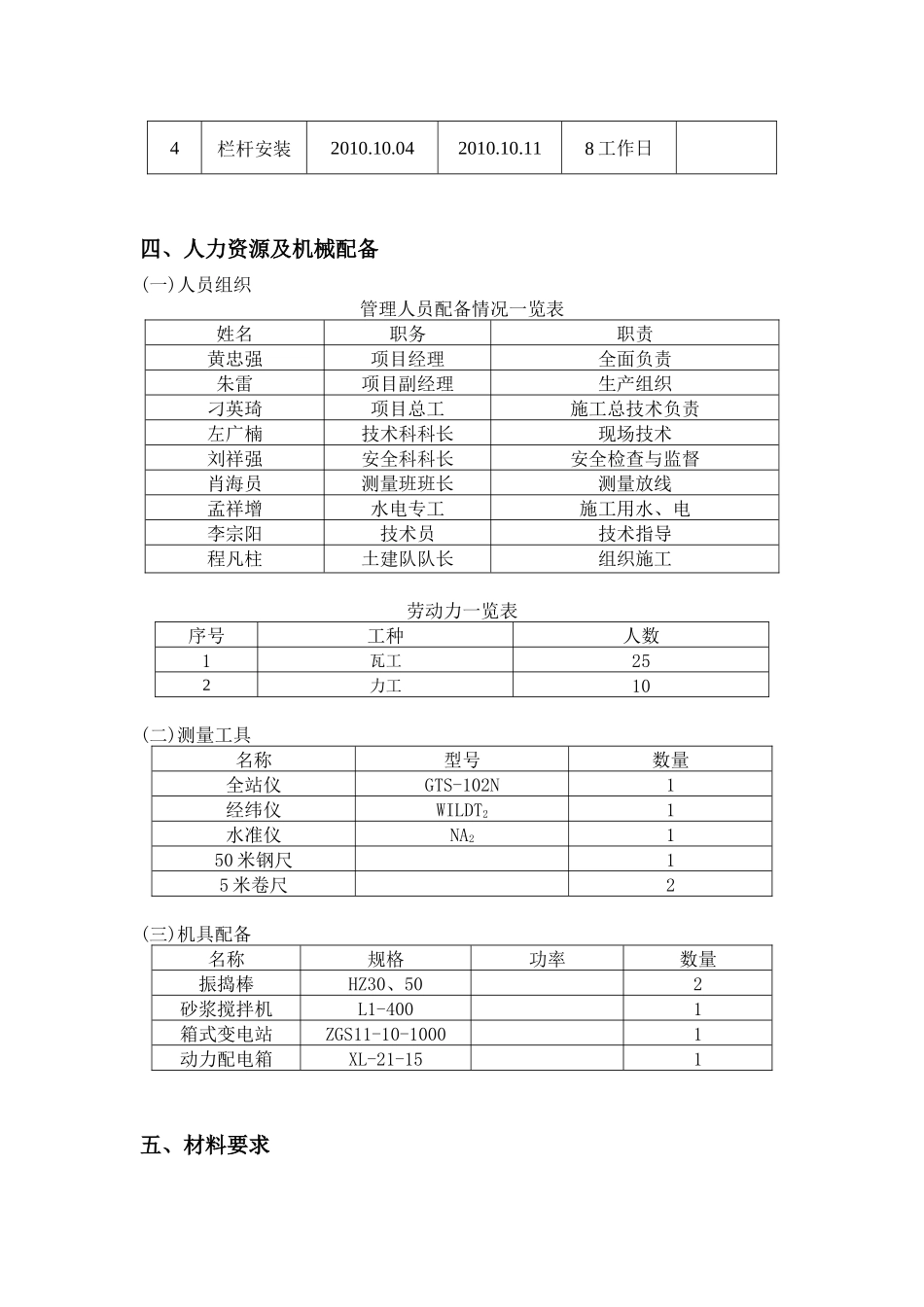

013工作日4栏杆安装2010
042010
118工作日四、人力资源及机械配备(一)人员组织管理人员配备情况一览表姓名职务职责黄忠强项目经理全面负责朱雷项目副经理生产组织刁英琦项目总工施工总技术负责左广楠技术科科长现场技术刘祥强安全科科长安全检查与监督肖海员测量班班长测量放线孟祥增水电专工施工用水、电李宗阳技术员技术指导程凡柱土建队队长组织施工劳动力一览表序号工种人数1瓦工252力工10(
