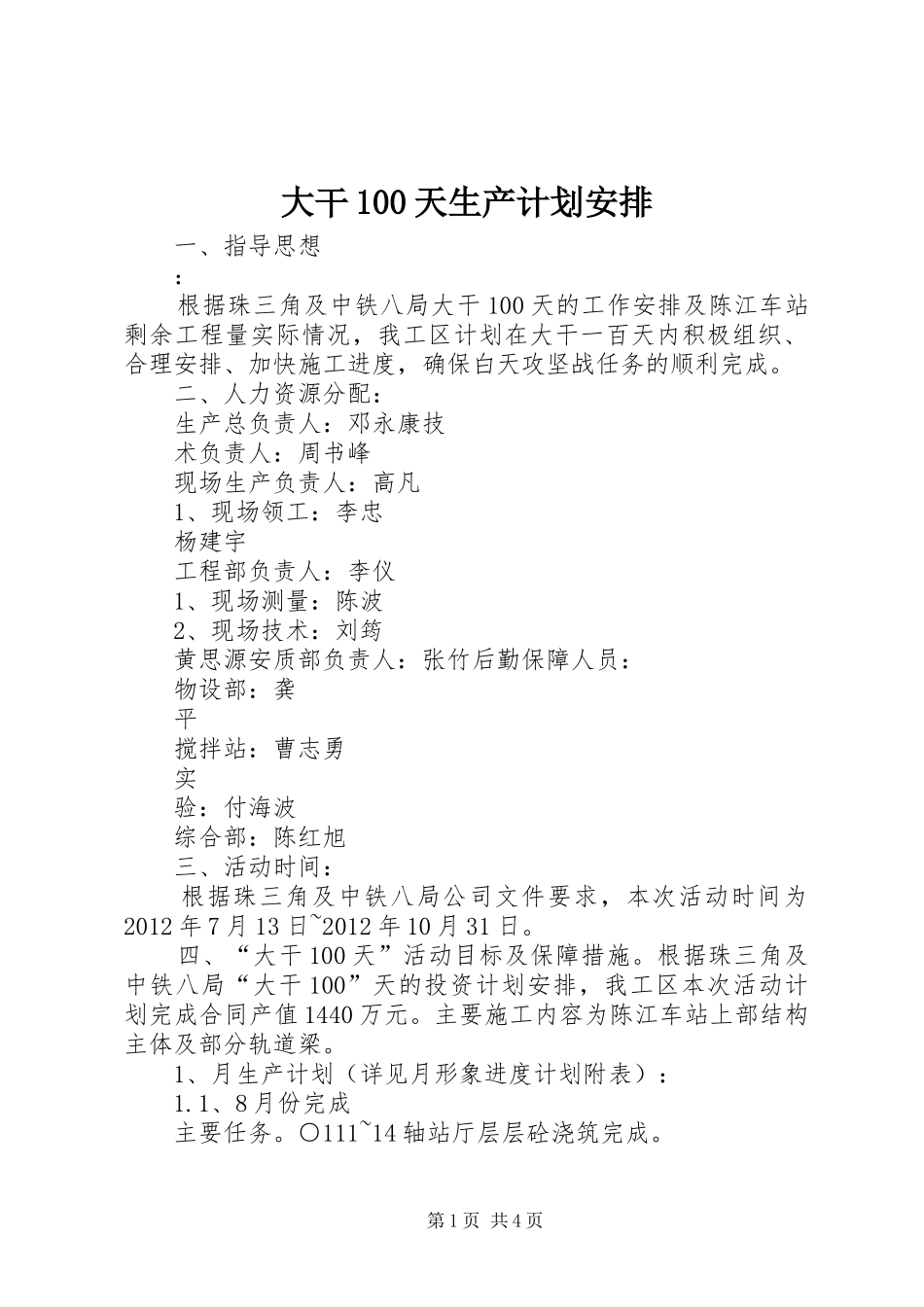

大干100天生产计划安排一、指导思想:根据珠三角及中铁八局大干100天的工作安排及陈江车站剩余工程量实际情况,我工区计划在大干一百天内积极组织、合理安排、加快施工进度,确保白天攻坚战任务的顺利完成
二、人力资源分配:生产总负责人:邓永康技术负责人:周书峰现场生产负责人:高凡1、现场领工:李忠杨建宇工程部负责人:李仪1、现场测量:陈波2、现场技术:刘筠黄思源安质部负责人:张竹后勤保障人员:物设部:龚平搅拌站:曹志勇实验:付海波综合部:陈红旭三、活动时间:根据珠三角及中铁八局公司文件要求,本次活动时间为2012年7月13日~2012年10月31日
四、“大干100天”活动目标及保障措施
根据珠三角及中铁八局“大干100”天的投资计划安排,我工区本次活动计划完成合同产值1440万元
主要施工内容为陈江车站上部结构主体及部分轨道梁
1、月生产计划(详见月形象进度计划附表):1
1、8月份完成主要任务
○111~14轴站厅层层砼浇筑完成
第1页共4页○21~4轴轨道层梁板砼浇筑完成

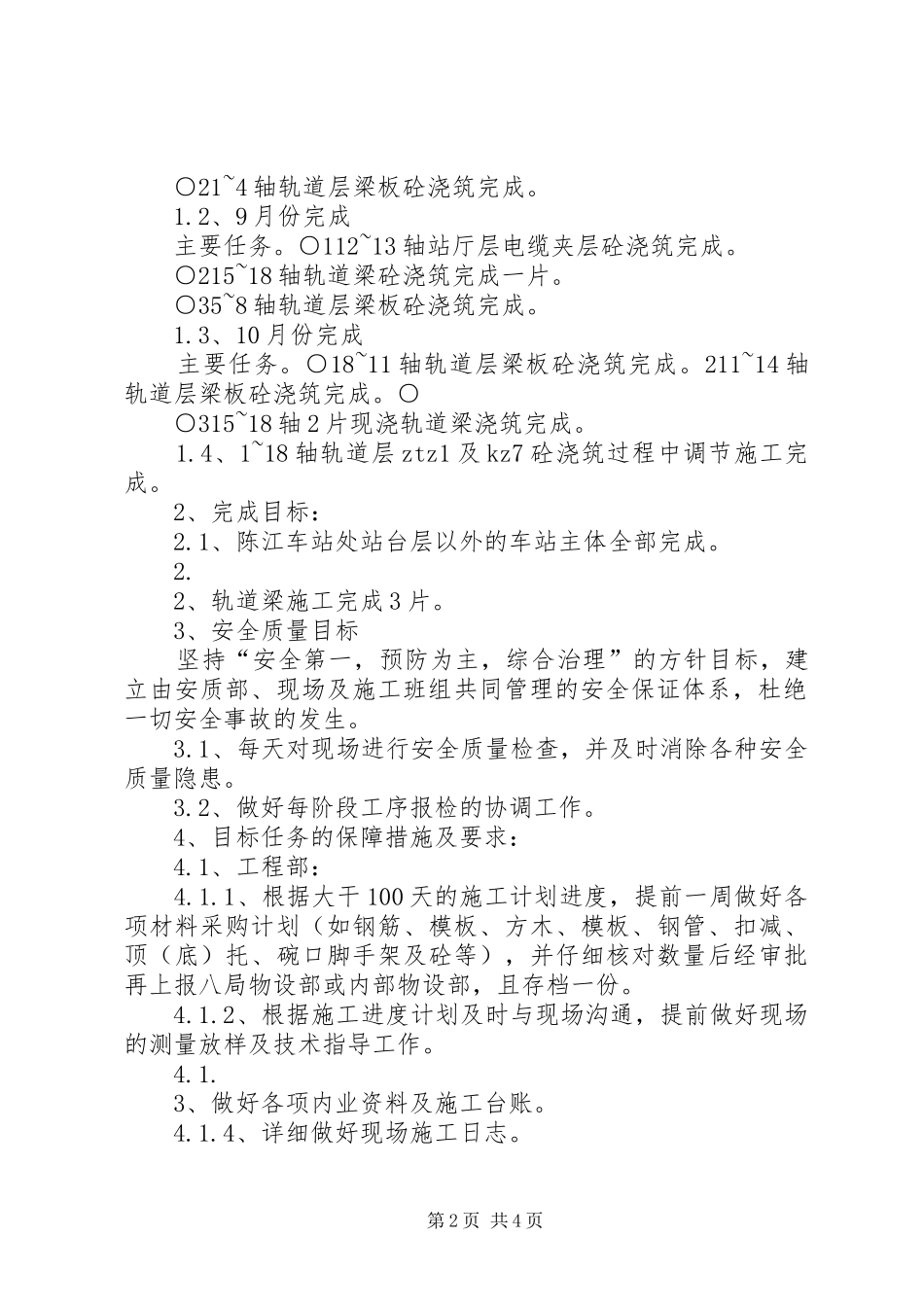

2、9月份完成主要任务
○112~13轴站厅层电缆夹层砼浇筑完成
○215~18轴轨道梁砼浇筑完成一片
○35~8轴轨道层梁板砼浇筑完成
3、10月份完成主要任务
○18~11轴轨道层梁板砼浇筑完成
211~14轴轨道层梁板砼浇筑完成
○○315~18轴2片现浇轨道梁浇筑完成
4、1~18轴轨道层ztz1及kz7砼浇筑过程中调节施工完成
2、完成目标:2
1、陈江车站处站台层以外的车站主体全部完成
2、轨道梁施工完成3片
3、安全质量目标坚持“安全第一,预防为主,综合治理”的方针目标,建立由安质部、现场及施工班组共同管理的安全保证体系,杜绝一切安全事故的发生
1、每天对现场进行安全质量检查,并及时消除各种安全质量隐患
2、做好每阶段工序报检的协调工作

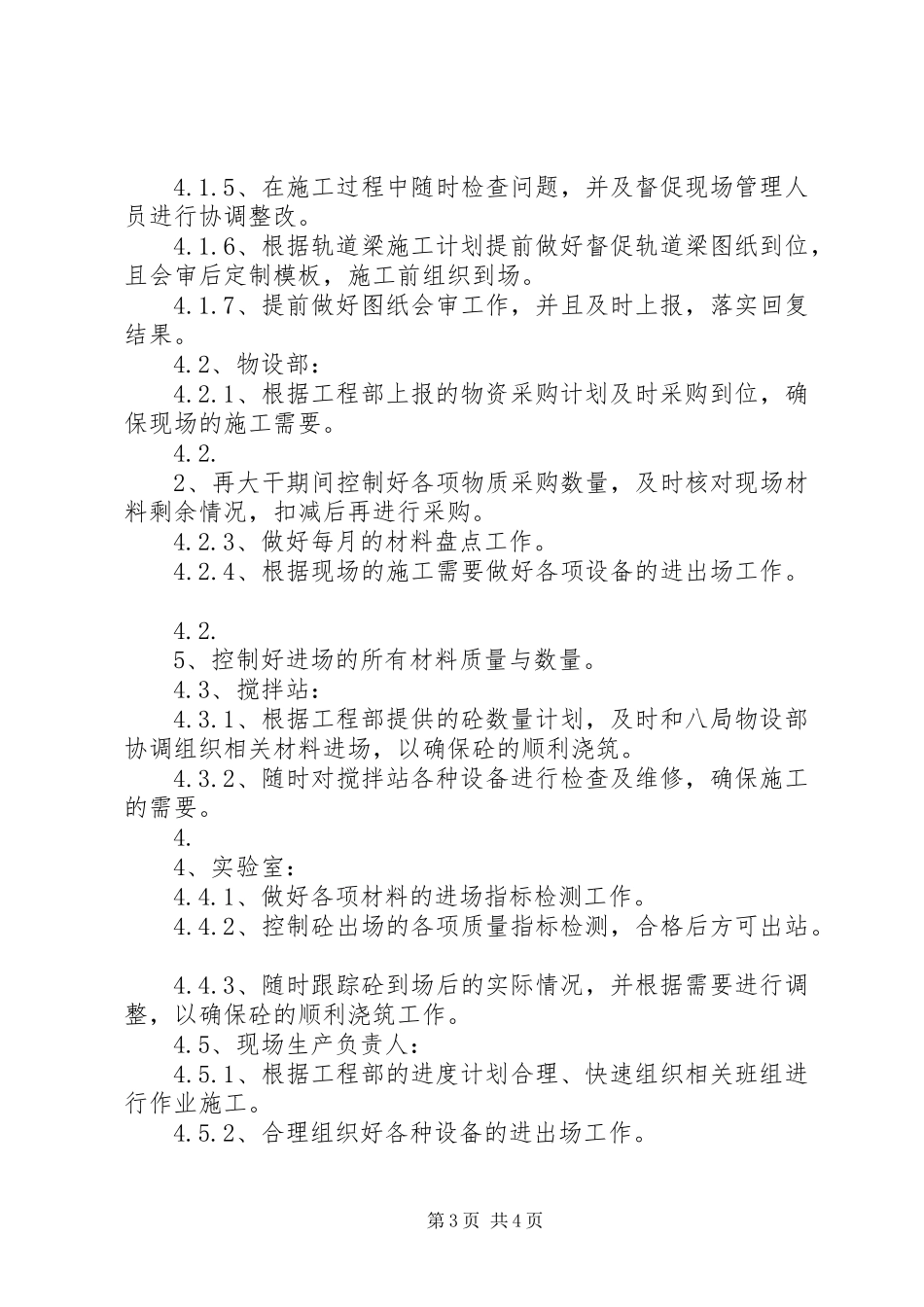

4、目标任务的保障措施及要求:
