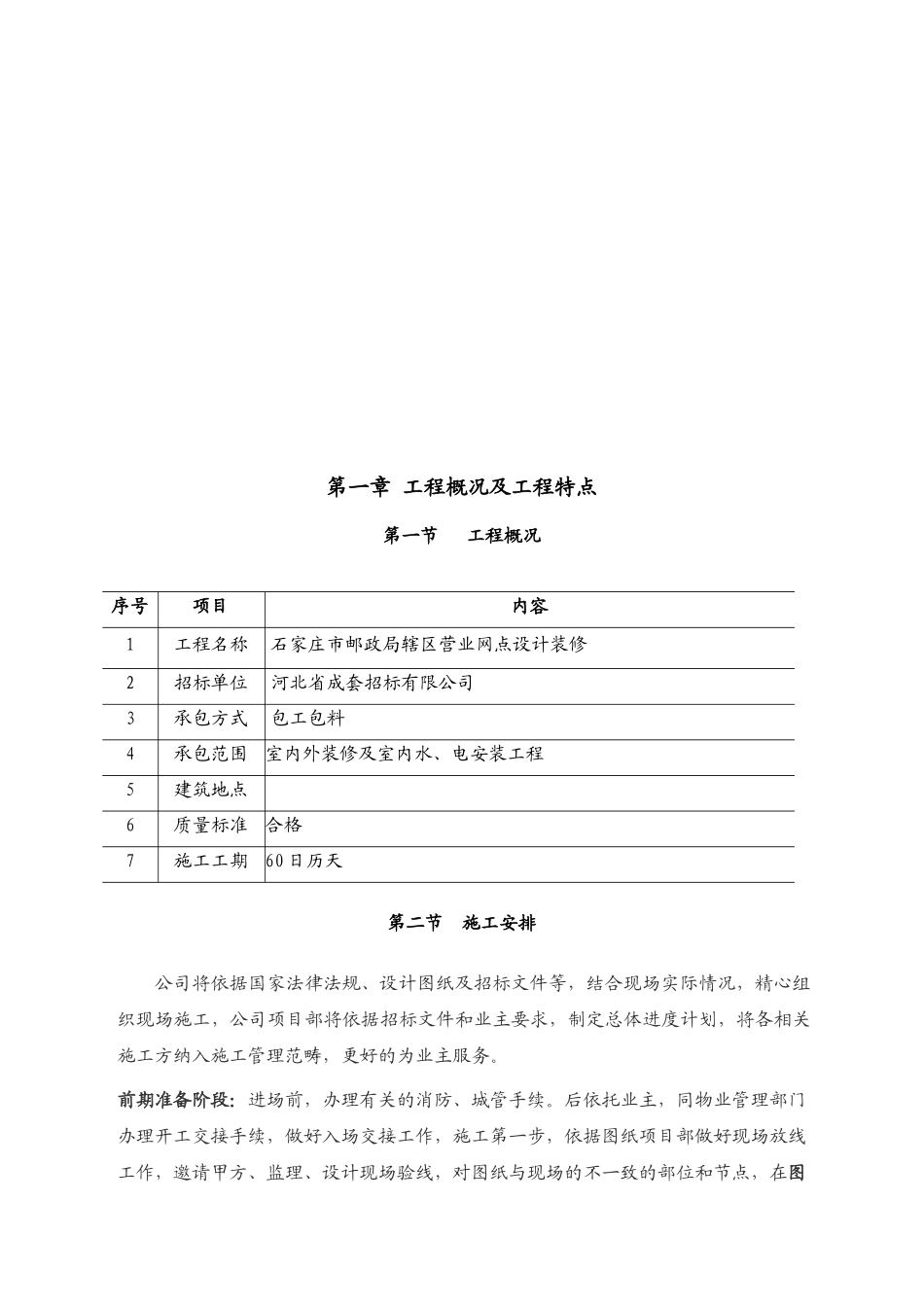

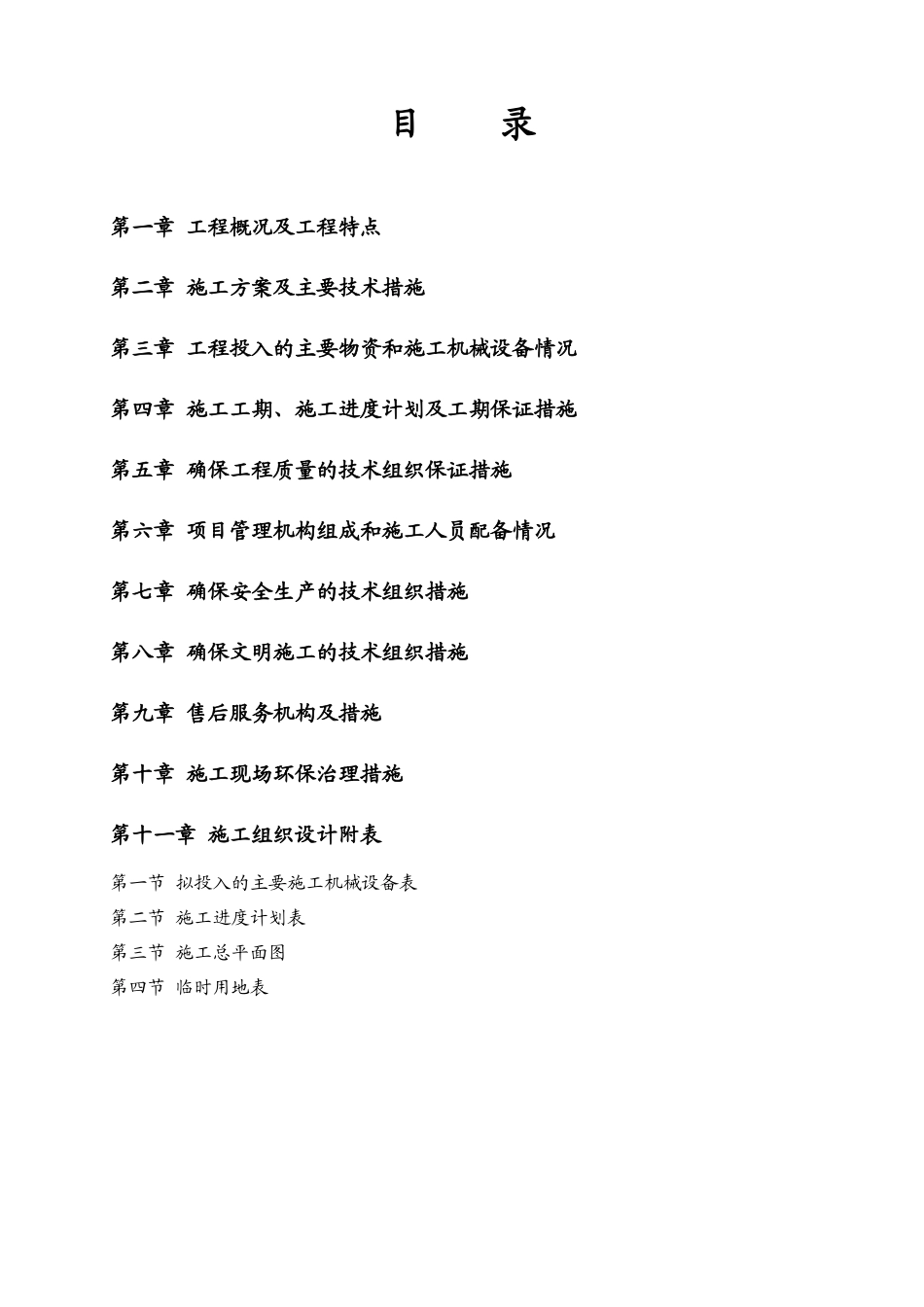

目录第一章工程概况及工程特点第二章施工方案及主要技术措施第三章工程投入的主要物资和施工机械设备情况第四章施工工期、施工进度计划及工期保证措施第五章确保工程质量的技术组织保证措施第六章项目管理机构组成和施工人员配备情况第七章确保安全生产的技术组织措施第八章确保文明施工的技术组织措施第九章售后服务机构及措施第十章施工现场环保治理措施第十一章施工组织设计附表第一节拟投入的主要施工机械设备表第二节施工进度计划表第三节施工总平面图第四节临时用地表第一章工程概况及工程特点第一节工程概况序号项目内容1工程名称石家庄市邮政局辖区营业网点设计装修2招标单位河北省成套招标有限公司3承包方式包工包料4承包范围室内外装修及室内水、电安装工程5建筑地点6质量标准合格7施工工期60日历天第二节施工安排公司将依据国家法律法规、设计图纸及招标文件等,结合现场实际情况,精心组织现场施工,公司项目部将依据招标文件和业主要求,制定总体进度计划,将各相关施工方纳入施工管理范畴,更好的为业主服务

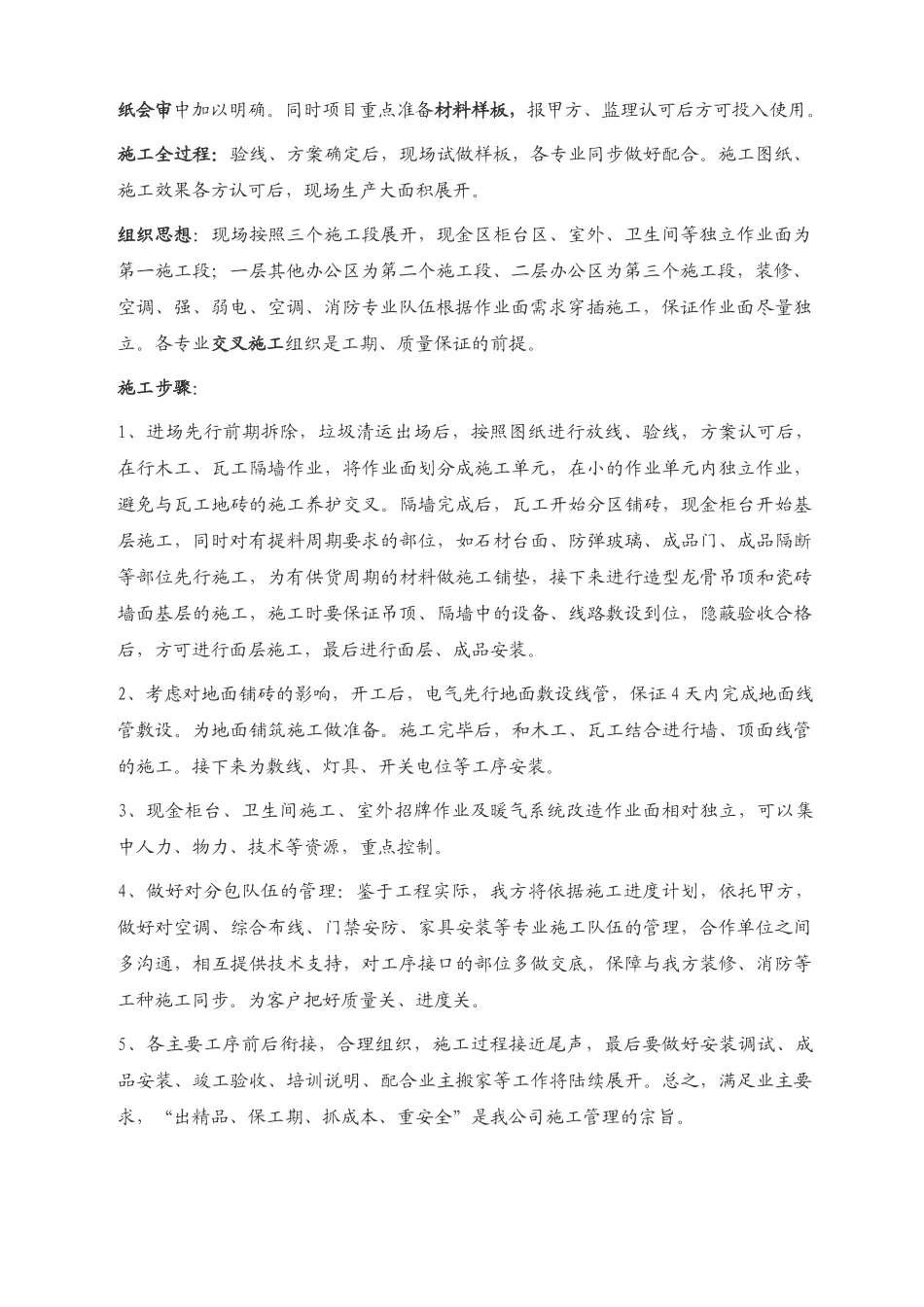

前期准备阶段:进场前,办理有关的消防、城管手续
后依托业主,同物业管理部门办理开工交接手续,做好入场交接工作,施工第一步,依据图纸项目部做好现场放线工作,邀请甲方、监理、设计现场验线,对图纸与现场的不一致的部位和节点,在图纸会审中加以明确
同时项目重点准备材料样板,报甲方、监理认可后方可投入使用
施工全过程:验线、方案确定后,现场试做样板,各专业同步做好配合
施工图纸、施工效果各方认可后,现场生产大面积展开
组织思想:现场按照三个施工段展开,现金区柜台区、室外、卫生间等独立作业面为第一施工段;一层其他办公区为第二个施工段、二层办公区为第三个施工段,装修、空调、强、弱电、空调、消防专业队伍根据作业面需求穿插施工,保证作业面尽量独立
各专业交叉施工组织是工期、质量保证的前提
施工步骤:1、进场先行前期拆除,垃圾清运出场后,按照
